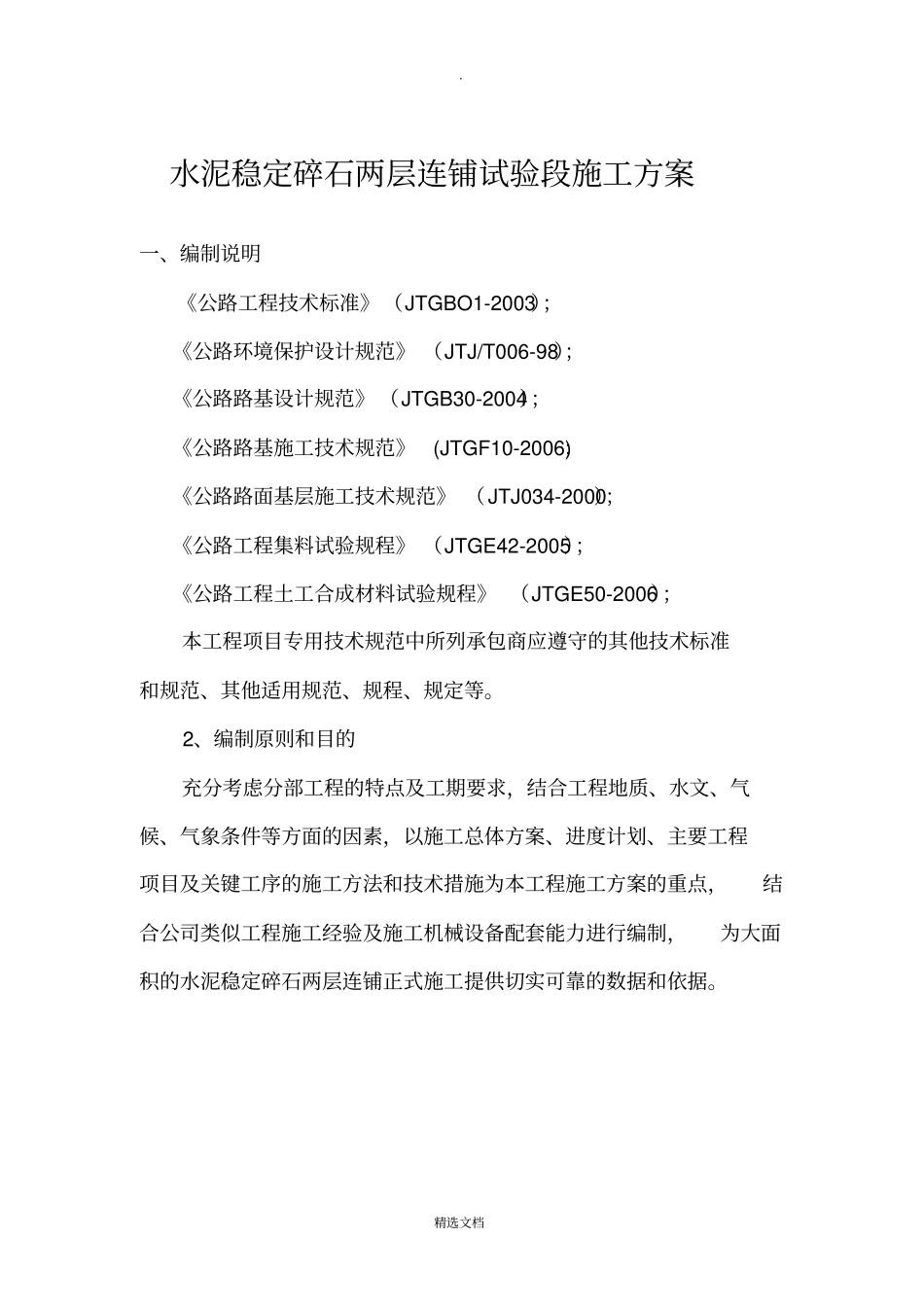

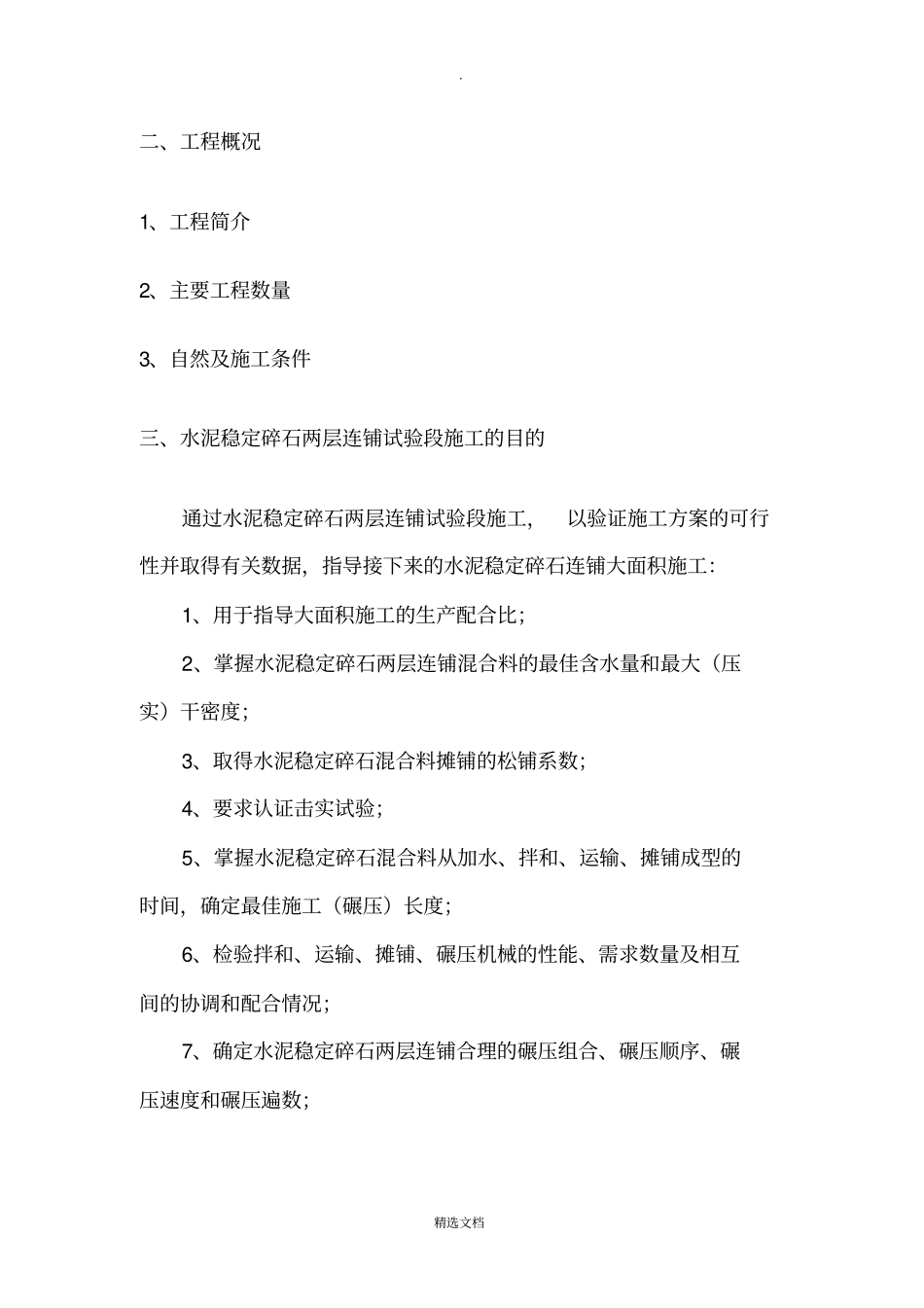

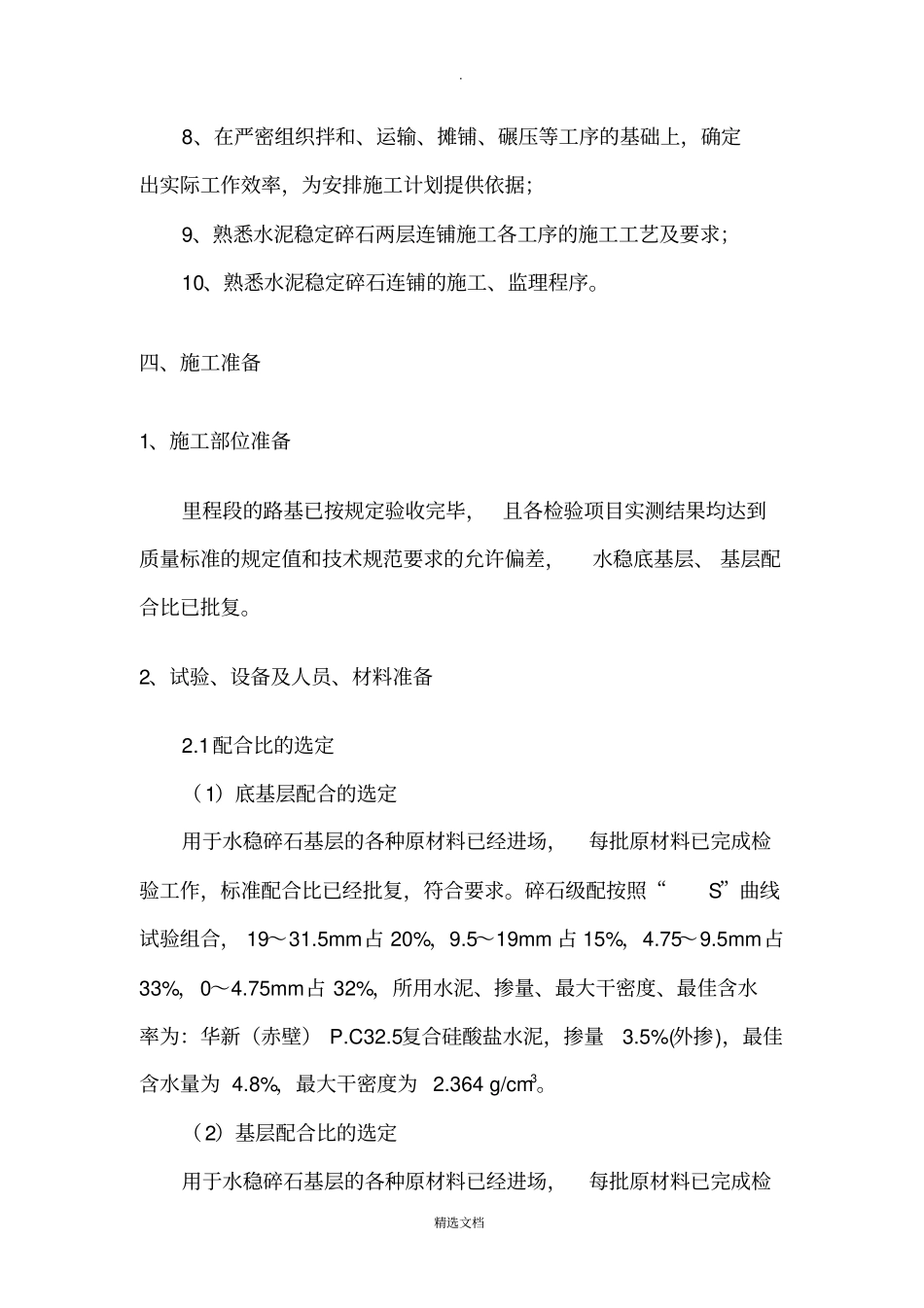

. 精选文档水泥稳定碎石两层连铺试验段施工方案一、编制说明《公路工程技术标准》(JTGBO1-2003);《公路环境保护设计规范》 (JTJ/T006-98);《公路路基设计规范》 (JTGB30-2004);《公路路基施工技术规范》(JTGF10-2006);《公路路面基层施工技术规范》 (JTJ034-2000);《公路工程集料试验规程》 (JTGE42-2005);《公路工程土工合成材料试验规程》 (JTGE50-2006);本工程项目专用技术规范中所列承包商应遵守的其他技术标准和规范、其他适用规范、规程、规定等。2、编制原则和目的充分考虑分部工程的特点及工期要求,结合工程地质、水文、气候、气象条件等方面的因素,以施工总体方案、进度计划、主要工程项目及关键工序的施工方法和技术措施为本工程施工方案的重点,结合公司类似工程施工经验及施工机械设备配套能力进行编制,为大面积的水泥稳定碎石两层连铺正式施工提供切实可靠的数据和依据。. 精选文档二、工程概况1、工程简介2、主要工程数量3、自然及施工条件三、水泥稳定碎石两层连铺试验段施工的目的通过水泥稳定碎石两层连铺试验段施工,以验证施工方案的可行性并取得有关数据,指导接下来的水泥稳定碎石连铺大面积施工:1、用于指导大面积施工的生产配合比;2、掌握水泥稳定碎石两层连铺混合料的最佳含水量和最大(压实)干密度;3、取得水泥稳定碎石混合料摊铺的松铺系数;4、要求认证击实试验;5、掌握水泥稳定碎石混合料从加水、拌和、运输、摊铺成型的时间,确定最佳施工(碾压)长度;6、检验拌和、运输、摊铺、碾压机械的性能、需求数量及相互间的协调和配合情况;7、确定水泥稳定碎石两层连铺合理的碾压组合、碾压顺序、碾压速度和碾压遍数;. 精选文档8、在严密组织拌和、运输、摊铺、碾压等工序的基础上,确定出实际工作效率,为安排施工计划提供依据;9、熟悉水泥稳定碎石两层连铺施工各工序的施工工艺及要求;10、熟悉水泥稳定碎石连铺的施工、监理程序。四、施工准备1、施工部位准备里程段的路基已按规定验收完毕,且各检验项目实测结果均达到质量标准的规定值和技术规范要求的允许偏差,水稳底基层、 基层配合比已批复。2、试验、设备及人员、材料准备2.1配合比的选定(1)底基层配合的选定用于水稳碎石基层的各种原材料已经进场,每批原材料已完成检验工作,标准配合比已经批复,符合要求。碎石级配按照“S”曲线试验组合, 19~31.5mm占 20%,9.5~19mm 占 15%,4.75~9.5mm占33%,0~4.75mm占...
