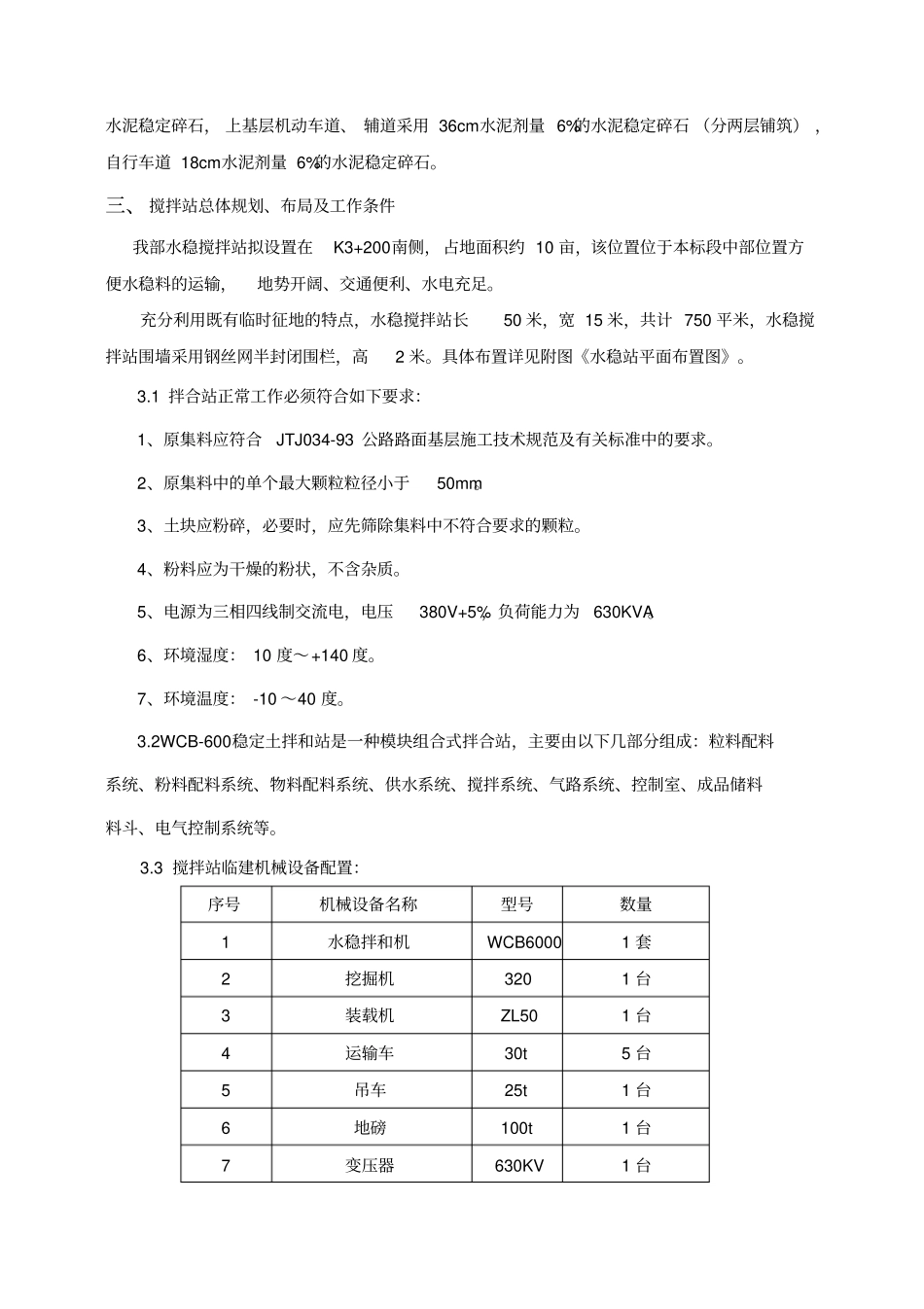

吴楚大道东段道路、排水一期工程水稳搅拌站建站施工方案编制:审核:批准:中国核工业第二二建设有限公司鄂城新区项目部2015 年 9 月 14 日目 录一、编制依据 .......................................................... 2二、工程概况 .......................................................... 2三、 搅拌站总体规划、布局及工作条件................................... 3四、 拌合站建设方案 ................................................... 4五、 设备调试 ......................................................... 7六、施工进度安排 ...................................................... 8七、质量控制措施 ...................................................... 8八、施工安全及注意事项................................................ 9九、文明施工和及环境保护措施:........................................ 9十、应急救援预案 ..................................................... 10十一、安全应急小组................................................... 12十二、现场布置平面图................................................. 13一、编制依据随着吴楚大道东段道路、排水一期工程,路床工程施工已开始陆续完成,路面工程即将开始施工,考虑到本工程水稳用量大保守估计约用量140000 立方米。因周边站小, 且距离远,不能满足我部工程需求,为保证本工程顺利进行,同时保证工程的质量,经监理业主同意,我部在新庙镇马元村4 组,主线 K3+200南侧位置。建一座600 型水稳搅拌站。特编制水稳搅拌站建站方案。二、工程概况吴楚大道西接武汉,东连黄石,由吴楚大道西段、吴楚大道中段、吴楚大道东段组成。本次施工的吴楚大道东段位于城东新区,是连接主城区的一条重要主干线,西接滨湖南路,东接燕莎路,沿途经汪家湾、柏家边、付家畈、艾家土门、徐家湾、曹家大湾、曹家细湾、胡家湾、冷竹湾、陈家湾、大马园、叶家畈、盛家道、榨铺湾等村庄,道路用地范围内分布有多处小山丘,水田及池塘密布,并且横穿球团矿进矿铁路。本工程路幅宽度为110m,双向八车道,设计道路长5220m,为城市主干道。道路半刚性基层采用水泥稳定碎石,其中下基层机动车道、辅道及自行车道采用18cm水泥剂量5%的水泥稳定碎石, 上基层机动车道、 辅道采用 36cm水泥剂量 6%的水泥稳定碎石 (...
