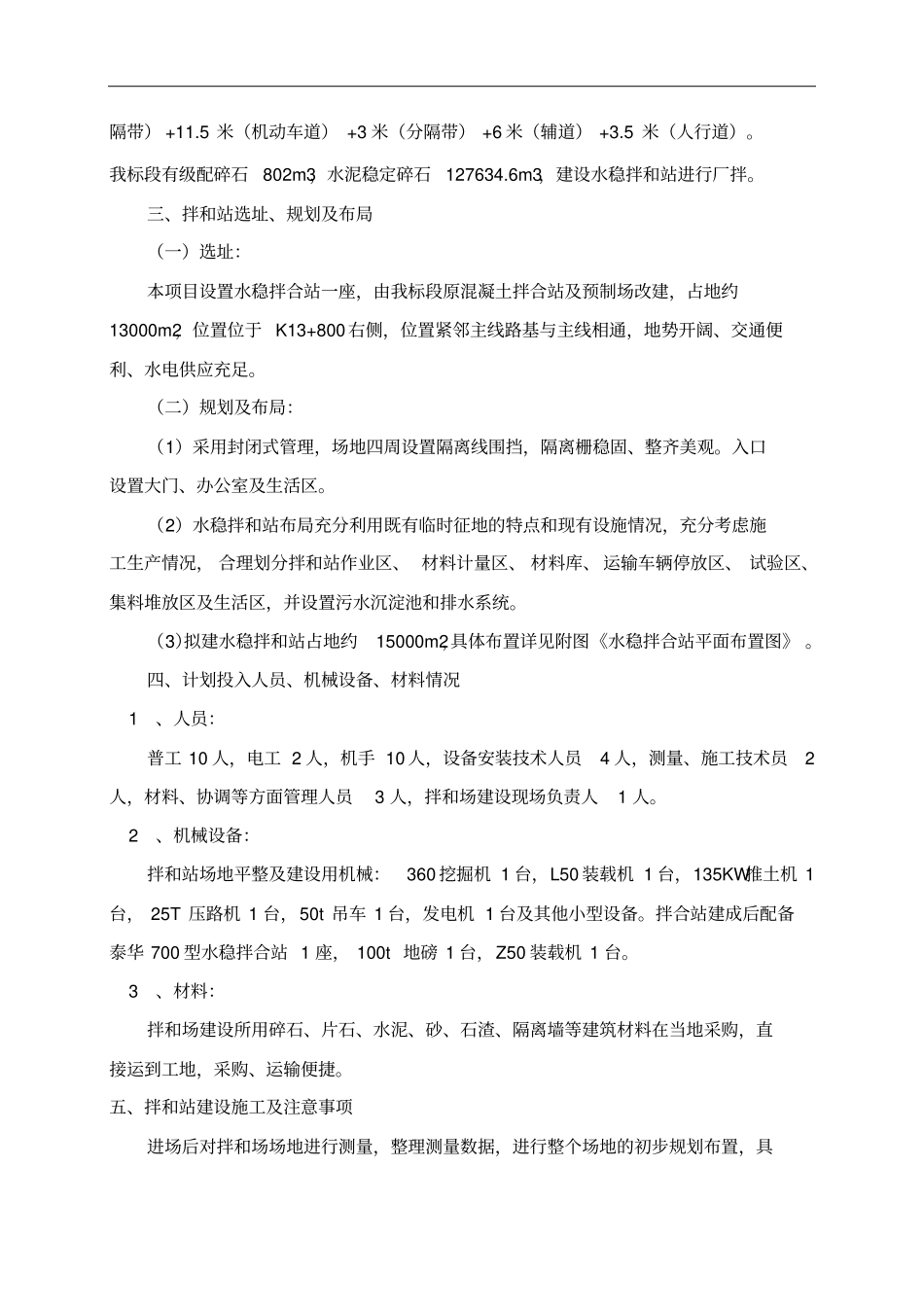

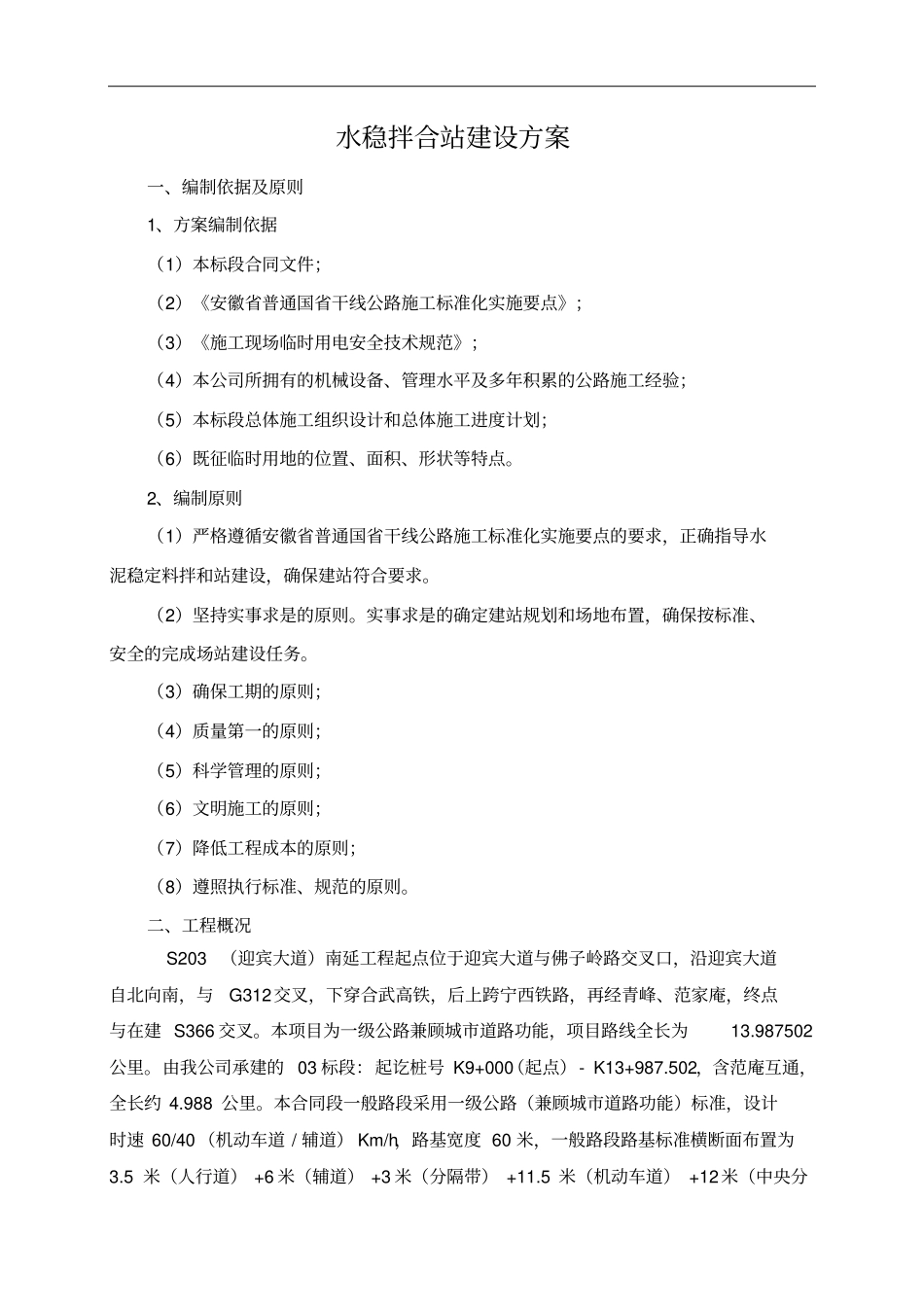

S203(迎宾大道)南延工程03 标水稳拌合站建设方案安徽省公路桥梁工程有限公司S203(迎宾大道)南延工程03 标项目部二 0 一五年十一月水稳拌合站建设方案一、编制依据及原则1、方案编制依据(1)本标段合同文件;(2)《安徽省普通国省干线公路施工标准化实施要点》;(3)《施工现场临时用电安全技术规范》;(4)本公司所拥有的机械设备、管理水平及多年积累的公路施工经验;(5)本标段总体施工组织设计和总体施工进度计划;(6)既征临时用地的位置、面积、形状等特点
2、编制原则(1)严格遵循安徽省普通国省干线公路施工标准化实施要点的要求,正确指导水泥稳定料拌和站建设,确保建站符合要求
(2)坚持实事求是的原则
实事求是的确定建站规划和场地布置,确保按标准、安全的完成场站建设任务
(3)确保工期的原则;(4)质量第一的原则;(5)科学管理的原则;(6)文明施工的原则;(7)降低工程成本的原则;(8)遵照执行标准、规范的原则
二、工程概况 S203 (迎宾大道)南延工程起点位于迎宾大道与佛子岭路交叉口,沿迎宾大道自北向南,与G312交叉,下穿合武高铁,后上跨宁西铁路,再经青峰、范家庵,终点与在建 S366 交叉
本项目为一级公路兼顾城市道路功能,项目路线全长为13
987502公里
由我公司承建的 03 标段:起讫桩号 K9+000(起点)- K13+987
502,含范庵互通,全长约 4
988 公里
本合同段一般路段采用一级公路(兼顾城市道路功能)标准,设计时速 60/40 (机动车道 / 辅道) Km/h,路基宽度 60 米,一般路段路基标准横断面布置为3
5 米(人行道) +6 米(辅道) +3 米(分隔带) +11
5 米(机动车道) +12米(中央分隔带) +11
5 米(机动车道) +3 米(分隔带) +6 米(辅道) +3
5 米(人行道)
我标段有级配碎石802m3
