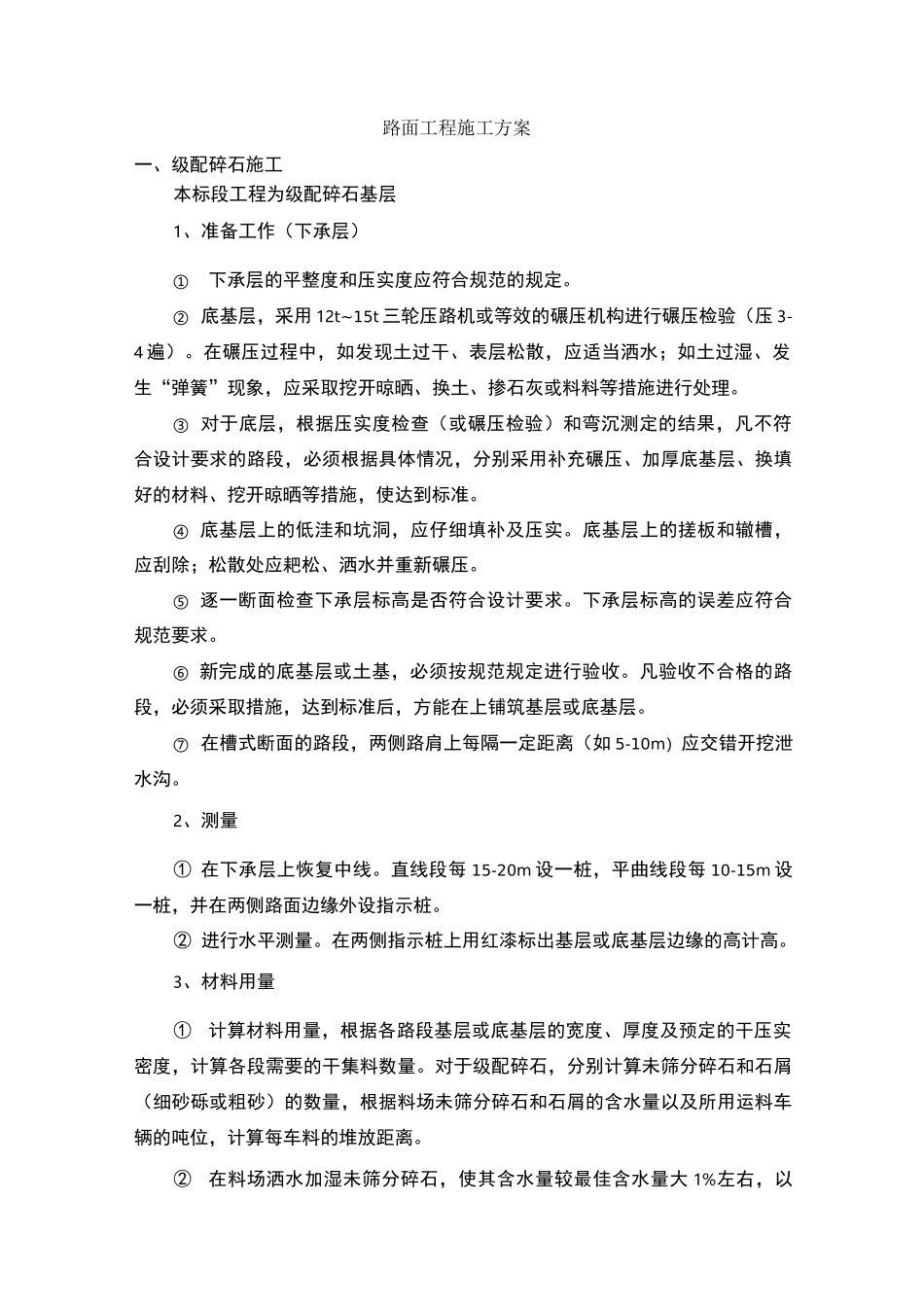

路面工程施工方案一、级配碎石施工本标段工程为级配碎石基层1、准备工作(下承层)①下承层的平整度和压实度应符合规范的规定
② 底基层,采用 12t~15t 三轮压路机或等效的碾压机构进行碾压检验(压 3-4 遍)
在碾压过程中,如发现土过干、表层松散,应适当洒水;如土过湿、发生“弹簧”现象,应采取挖开晾晒、换土、掺石灰或料料等措施进行处理
③ 对于底层,根据压实度检查(或碾压检验)和弯沉测定的结果,凡不符合设计要求的路段,必须根据具体情况,分别采用补充碾压、加厚底基层、换填好的材料、挖开晾晒等措施,使达到标准
④ 底基层上的低洼和坑洞,应仔细填补及压实
底基层上的搓板和辙槽,应刮除;松散处应耙松、洒水并重新碾压
⑤ 逐一断面检查下承层标高是否符合设计要求
下承层标高的误差应符合规范要求
⑥ 新完成的底基层或土基,必须按规范规定进行验收
凡验收不合格的路段,必须采取措施,达到标准后,方能在上铺筑基层或底基层
⑦ 在槽式断面的路段,两侧路肩上每隔一定距离(如 5-10m)应交错开挖泄水沟
2、测量① 在下承层上恢复中线
直线段每 15-20m 设一桩,平曲线段每 10-15m 设一桩,并在两侧路面边缘外设指示桩
② 进行水平测量
在两侧指示桩上用红漆标出基层或底基层边缘的高计高
3、材料用量①计算材料用量,根据各路段基层或底基层的宽度、厚度及预定的干压实密度,计算各段需要的干集料数量
对于级配碎石,分别计算未筛分碎石和石屑(细砂砾或粗砂)的数量,根据料场未筛分碎石和石屑的含水量以及所用运料车辆的吨位,计算每车料的堆放距离

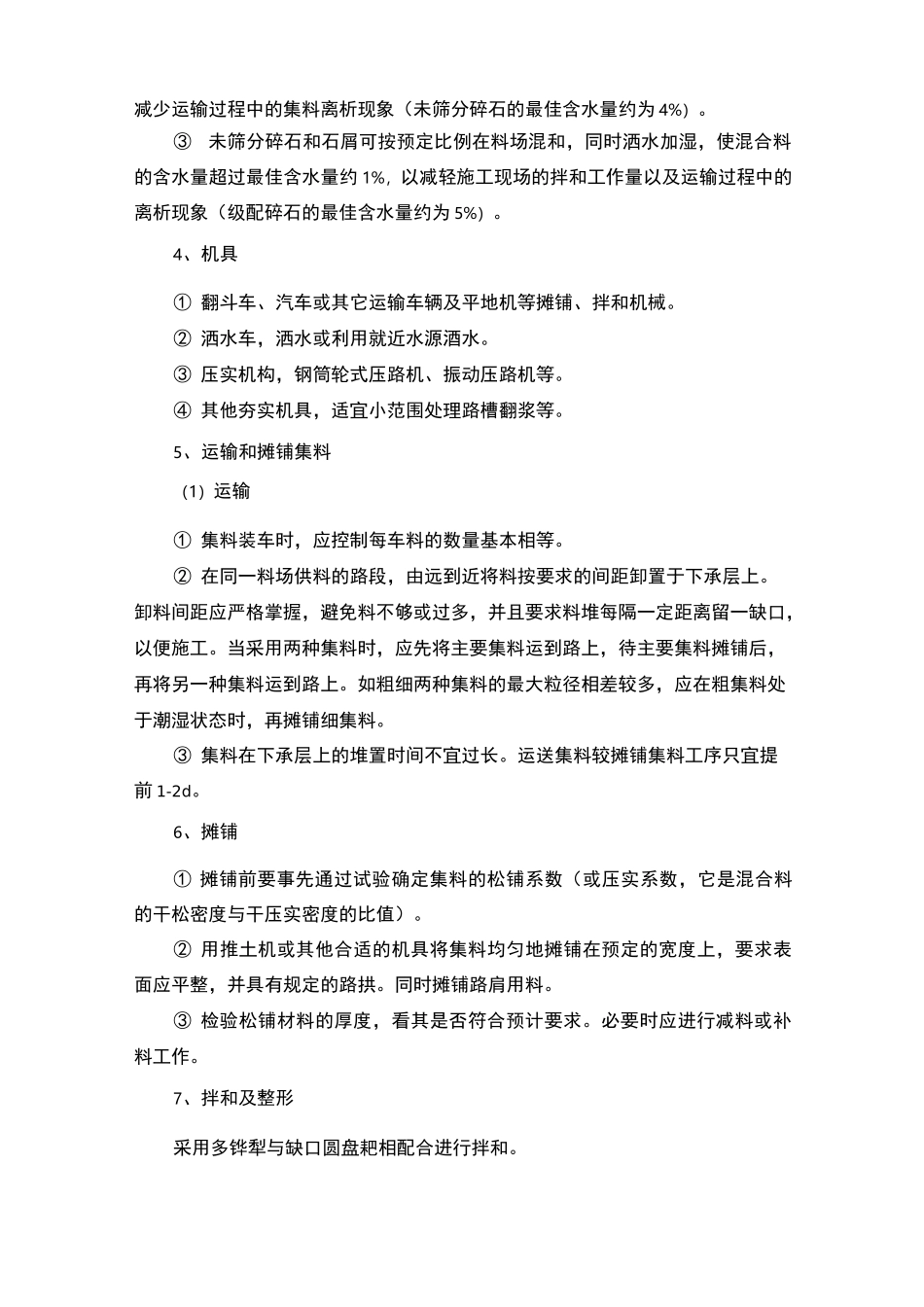

②在料场洒水加湿未筛分碎石,使其含水量较最佳含水量大 1%左右,以减少运输过程中的集料离析现象(未筛分碎石的最佳含水量约为 4%)
③未筛分碎石和石屑可按预定比例在料场混和,同时洒水加湿,使混合料的含水量超过最佳含水量约 1%,以减轻施工现场的拌和工作量以及运输
