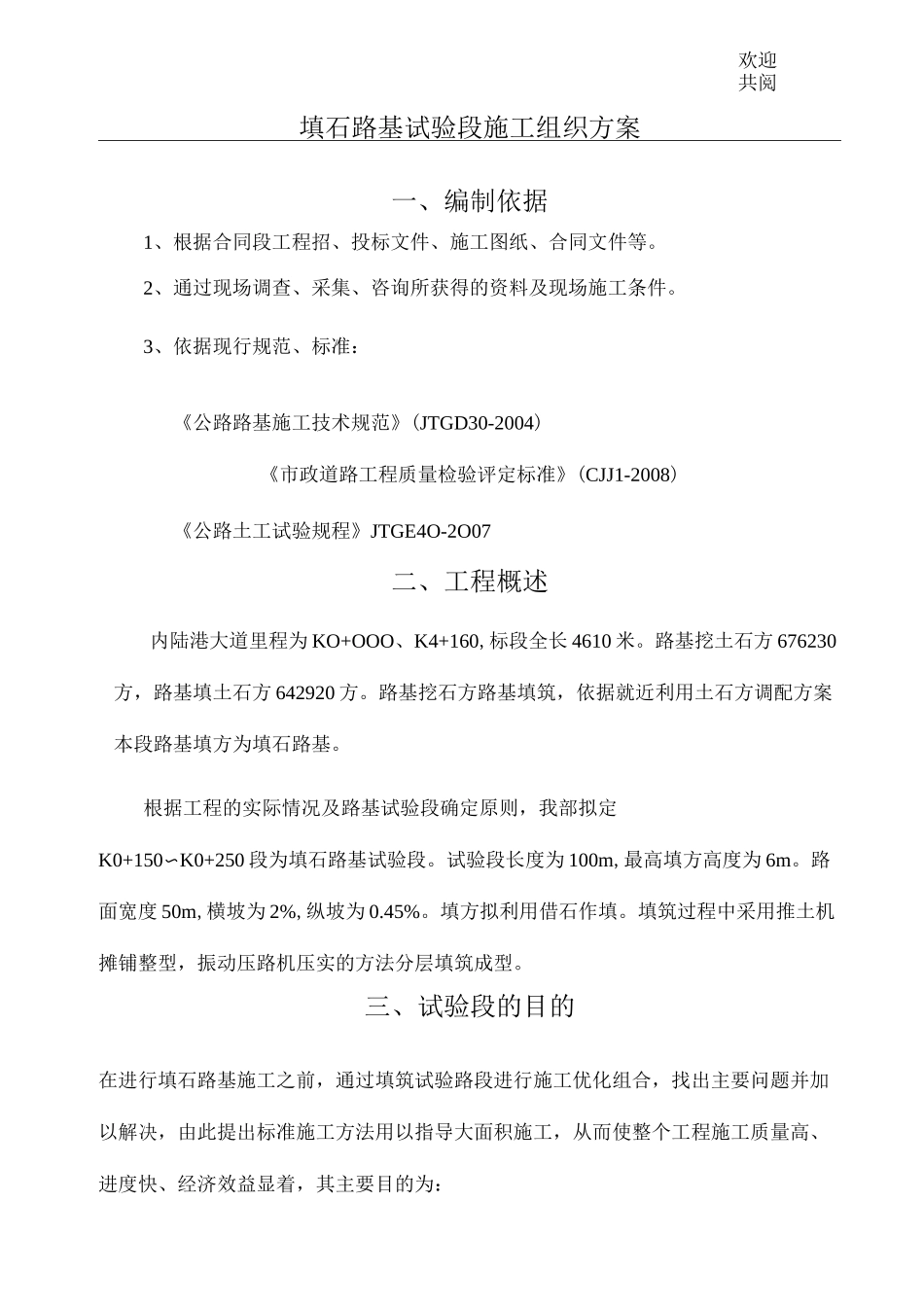

欢迎共阅填石路基试验段施工组织方案一、编制依据1、根据合同段工程招、投标文件、施工图纸、合同文件等
2、通过现场调查、采集、咨询所获得的资料及现场施工条件
3、依据现行规范、标准:《公路路基施工技术规范》(JTGD30-2004)《市政道路工程质量检验评定标准》(CJJ1-2008)《公路土工试验规程》JTGE4O-2O07二、工程概述内陆港大道里程为 KO+OOO、K4+160,标段全长 4610 米
路基挖土石方 676230方,路基填土石方 642920 方
路基挖石方路基填筑,依据就近利用土石方调配方案本段路基填方为填石路基
根据工程的实际情况及路基试验段确定原则,我部拟定K0+150〜K0+250 段为填石路基试验段
试验段长度为 100m,最高填方高度为 6m
路面宽度 50m,横坡为 2%,纵坡为 0
填方拟利用借石作填
填筑过程中采用推土机摊铺整型,振动压路机压实的方法分层填筑成型

三、试验段的目的在进行填石路基施工之前,通过填筑试验路段进行施工优化组合,找出主要问题并加以解决,由此提出标准施工方法用以指导大面积施工,从而使整个工程施工质量高、进度快、经济效益显着,其主要目的为:确定能够满足设计要求孔隙率标准及最大压实度标准的松铺厚度、压实机械型号及组合、压实速度计压实遍数、沉降差等参数

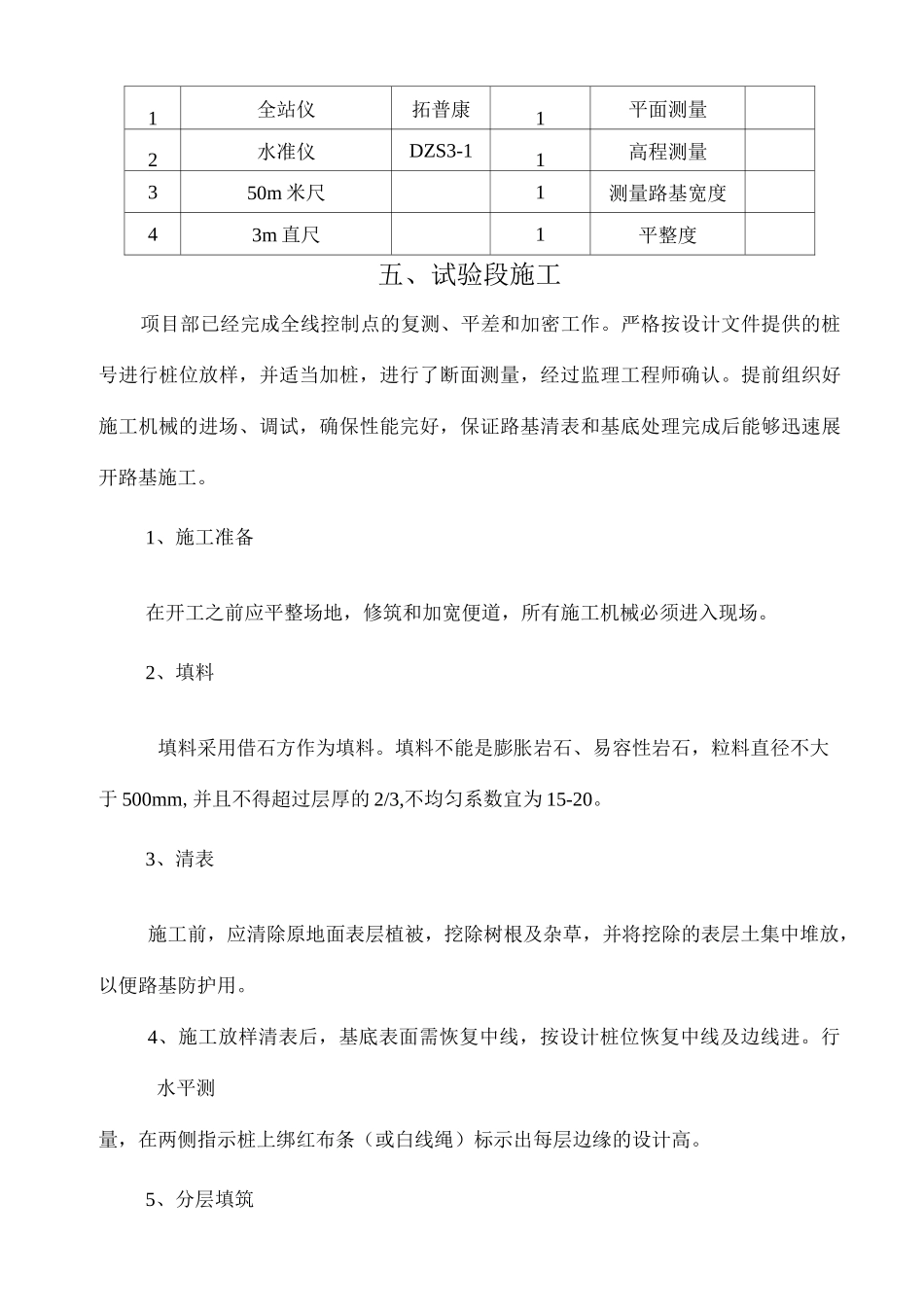

四、人员、机械设备、检测仪器配置人员、机械设备、检测仪器如下表表 1 施工管理及试验检测人员序号姓名职务备注朱新星主管生产经理王彧技术主管李泽智质量检杳工程师段永辉安全管理工程师艾俊现场施工管理李彦现场施工员试验人员测量人员机械工辅助工表 2 试验段采用机械设备表序号机械设备名称规格型号单位数量备注1挖掘机台2装载机台3振动压路机台24推土机TY160B台15洒水车EQ5141GTSTD台16自卸车CWB520HDL台8表 3 试验段试验和检测仪器设备表序仪器设备名
