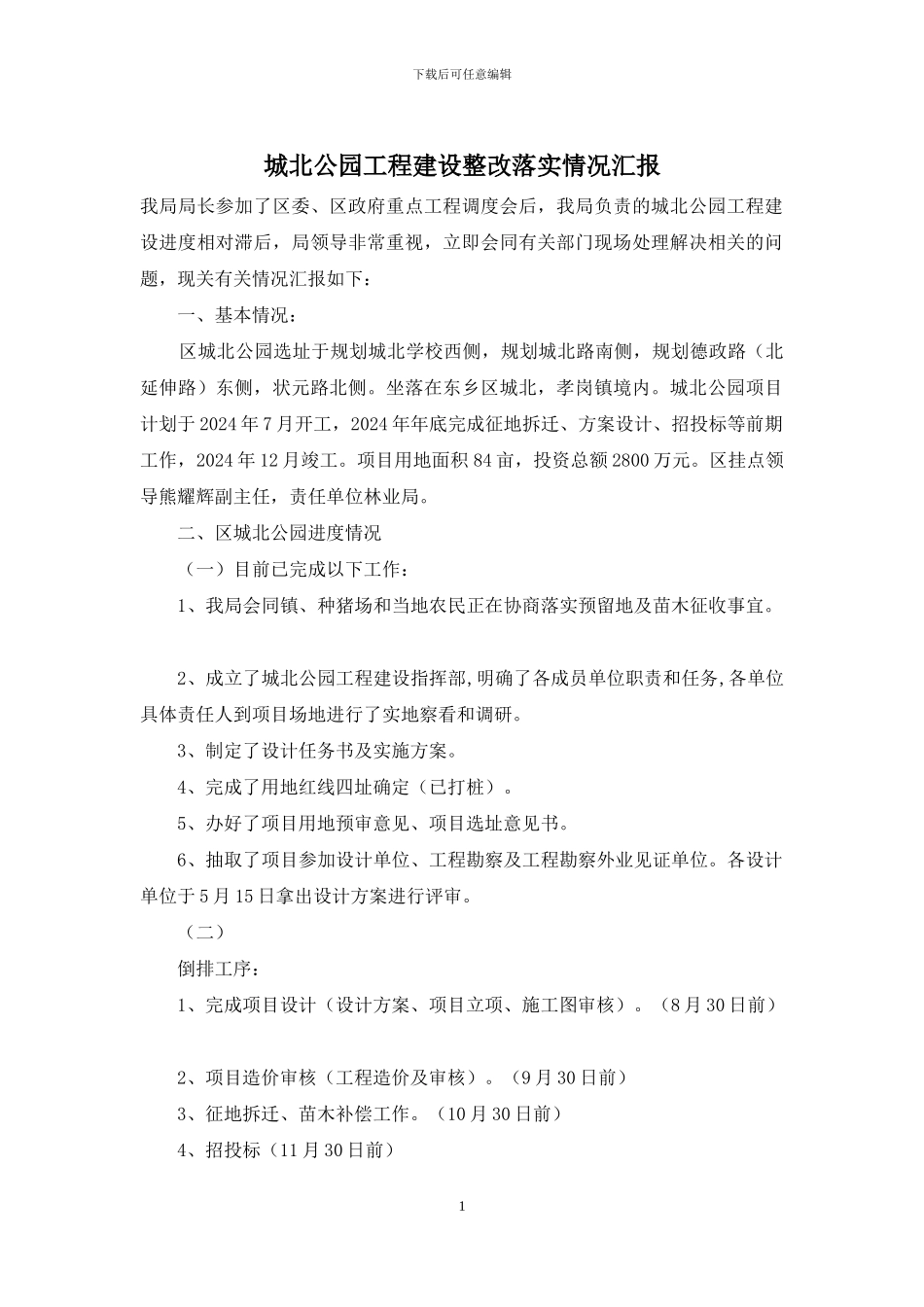

下载后可任意编辑城北公园工程建设整改落实情况汇报我局局长参加了区委、区政府重点工程调度会后,我局负责的城北公园工程建设进度相对滞后,局领导非常重视,立即会同有关部门现场处理解决相关的问题,现关有关情况汇报如下: 一、基本情况: 区城北公园选址于规划城北学校西侧,规划城北路南侧,规划德政路(北延伸路)东侧,状元路北侧
坐落在东乡区城北,孝岗镇境内
城北公园项目计划于 2024 年 7 月开工,2024 年年底完成征地拆迁、方案设计、招投标等前期工作,2024 年 12 月竣工
项目用地面积 84 亩,投资总额 2800 万元
区挂点领导熊耀辉副主任,责任单位林业局
二、区城北公园进度情况 (一)目前已完成以下工作: 1、我局会同镇、种猪场和当地农民正在协商落实预留地及苗木征收事宜
2、成立了城北公园工程建设指挥部,明确了各成员单位职责和任务,各单位具体责任人到项目场地进行了实地察看和调研
3、制定了设计任务书及实施方案
4、完成了用地红线四址确定(已打桩)
5、办好了项目用地预审意见、项目选址意见书
6、抽取了项目参加设计单位、工程勘察及工程勘察外业见证单位
各设计单位于 5 月 15 日拿出设计方案进行评审
(二) 倒排工序: 1、完成项目设计(设计方案、项目立项、施工图审核)
(8 月 30 日前) 2、项目造价审核(工程造价及审核)
(9 月 30 日前) 3、征地拆迁、苗木补偿工作
(10 月 30 日前) 4、招投标(11 月 30 日前) 1下载后可任意编辑 5、项目实施(2024 年 1 月-2024 年 12 月竣工)

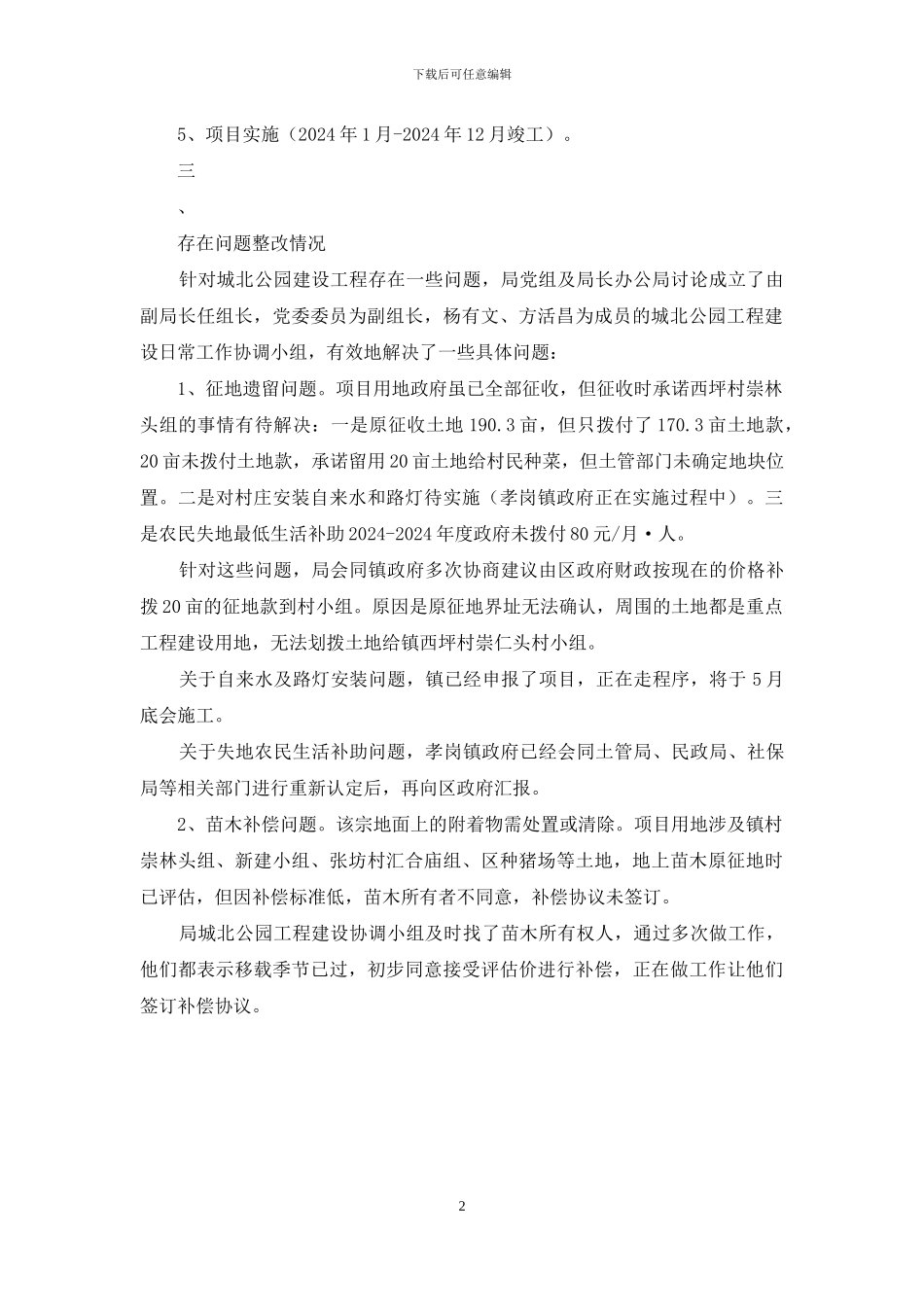

三 、 存在问题整改情况 针对城北公园建设工程存在一些问题,局党组及局长办公局讨论成立了由副局长任组长,党委委员为副组长,杨有文、方活昌为成员的城北公园工程建设日常工作协调小组,有效地解决了一些具体问题: 1、征地遗留问题
