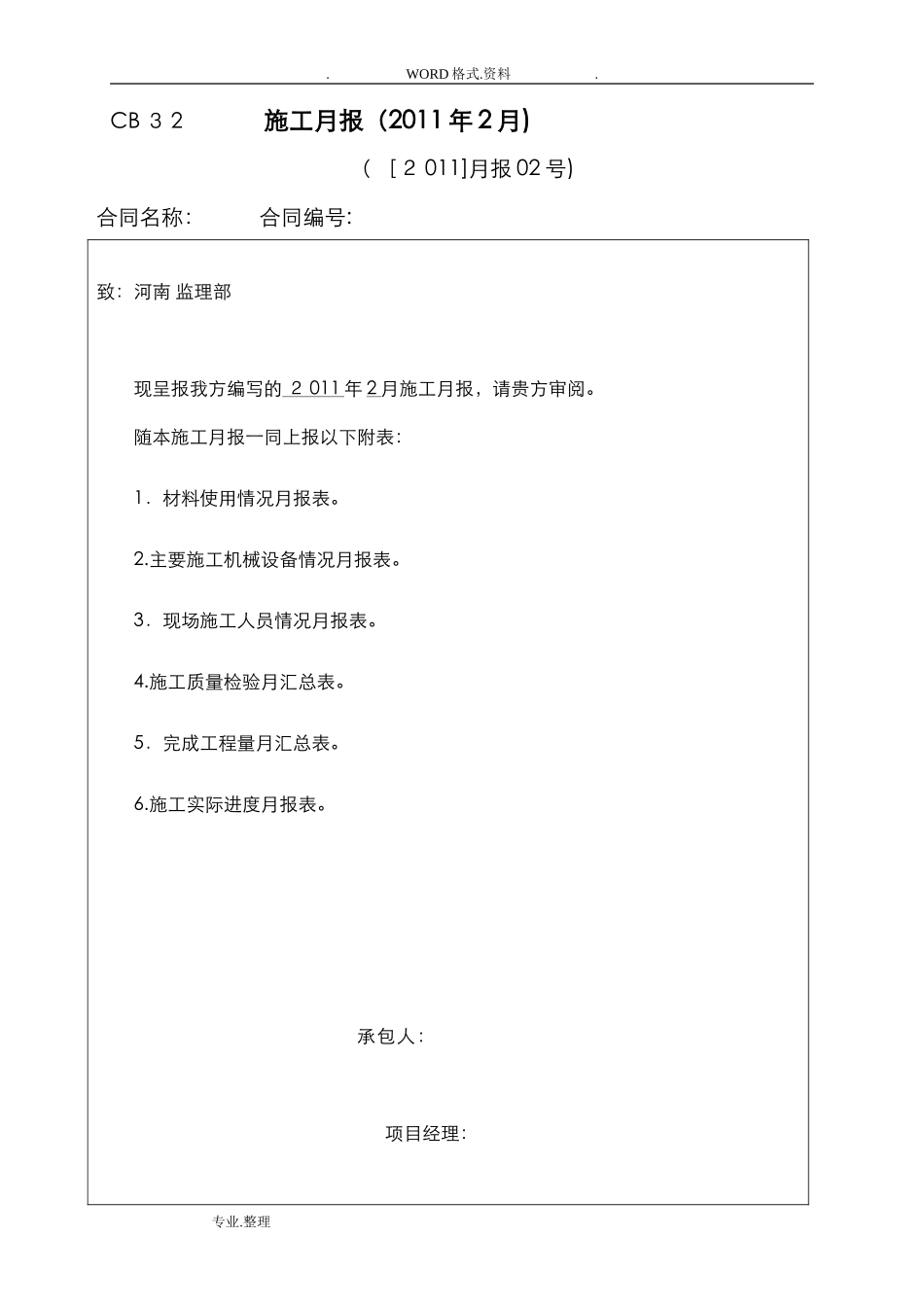

CB32施工月报(2011年2月)([2011]月报02号)合同名称:合同编号:致:河南监理部现呈报我方编写的2011年2月施工月报,请贵方审阅
随本施工月报一同上报以下附表:1.材料使用情况月报表
主要施工机械设备情况月报表
3.现场施工人员情况月报表
施工质量检验月汇总表
5.完成工程量月汇总表
施工实际进度月报表
承包人:项目经理:专业
WORD格式

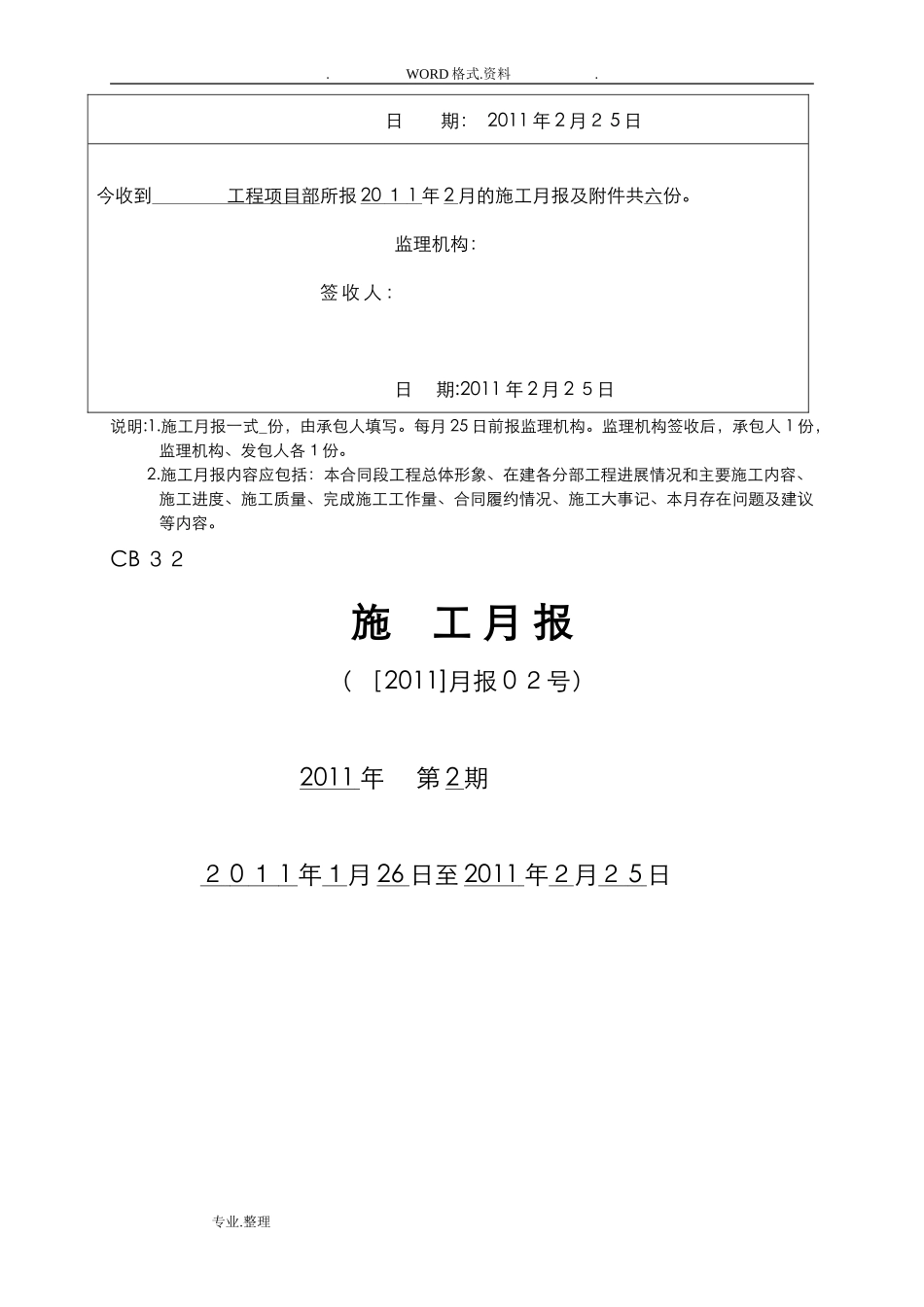

日期:2011年2月25日今收到工程项目部所报2011年2月的施工月报及附件共六份
监理机构:签收人:日期:2011年2月25日说明:1
施工月报一式份,由承包人填写
每月25日前报监理机构
监理机构签收后,承包人1份,监理机构、发包人各1份
施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容
CB32施工月报([2011]月报02号)2011年第2期2011年1月26日至2011年2月25日专业
WORD格式

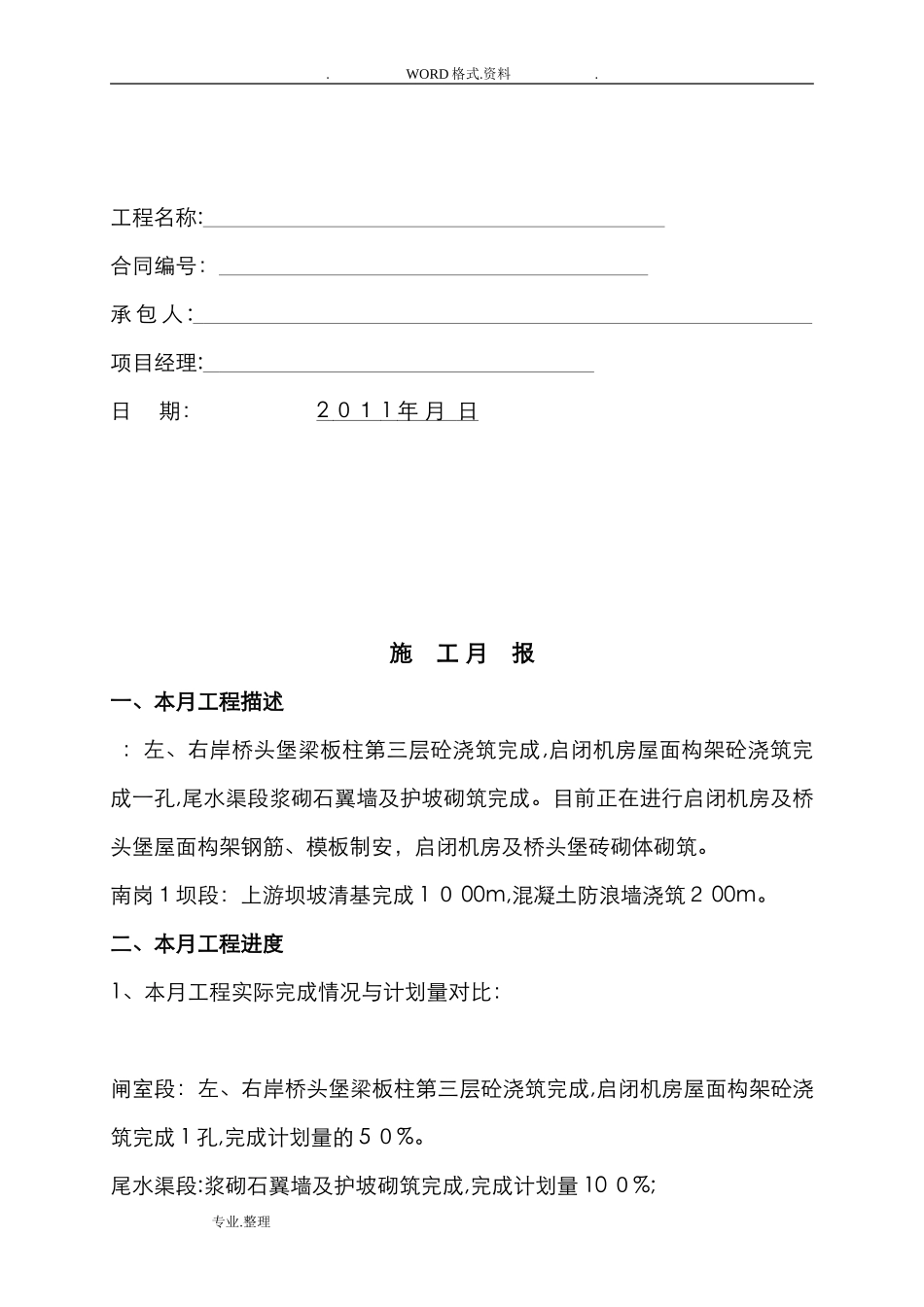

工程名称:合同编号:承包人:项目经理:日期:2011年月日施工月报一、本月工程描述:左、右岸桥头堡梁板柱第三层砼浇筑完成,启闭机房屋面构架砼浇筑完成一孔,尾水渠段浆砌石翼墙及护坡砌筑完成
目前正在进行启闭机房及桥头堡屋面构架钢筋、模板制安,启闭机房及桥头堡砖砌体砌筑
南岗1坝段:上游坝坡清基完成1000m,混凝土防浪墙浇筑200m
二、本月工程进度1、本月工程实际完成情况与计划量对比:闸室段:左、右岸桥头堡梁板柱第三层砼浇筑完成,启闭机房屋面构架砼浇筑完成1孔,完成计划量的50%
尾水渠段:浆砌石翼墙及护坡砌筑完成,完成计划量100%;专业
WORD格式
南岗坝段南岗1坝段:防浪墙砼浇筑完成200m,完成计划量的30
