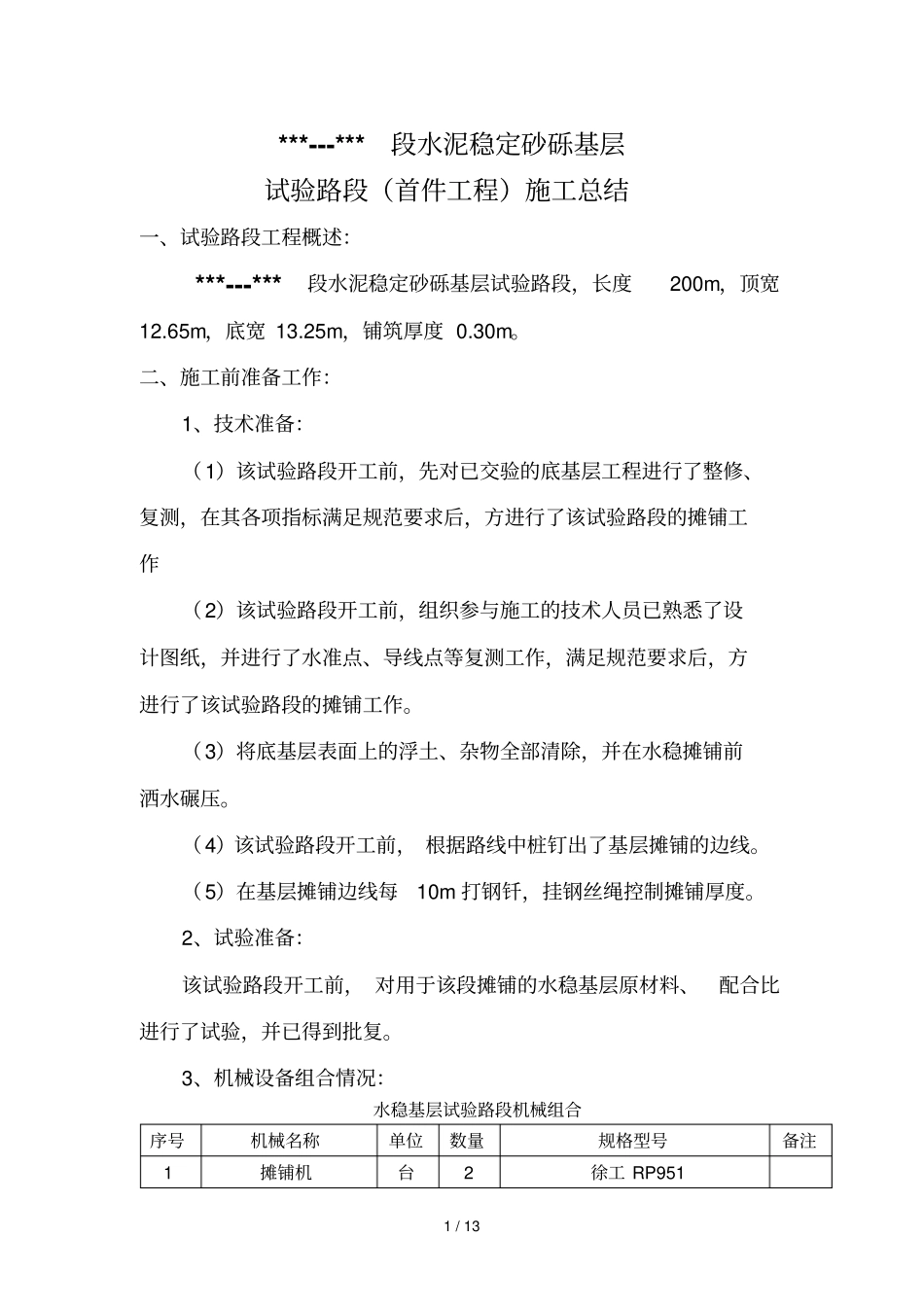

1 / 13 ***---***段水泥稳定砂砾基层试验路段(首件工程)施工总结一、试验路段工程概述:***---***段水泥稳定砂砾基层试验路段,长度200m,顶宽12
65m,底宽 13
25m,铺筑厚度 0
二、施工前准备工作:1、技术准备:(1)该试验路段开工前,先对已交验的底基层工程进行了整修、复测,在其各项指标满足规范要求后,方进行了该试验路段的摊铺工作(2)该试验路段开工前,组织参与施工的技术人员已熟悉了设计图纸,并进行了水准点、导线点等复测工作,满足规范要求后,方进行了该试验路段的摊铺工作
(3)将底基层表面上的浮土、杂物全部清除,并在水稳摊铺前洒水碾压
(4)该试验路段开工前, 根据路线中桩钉出了基层摊铺的边线
(5)在基层摊铺边线每10m 打钢钎,挂钢丝绳控制摊铺厚度
2、试验准备:该试验路段开工前, 对用于该段摊铺的水稳基层原材料、配合比进行了试验,并已得到批复

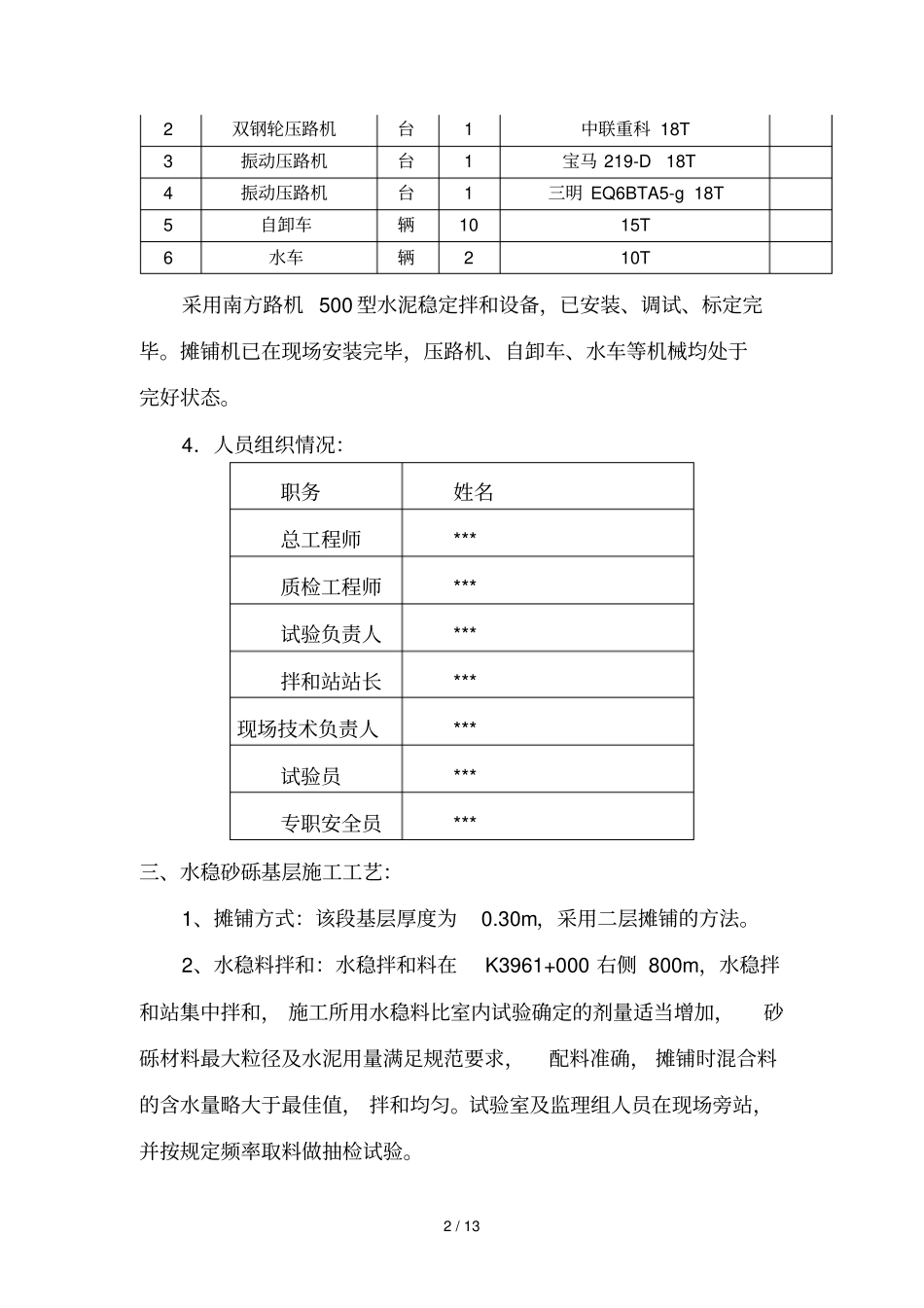

3、机械设备组合情况:水稳基层试验路段机械组合序号机械名称单位数量规格型号备注1 摊铺机台2 徐工 RP951 2 / 13 2 双钢轮压路机台1 中联重科 18T 3 振动压路机台1 宝马 219-D 18T 4 振动压路机台1 三明 EQ6BTA5-g 18T 5 自卸车辆10 15T 6 水车辆2 10T 采用南方路机 500 型水泥稳定拌和设备,已安装、调试、标定完毕
摊铺机已在现场安装完毕,压路机、自卸车、水车等机械均处于完好状态
4.人员组织情况:职务姓名总工程师*** 质检工程师*** 试验负责人*** 拌和站站长*** 现场技术负责人*** 试验员*** 专职安全员*** 三、水稳砂砾基层施工工艺:1、摊铺方式:该段基层厚度为0
30m,采用二层摊铺的方法

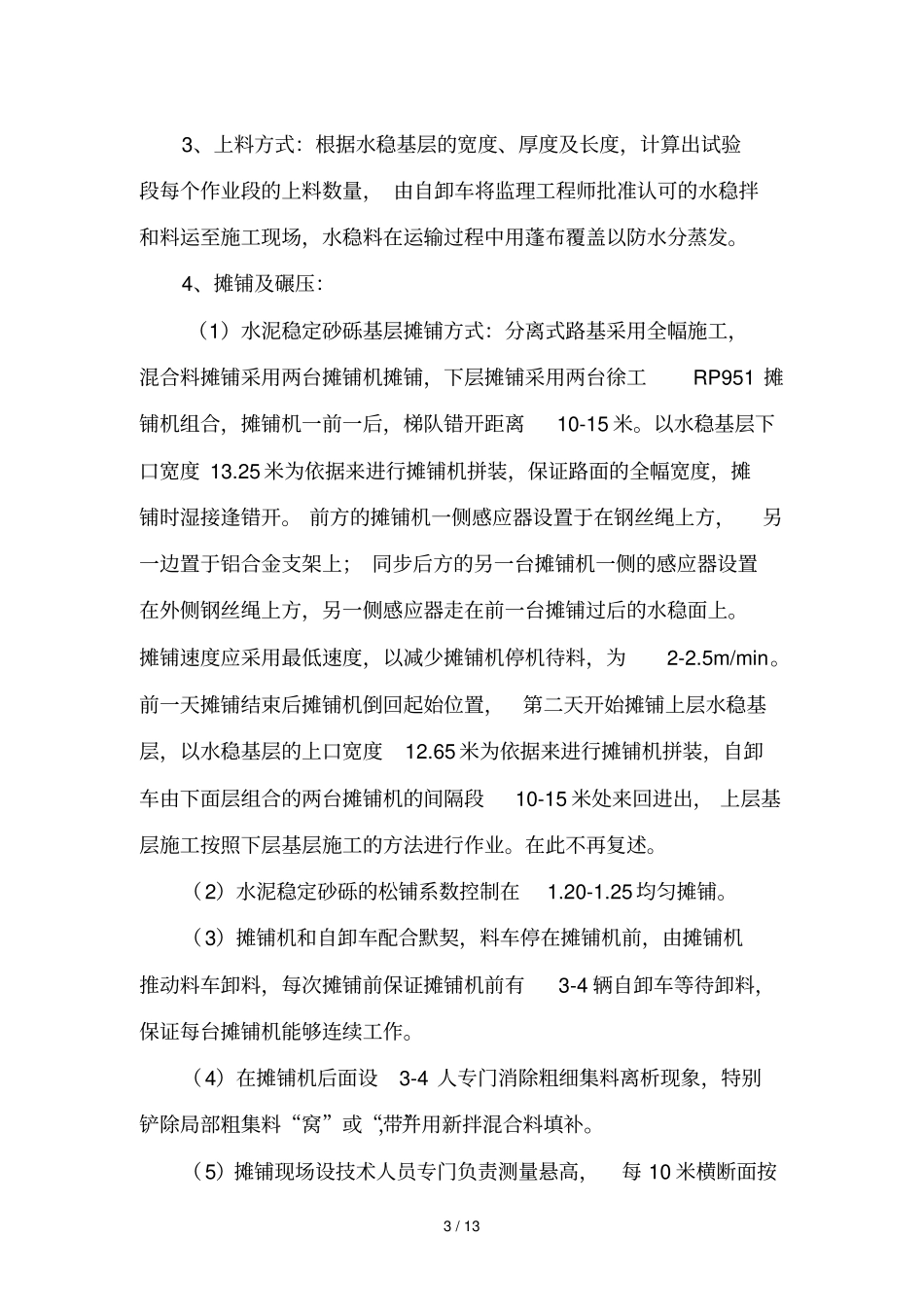

2、水稳料拌和:水稳拌和料在K3961+000 右侧 800m,水稳拌和站集中拌和, 施工所用水稳料比室内试验确定的
