仅供参考 [整理 ] 第 1 页 共 5 页安全管理文书水轮发电机组安装与调试安全技术要求日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 5 页水轮发电机组安装与调试安全技术要求(一)、水轮发电机组安装安全技术要求1
机组安装现场应设足够的固定和移动式照明,埋件安装、基坑、廊道和蜗壳内作业应采用低压照明,并备有应急灯
机组安装现场对预留进人孔、排水孔、吊物孔、放空阀等孔洞应架防护栏或盖板封闭
尾水管、肘管、座环、基坑里衬安装时,基坑内应搭设脚手架和安全工作钢平台,平台基础应稳固,并满足承载力要求
蜗壳安装高度超过2m时,内外均需搭设脚手架和安全作业平台,并需铺设安全通道和护栏
水轮机室、蜗壳内等密闭场所进行焊接和打磨作业时应配备通风、除尘设施
尾水管、蜗壳内和水轮机过流面进行环氧砂浆作业时,应有相应的防火、防毒设施并设置安全围栏和警示标志
在专用临时棚内焊接转轮、 定子干燥和转子磁极干燥时,周围应设安全防护栏和防静电、防磁等警告标志,并配有专门的消防设施
发电机下部风洞盖板、 机架及风闸基础埋设时, 应搭设与水轮机室隔离封闭的钢平台,其承载力必须满足安全作业要求
机组零部件用脱漆剂清扫去锈时,作业人员应佩戴防毒口罩和皮手套,进入转轮体内或轴孔内清扫时,应设置通风设施,清扫去锈施工现场还应设临时围栏和消防设施

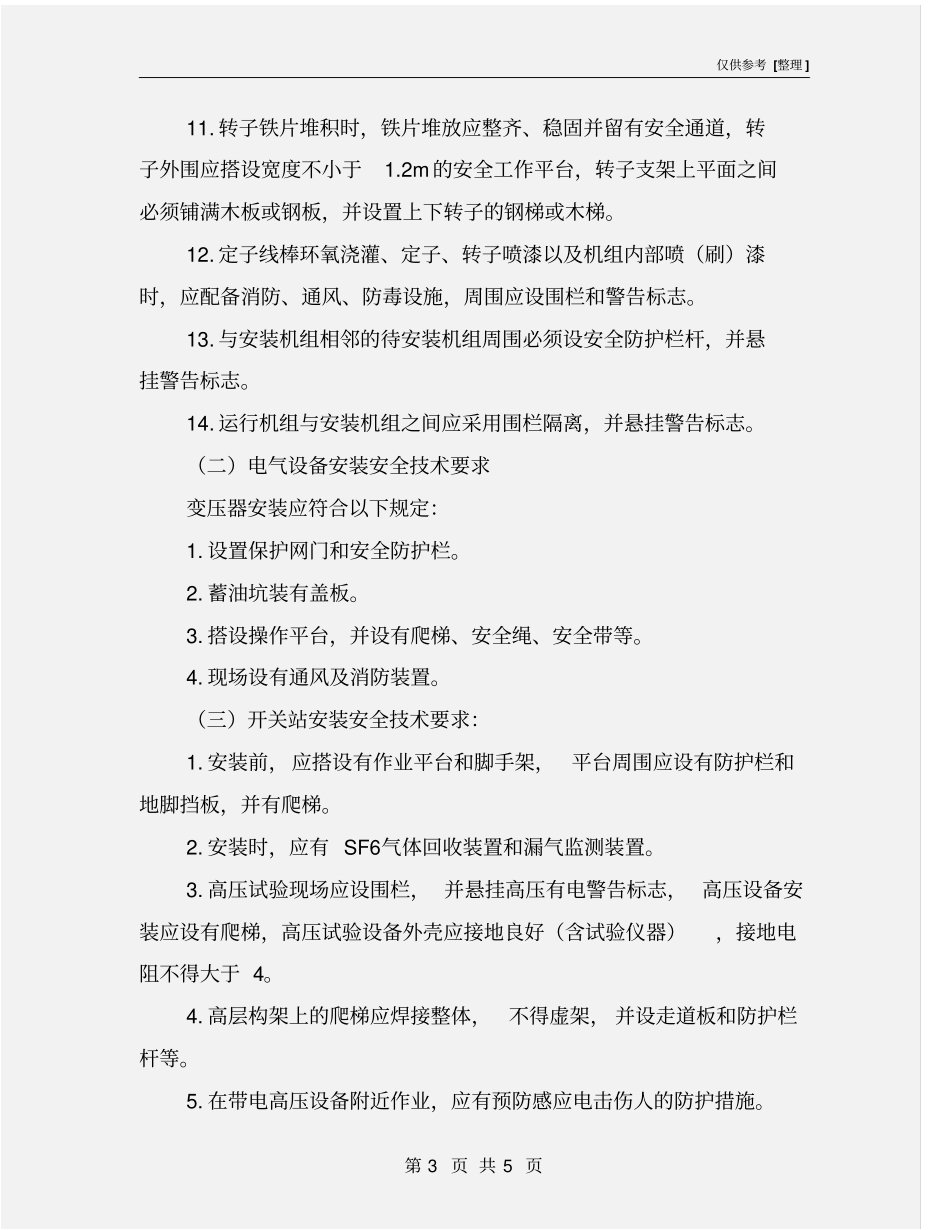

在基坑内进行定子组装、铁芯叠装和定子下线作业时,应搭设牢固的脚手架、安全工作平台和爬梯
临空面必须设防护栏并悬挂安全网,定子上端与发电机层应设安全通道和护栏
仅供参考 [整理 ] 第 3 页 共 5 页11
转子铁片堆积时,铁片堆放应整齐、稳固并留有安全通道,转子外围应搭设宽度不小于1
2m 的安全工作平台,转子支架上平面之间必须铺满
