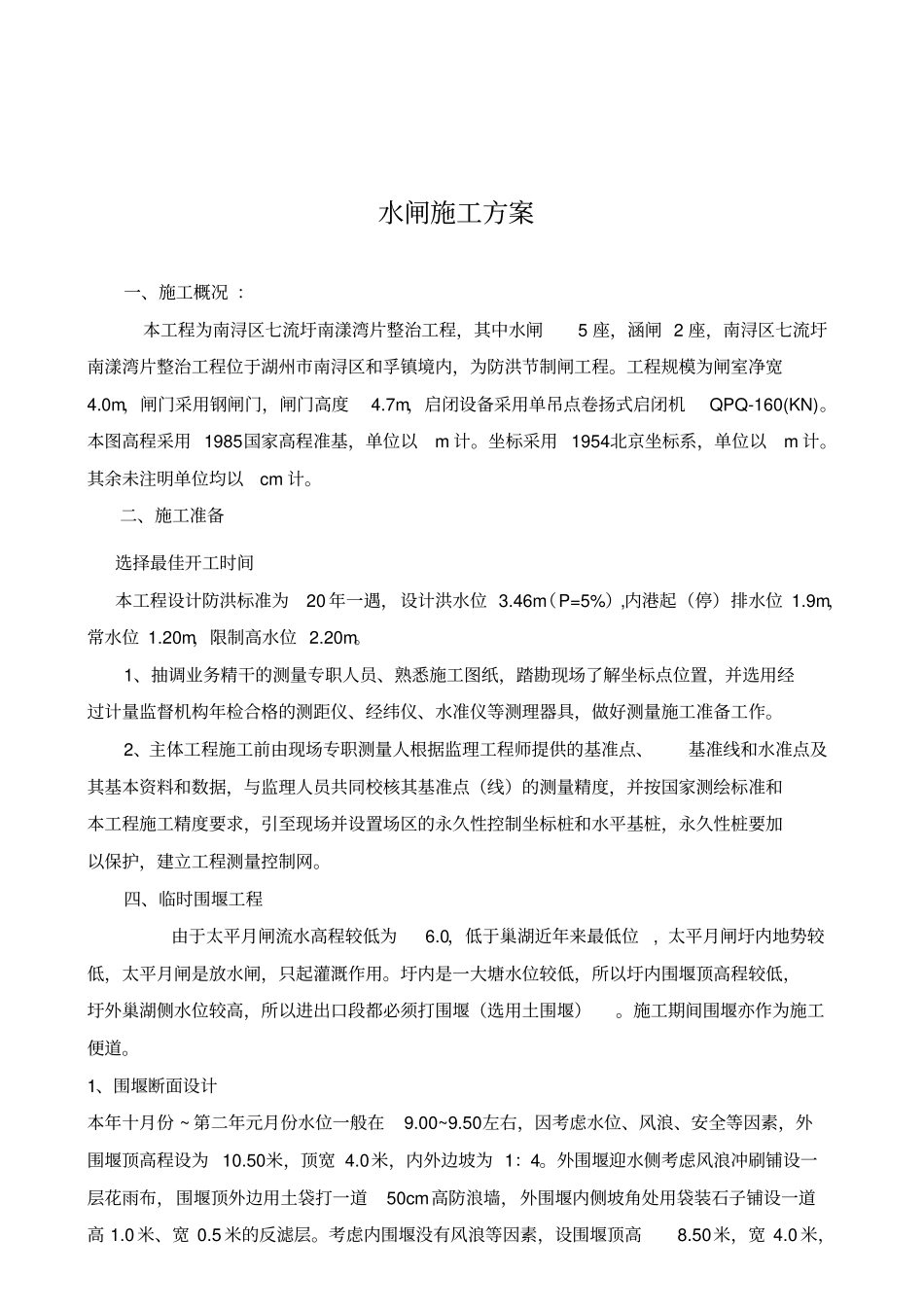

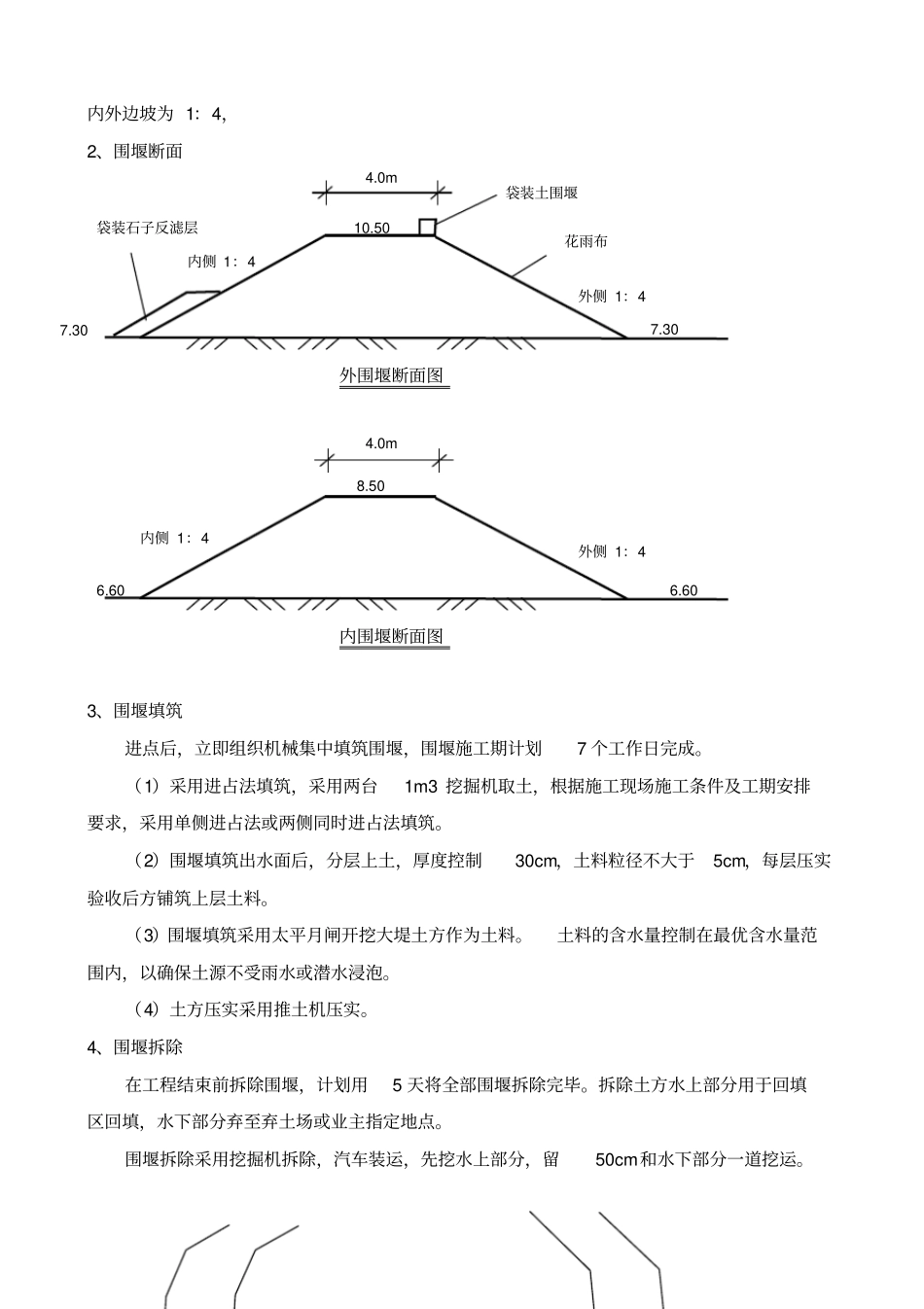

水闸施工方案一、施工概况 :本工程为南浔区七流圩南漾湾片整治工程,其中水闸5 座,涵闸 2 座,南浔区七流圩南漾湾片整治工程位于湖州市南浔区和孚镇境内,为防洪节制闸工程。工程规模为闸室净宽4.0m,闸门采用钢闸门,闸门高度4.7m,启闭设备采用单吊点卷扬式启闭机QPQ-160(KN)。本图高程采用 1985国家高程准基,单位以m 计。坐标采用 1954北京坐标系,单位以m 计。其余未注明单位均以cm 计。二、施工准备选择最佳开工时间本工程设计防洪标准为20 年一遇,设计洪水位 3.46m(P=5%),内港起(停)排水位 1.9m,常水位 1.20m,限制高水位 2.20m。1、抽调业务精干的测量专职人员、熟悉施工图纸,踏勘现场了解坐标点位置,并选用经过计量监督机构年检合格的测距仪、经纬仪、水准仪等测理器具,做好测量施工准备工作。2、主体工程施工前由现场专职测量人根据监理工程师提供的基准点、基准线和水准点及其基本资料和数据,与监理人员共同校核其基准点(线)的测量精度,并按国家测绘标准和本工程施工精度要求,引至现场并设置场区的永久性控制坐标桩和水平基桩,永久性桩要加以保护,建立工程测量控制网。四、临时围堰工程由于太平月闸流水高程较低为6.0,低于巢湖近年来最低位, 太平月闸圩内地势较低,太平月闸是放水闸,只起灌溉作用。圩内是一大塘水位较低,所以圩内围堰顶高程较低,圩外巢湖侧水位较高,所以进出口段都必须打围堰(选用土围堰)。施工期间围堰亦作为施工便道。1、围堰断面设计本年十月份 ~ 第二年元月份水位一般在9.00~9.50左右,因考虑水位、风浪、安全等因素,外围堰顶高程设为 10.50米,顶宽 4.0米,内外边坡为 1:4。外围堰迎水侧考虑风浪冲刷铺设一层花雨布,围堰顶外边用土袋打一道50cm高防浪墙,外围堰内侧坡角处用袋装石子铺设一道高 1.0 米、宽 0.5 米的反滤层。考虑内围堰没有风浪等因素,设围堰顶高8.50米,宽 4.0 米,内外边坡为 1:4,2、围堰断面外围堰断面图内围堰断面图3、围堰填筑进点后,立即组织机械集中填筑围堰,围堰施工期计划7 个工作日完成。(1)采用进占法填筑,采用两台1m3 挖掘机取土,根据施工现场施工条件及工期安排要求,采用单侧进占法或两侧同时进占法填筑。(2)围堰填筑出水面后,分层上土,厚度控制30cm,土料粒径不大于5cm,每层压实验收后方铺筑上层土料。(3)围堰填筑采用太平月闸开挖大堤土方作为土料。土料的含水量控制在最优含水量范围内,以确保土源不受...
