2 主要砼施工方案11
1闸底板砼施工方案11

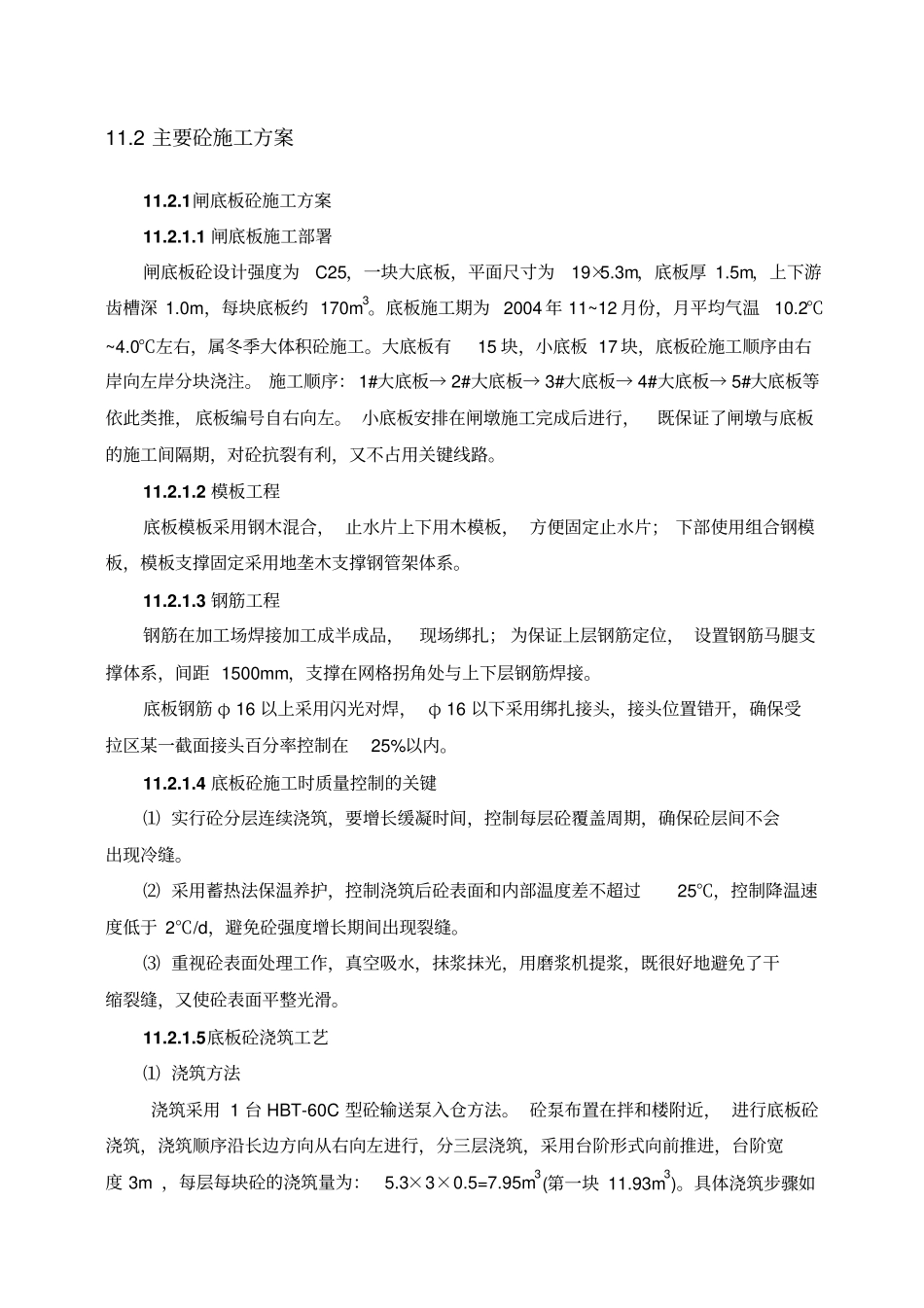

1 闸底板施工部署闸底板砼设计强度为C25,一块大底板,平面尺寸为19×5
3m,底板厚 1
5m,上下游齿槽深 1
0m,每块底板约 170m3
底板施工期为 2004 年 11~12 月份,月平均气温10
0℃左右,属冬季大体积砼施工
大底板有15 块,小底板 17 块,底板砼施工顺序由右岸向左岸分块浇注
施工顺序: 1#大底板→ 2#大底板→ 3#大底板→ 4#大底板→ 5#大底板等依此类推, 底板编号自右向左
小底板安排在闸墩施工完成后进行,既保证了闸墩与底板的施工间隔期,对砼抗裂有利,又不占用关键线路
2 模板工程底板模板采用钢木混合, 止水片上下用木模板, 方便固定止水片; 下部使用组合钢模板,模板支撑固定采用地垄木支撑钢管架体系
3 钢筋工程钢筋在加工场焊接加工成半成品,现场绑扎; 为保证上层钢筋定位, 设置钢筋马腿支撑体系,间距 1500mm,支撑在网格拐角处与上下层钢筋焊接
底板钢筋 φ 16 以上采用闪光对焊, φ 16 以下采用绑扎接头,接头位置错开,确保受拉区某一截面接头百分率控制在25%以内
4 底板砼施工时质量控制的关键⑴ 实行砼分层连续浇筑,要增长缓凝时间,控制每层砼覆盖周期,确保砼层间不会出现冷缝
⑵ 采用蓄热法保温养护,控制浇筑后砼表面和内部温度差不超过25℃,控制降温速度低于 2℃/d,避免砼强度增长期间出现裂缝
⑶ 重视砼表面处理工作,真空吸水,抹浆抹光,用磨浆机提浆,既很好地避免了干缩裂缝,又使砼表面平整光滑

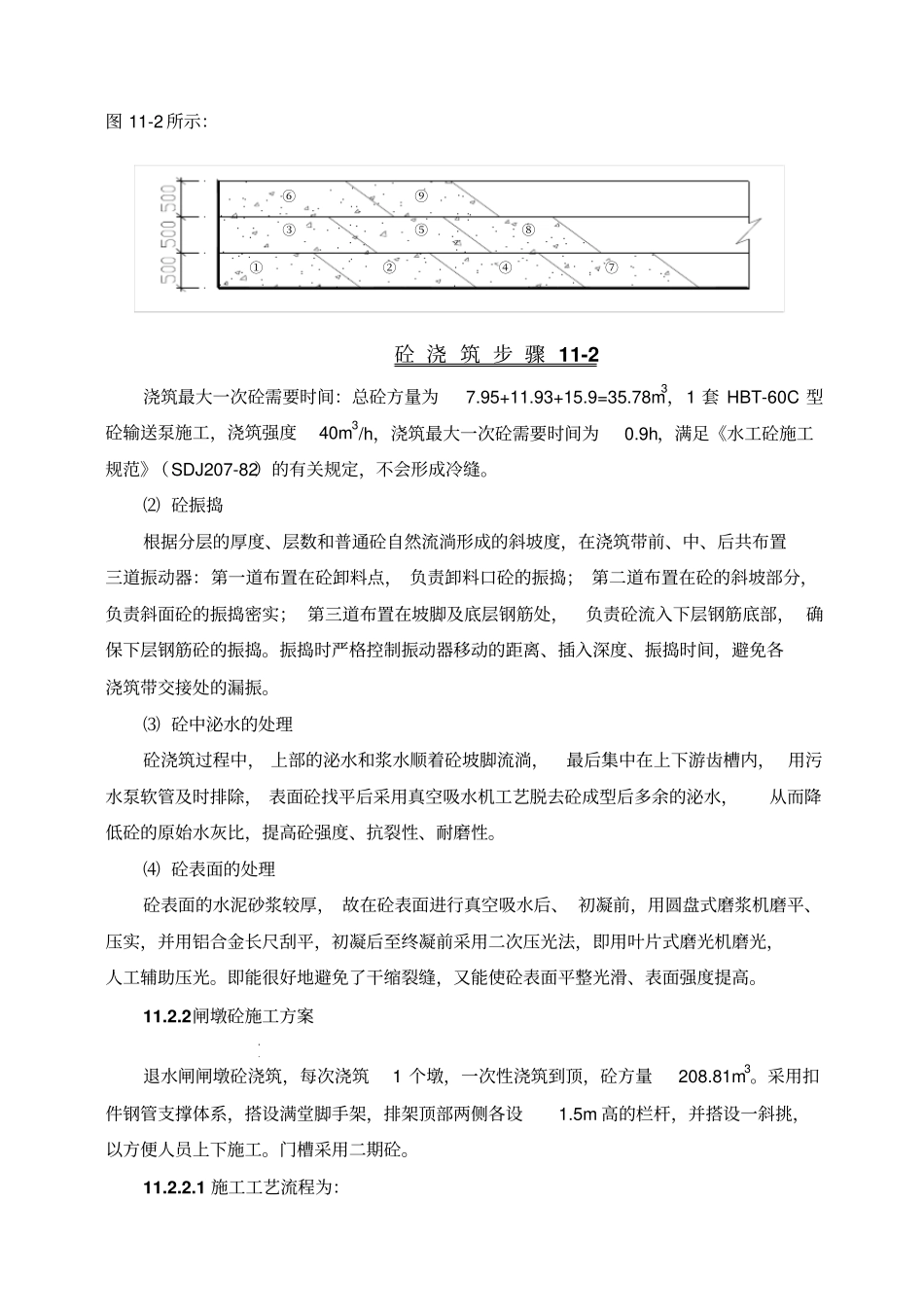

5底板砼浇筑工艺⑴ 浇筑方法浇筑采用 1 台 HBT-60C 型砼输送泵入仓方法
砼泵布置在拌和楼附近, 进行底板砼浇筑,浇筑顺序沿长边方向从右向左进行,分三层浇筑,采用台阶形式向前推进,台阶
