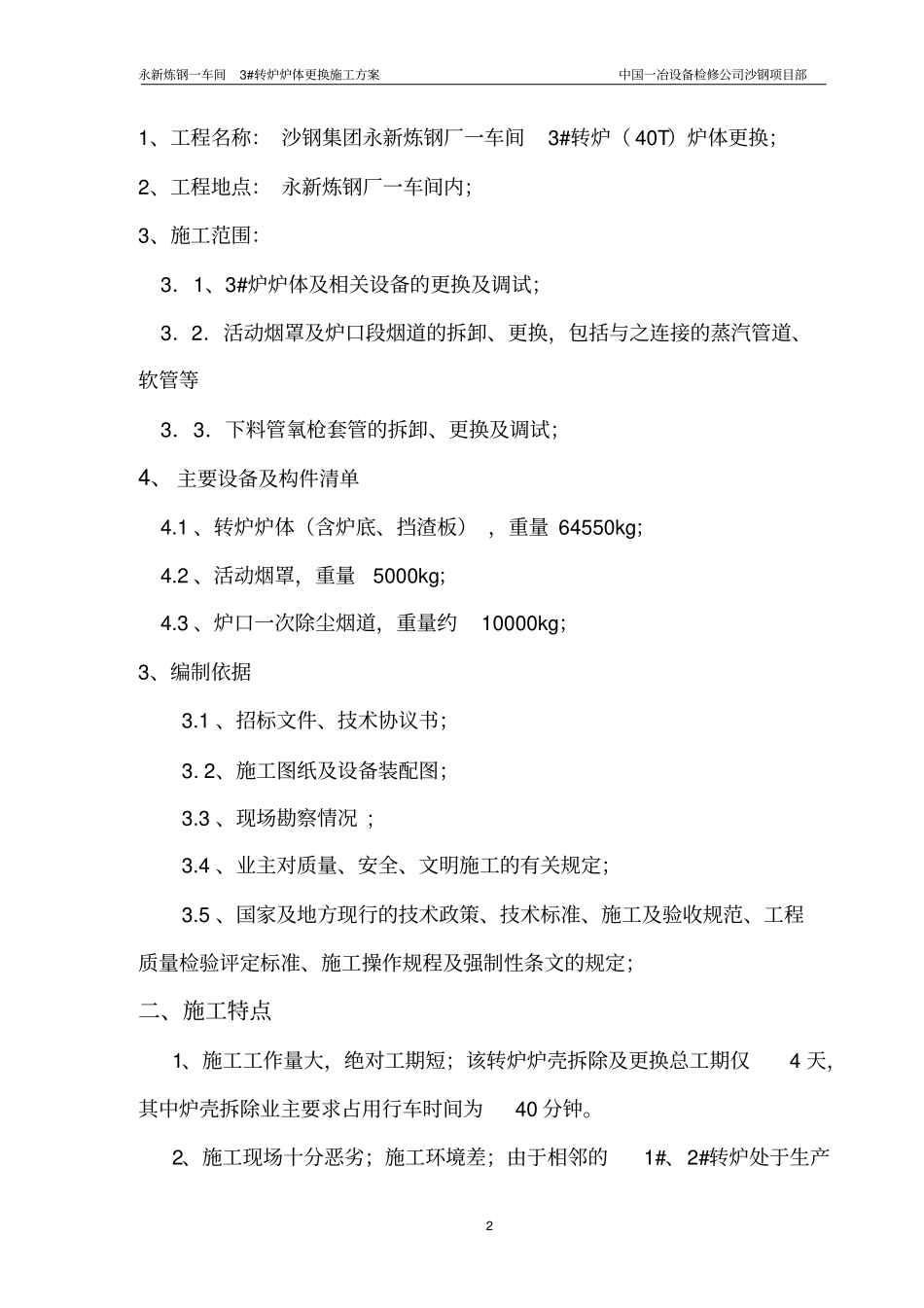

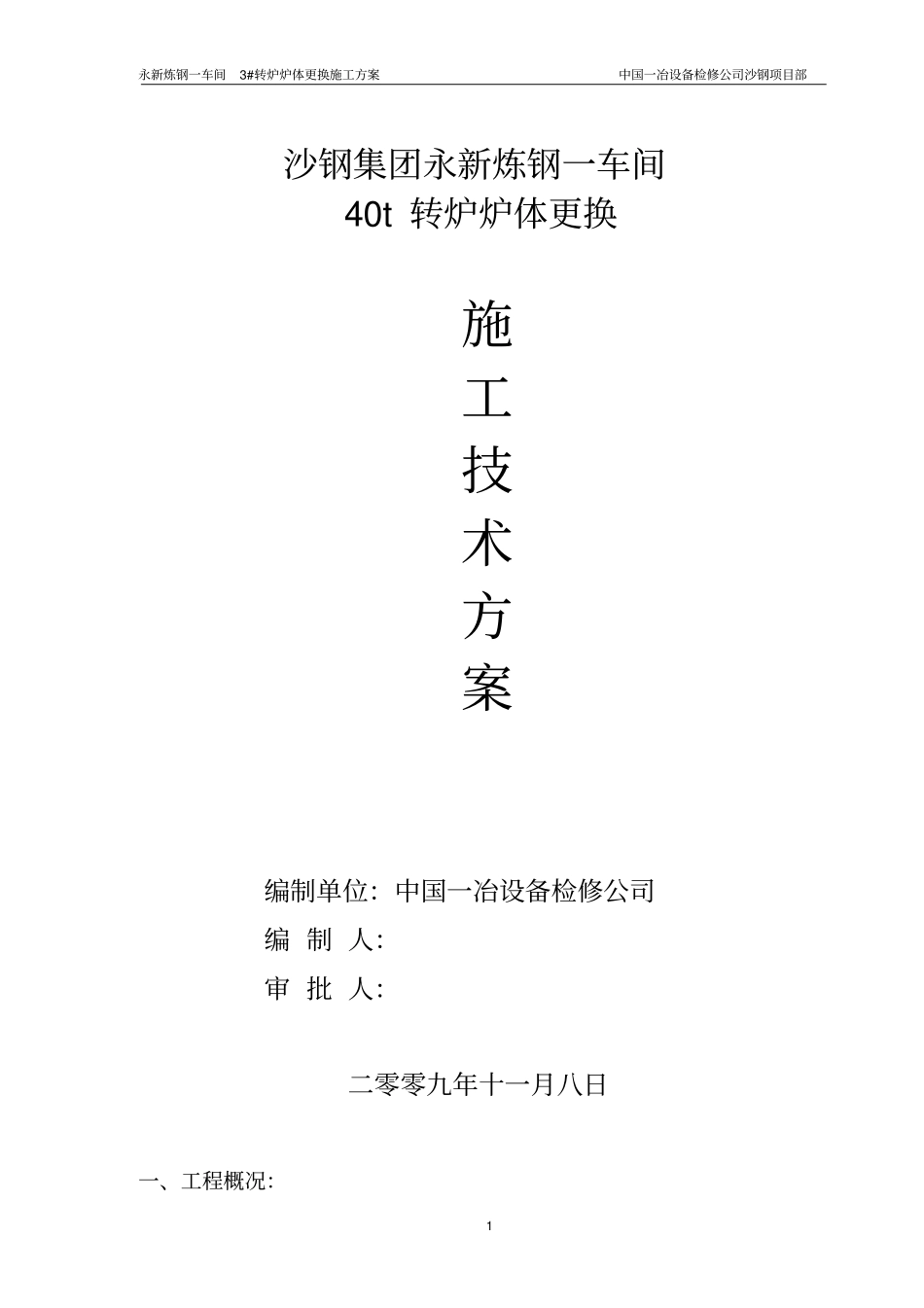

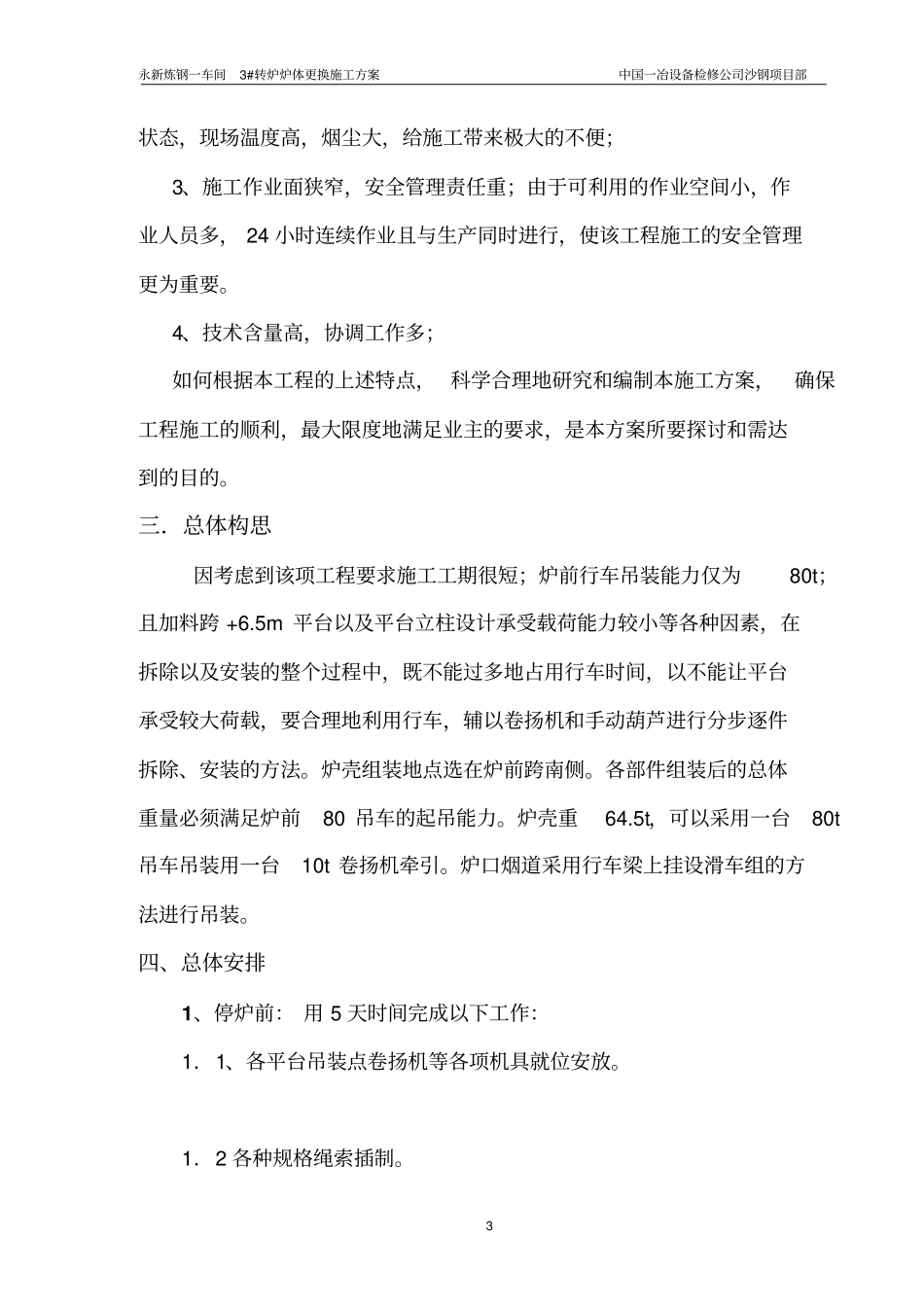

永新炼钢一车间3#转炉炉体更换施工方案中国一冶设备检修公司沙钢项目部1 沙钢集团永新炼钢一车间40t 转炉炉体更换施工技术方案编制单位:中国一冶设备检修公司编 制 人:审 批 人:二零零九年十一月八日一、工程概况:永新炼钢一车间3#转炉炉体更换施工方案中国一冶设备检修公司沙钢项目部2 1、工程名称: 沙钢集团永新炼钢厂一车间3#转炉( 40T)炉体更换;2、工程地点: 永新炼钢厂一车间内;3、施工范围:3.1、3#炉炉体及相关设备的更换及调试;3.2.活动烟罩及炉口段烟道的拆卸、更换,包括与之连接的蒸汽管道、软管等3.3.下料管氧枪套管的拆卸、更换及调试;4、 主要设备及构件清单4.1 、转炉炉体(含炉底、挡渣板) ,重量 64550kg;4.2 、活动烟罩,重量5000kg;4.3 、炉口一次除尘烟道,重量约10000kg;3、编制依据3.1 、招标文件、技术协议书;3. 2、施工图纸及设备装配图;3.3 、现场勘察情况 ; 3.4 、业主对质量、安全、文明施工的有关规定;3.5 、国家及地方现行的技术政策、技术标准、施工及验收规范、工程质量检验评定标准、施工操作规程及强制性条文的规定;二、施工特点1、施工工作量大,绝对工期短;该转炉炉壳拆除及更换总工期仅4 天,其中炉壳拆除业主要求占用行车时间为40 分钟。2、施工现场十分恶劣;施工环境差;由于相邻的1#、2#转炉处于生产永新炼钢一车间3#转炉炉体更换施工方案中国一冶设备检修公司沙钢项目部3 状态,现场温度高,烟尘大,给施工带来极大的不便;3、施工作业面狭窄,安全管理责任重;由于可利用的作业空间小,作业人员多, 24 小时连续作业且与生产同时进行,使该工程施工的安全管理更为重要。4、技术含量高,协调工作多;如何根据本工程的上述特点, 科学合理地研究和编制本施工方案,确保工程施工的顺利,最大限度地满足业主的要求,是本方案所要探讨和需达到的目的。三.总体构思因考虑到该项工程要求施工工期很短;炉前行车吊装能力仅为80t;且加料跨 +6.5m 平台以及平台立柱设计承受载荷能力较小等各种因素,在拆除以及安装的整个过程中,既不能过多地占用行车时间,以不能让平台承受较大荷载,要合理地利用行车,辅以卷扬机和手动葫芦进行分步逐件拆除、安装的方法。炉壳组装地点选在炉前跨南侧。各部件组装后的总体重量必须满足炉前80 吊车的起吊能力。炉壳重64.5t,可以采用一台80t吊车吊装用一台10t 卷扬机牵引。炉口烟道采用行车梁上挂设滑车组的方法进...
