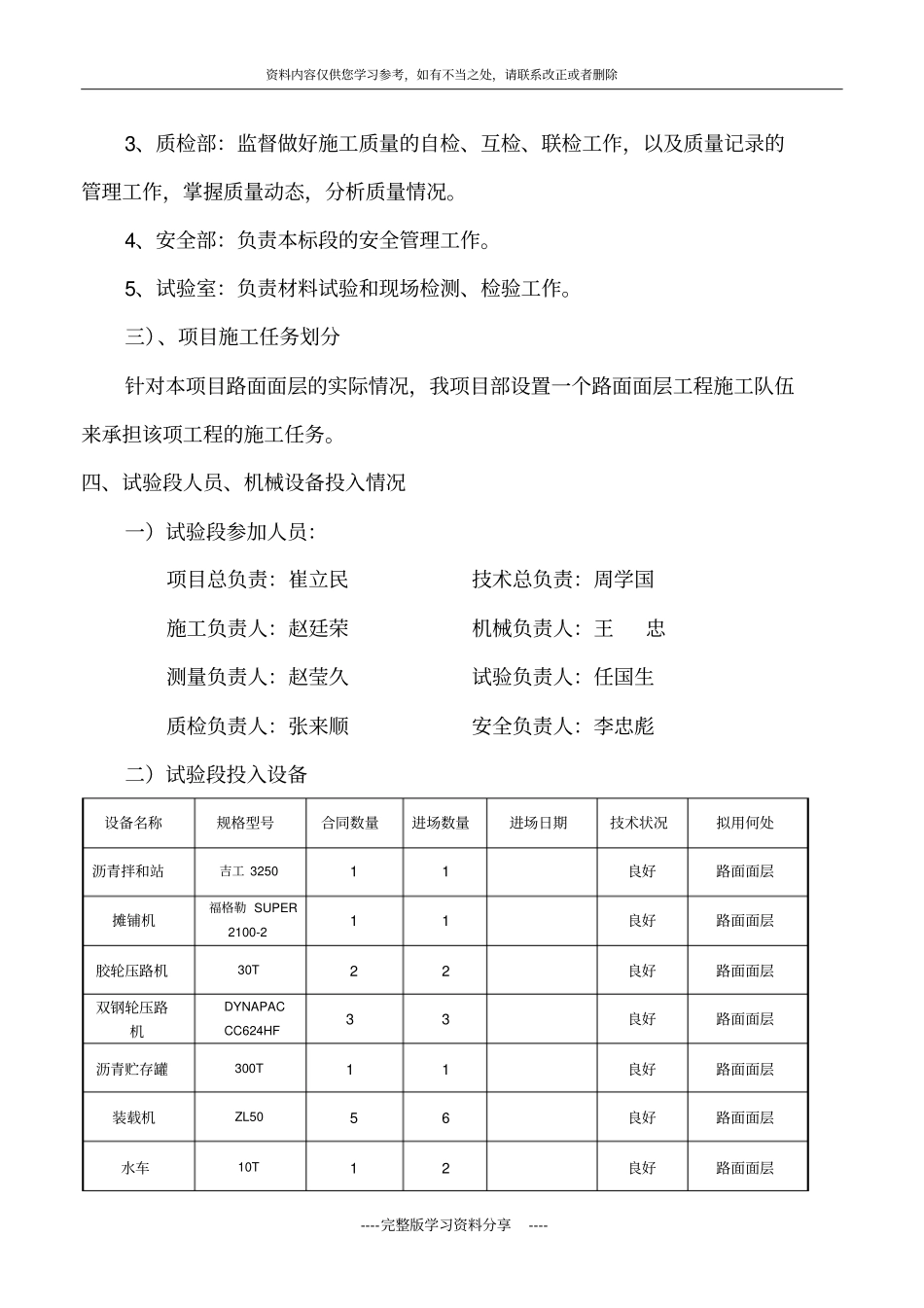

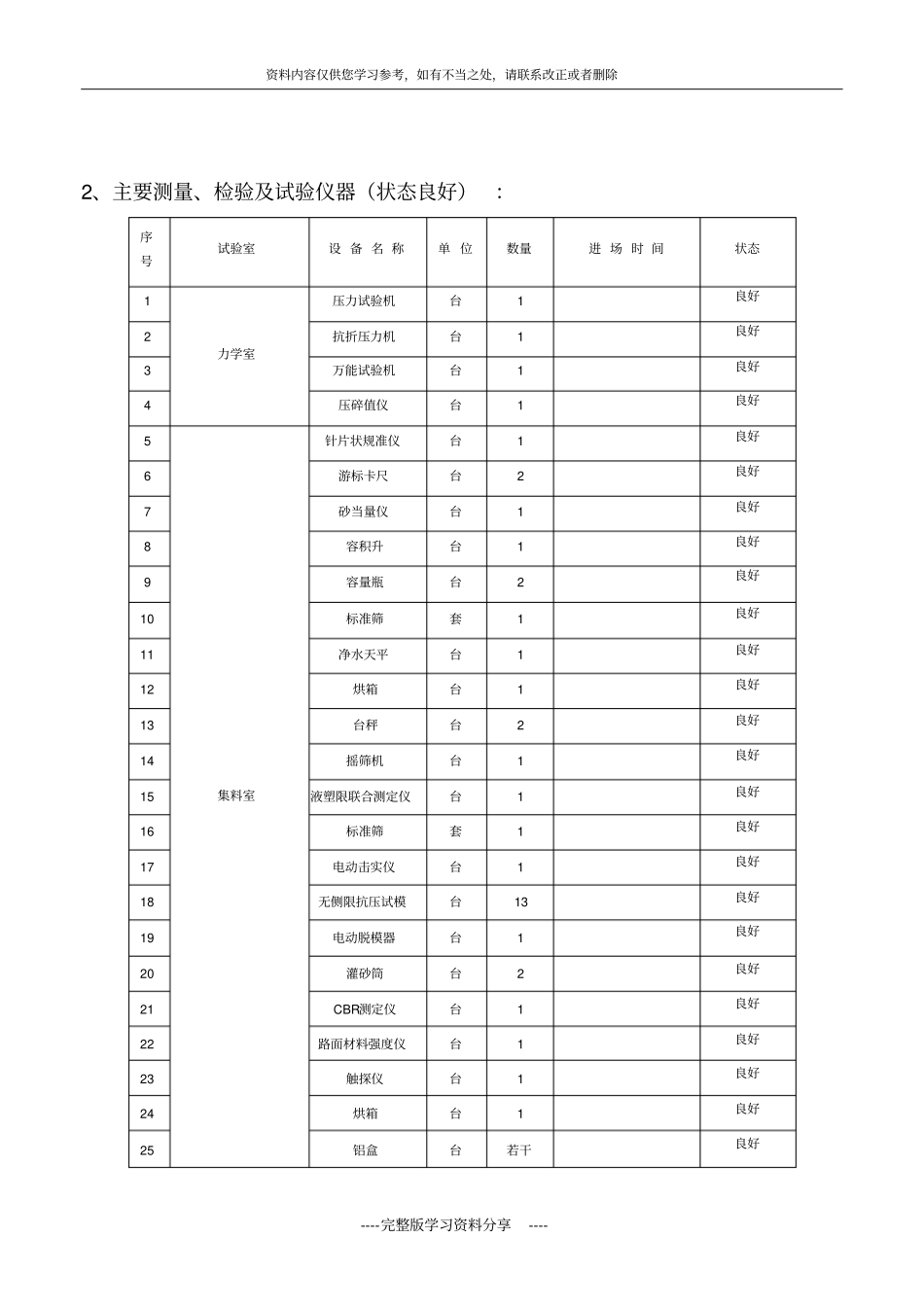

资料内容仅供您学习参考,如有不当之处,请联系改正或者删除----完整版学习资料分享---- 试验段施工方案根据合同文件和施工计划要求,C1 标一工区计划于 2015 年 7 月 7 日在K1+200-K1+700 右幅进行上面层试验段的施工,长度500m。一 、项目概况建三江至抚远高速公路是黑龙江省是贯通垦区东部地区重要的东西交通运输大通道。本合同段路线起点在建虎高速K22+266处设置 Y型枢纽互通与建虎高速相接,终点与下一合同段(洪河至前哨)顺接,全长。我工区路线起点桩号K0+000,终点桩号 K24+000,路线全长 (断链 1983m)。二、上面层设计技术标准1、上面层:中粒式沥青混凝土AC-16(改性) 5cm 2、设计宽度:三、施工组织机构设置一)、施工组织机构1、本项目实行项目法管理,成立项目经理部,项目经理部下设综合办公室、财务部、工程部、质检部、试验室、安全部等职能部门。2、成立以项目经理为首的质量管理组织机构,项目经理对本工程全面负责,项目总工负责施工技术。二)、各部门主要职能如下:1、工程部:协助主管领导组织施工生产作业和工程技术管理及计划统计和工程计量等工作。2、财务部:负责财务监督和会计基础工作,负责企业管理、成本核算及工程款支付工作,负责材料采购、运输、保管、发放和清产核算等工作。资料内容仅供您学习参考,如有不当之处,请联系改正或者删除----完整版学习资料分享---- 3、质检部:监督做好施工质量的自检、互检、联检工作,以及质量记录的管理工作,掌握质量动态,分析质量情况。4、安全部:负责本标段的安全管理工作。5、试验室:负责材料试验和现场检测、检验工作。三)、项目施工任务划分针对本项目路面面层的实际情况,我项目部设置一个路面面层工程施工队伍来承担该项工程的施工任务。四、试验段人员、机械设备投入情况一)试验段参加人员:项目总负责:崔立民技术总负责:周学国施工负责人:赵廷荣机械负责人:王忠测量负责人:赵莹久试验负责人:任国生质检负责人:张来顺安全负责人:李忠彪二)试验段投入设备设备名称规格型号合同数量进场数量进场日期技术状况拟用何处沥青拌和站吉工 3250 1 1 良好路面面层摊铺机福格勒 SUPER 2100-2 1 1 良好路面面层胶轮压路机30T 2 2 良好路面面层双钢轮压路机DYNAPAC CC624HF 3 3 良好路面面层沥青贮存罐300T 1 1 良好路面面层装载机ZL50 5 6 良好路面面层水车10T 1 2 良好路面面层资料内容仅供您学习参考,如有不当之处...
