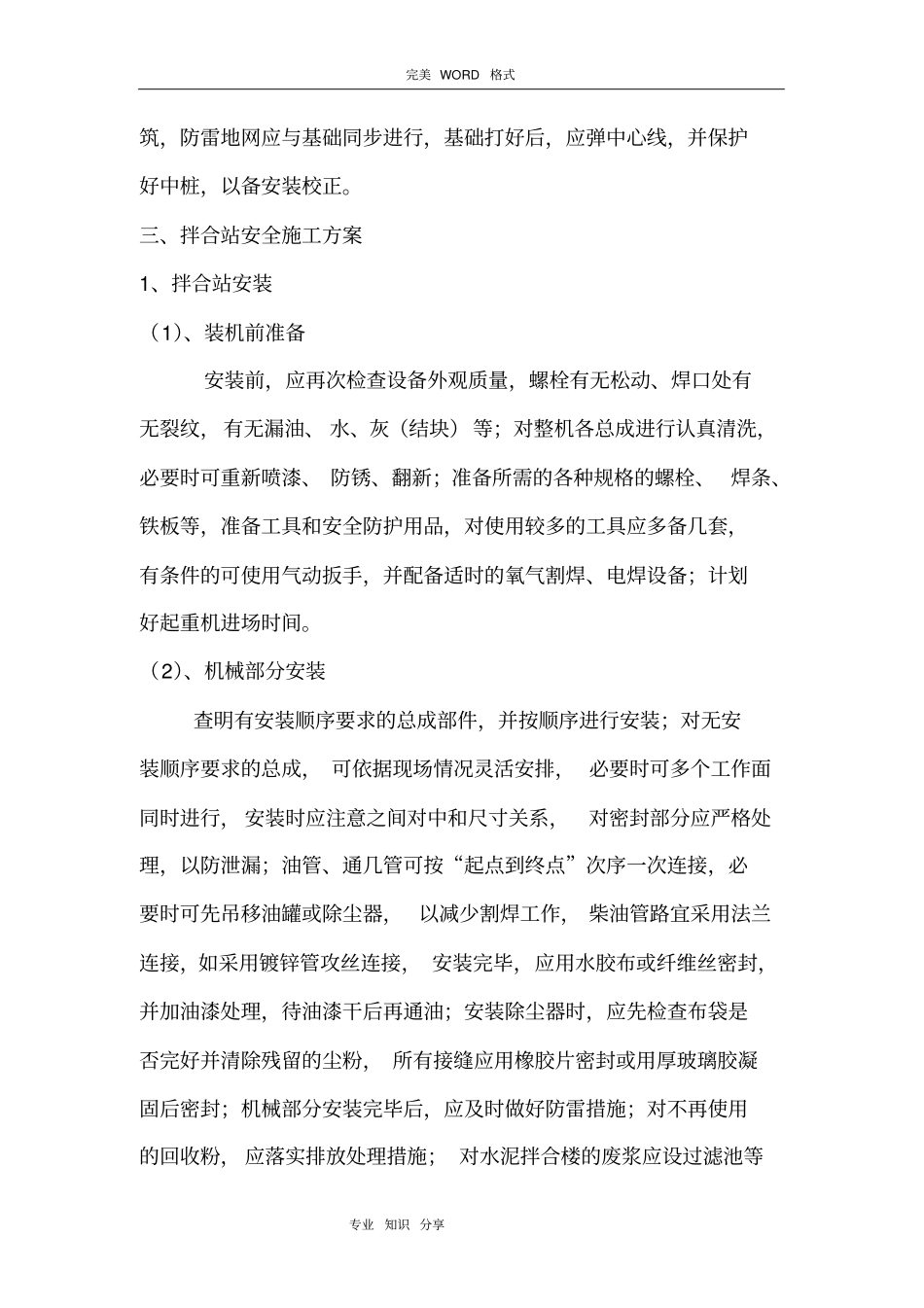

完美 WORD 格式专业知识 分享沥青拌合站拆除安全专项方案一、工程概况*********************。二、施工准备1、场地处理新的设备安装场地选址, 要综合考虑设备安全、 装卸及运输物料等因素,同时尽量避免对项目生活区和附近居民造成影响;场地布置应在满足生产使用要求的同时还要满足设备安全、环保、职业健康安全的要求;对控制室周围、主楼、烘干筒、轨道、粉罐、成品料等处须进行地面硬化,使其满足使用要求和清理废料、积灰等环保要求。具体硬化因素制定, 有条件的也可对场地的主要交通道路进行硬化处理,同时,必须保证场地排水顺畅,防止积水。2、地基处理基础处理必须满足设备基础图的要求,应认真分析基础图中的尺寸关系及对强度、负载、高程等的要求。尺寸关系应用测量仪放线核准;水泥混凝土宜取样做试件进行强度检验;负载能力应根据设备图纸等技术要求, 并视地基情况慎重处理, 基础整体水平面应满足图纸要求,有条件时宜高出地面20-40cm ,基础图如需更改,必须将更改方案备案;对受力大的基础(如主楼、粉罐、烘干筒、卷扬机等)宜直接、准确预埋地脚螺栓; 对有些支架有变异或尺寸不定且受力大的基础,可在预埋钢筋上焊厚度为1cm 以上的钢板,再与支脚进行焊接;对有些受力要求不高的基础,可预留地脚螺栓孔,进行二次浇完美 WORD 格式专业知识 分享筑,防雷地网应与基础同步进行,基础打好后,应弹中心线,并保护好中桩,以备安装校正。三、拌合站安全施工方案1、拌合站安装(1)、装机前准备安装前,应再次检查设备外观质量,螺栓有无松动、焊口处有无裂纹,有无漏油、 水、灰(结块)等;对整机各总成进行认真清洗,必要时可重新喷漆、 防锈、翻新;准备所需的各种规格的螺栓、 焊条、铁板等,准备工具和安全防护用品,对使用较多的工具应多备几套,有条件的可使用气动扳手,并配备适时的氧气割焊、电焊设备;计划好起重机进场时间。(2)、机械部分安装查明有安装顺序要求的总成部件,并按顺序进行安装;对无安装顺序要求的总成, 可依据现场情况灵活安排, 必要时可多个工作面同时进行, 安装时应注意之间对中和尺寸关系,对密封部分应严格处理,以防泄漏;油管、通几管可按“起点到终点”次序一次连接,必要时可先吊移油罐或除尘器, 以减少割焊工作, 柴油管路宜采用法兰连接,如采用镀锌管攻丝连接, 安装完毕,应用水胶布或纤维丝密封,并加油漆处理,待油漆干后再通油;安装除尘器时,应先检查...
