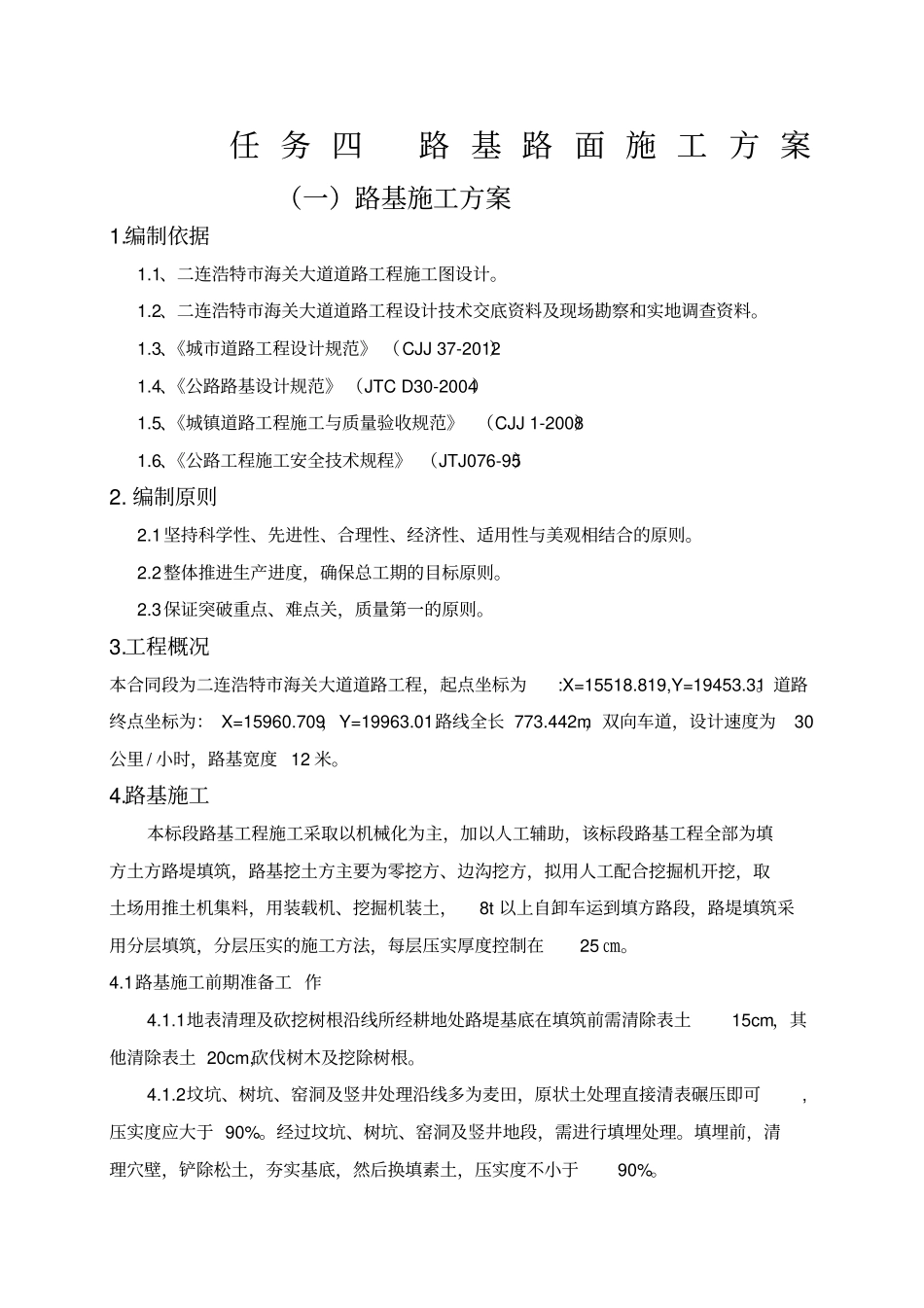

任 务 四路 基 路 面 施 工 方 案(一)路基施工方案1.编制依据1.1、二连浩特市海关大道道路工程施工图设计。1.2、二连浩特市海关大道道路工程设计技术交底资料及现场勘察和实地调查资料。1.3、《城市道路工程设计规范》 (CJJ 37-2012)1.4、《公路路基设计规范》 (JTC D30-2004)1.5、《城镇道路工程施工与质量验收规范》 (CJJ 1-2008)1.6、《公路工程施工安全技术规程》 (JTJ076-95)2. 编制原则2.1坚持科学性、先进性、合理性、经济性、适用性与美观相结合的原则。2.2整体推进生产进度,确保总工期的目标原则。2.3保证突破重点、难点关,质量第一的原则。3.工程概况本合同段为二连浩特市海关大道道路工程,起点坐标为:X=15518.819,Y=19453.31。道路终点坐标为: X=15960.709,Y=19963.01路线全长 773.442m,双向车道,设计速度为30公里 / 小时,路基宽度 12 米。4.路基施工本标段路基工程施工采取以机械化为主,加以人工辅助,该标段路基工程全部为填方土方路堤填筑,路基挖土方主要为零挖方、边沟挖方,拟用人工配合挖掘机开挖,取土场用推土机集料,用装载机、挖掘机装土,8t 以上自卸车运到填方路段,路堤填筑采用分层填筑,分层压实的施工方法,每层压实厚度控制在25 ㎝。4.1路基施工前期准备工 作4.1.1地表清理及砍挖树根沿线所经耕地处路堤基底在填筑前需清除表土15cm,其他清除表土 20cm,砍伐树木及挖除树根。4.1.2坟坑、树坑、窑洞及竖井处理沿线多为麦田,原状土处理直接清表碾压即可,压实度应大于 90%。经过坟坑、树坑、窑洞及竖井地段,需进行填埋处理。填埋前,清理穴壁,铲除松土,夯实基底,然后换填素土,压实度不小于90%。4.1.3施工机械的准备:机械设备名称型号规格数量功率 kw 状况适用于装载机ZL150 4 50 良好道路推土机T140-1 4 140 良好道路挖掘机EX-300 4 300 良好道路自卸汽车T815s1 12 60 良好道路路面切割机HL0-18 1 20 良好道路混凝土搅拌机JZ350 2 2.5 良好道路蛙式打夯机HZD70 2 2.2 良好道路洒水车EQ140 2 95 良好道路平地机DY190A 2 180 良好道路压路机BW217B 2 200 良好道路振动压路机DD100 2 80 良好道路胶轮压路机YL-16-20 2 132 良好道路石屑洒布车SA3C 1 150 良好道路摊铺机ABG423 2 400 良好道路起重机8T/12T/16T 3 良好道路4.1.3人员准备:序号职称人数从事工作1 项目经理1 主持召开项目例会,对项目的整个生产经营活...
