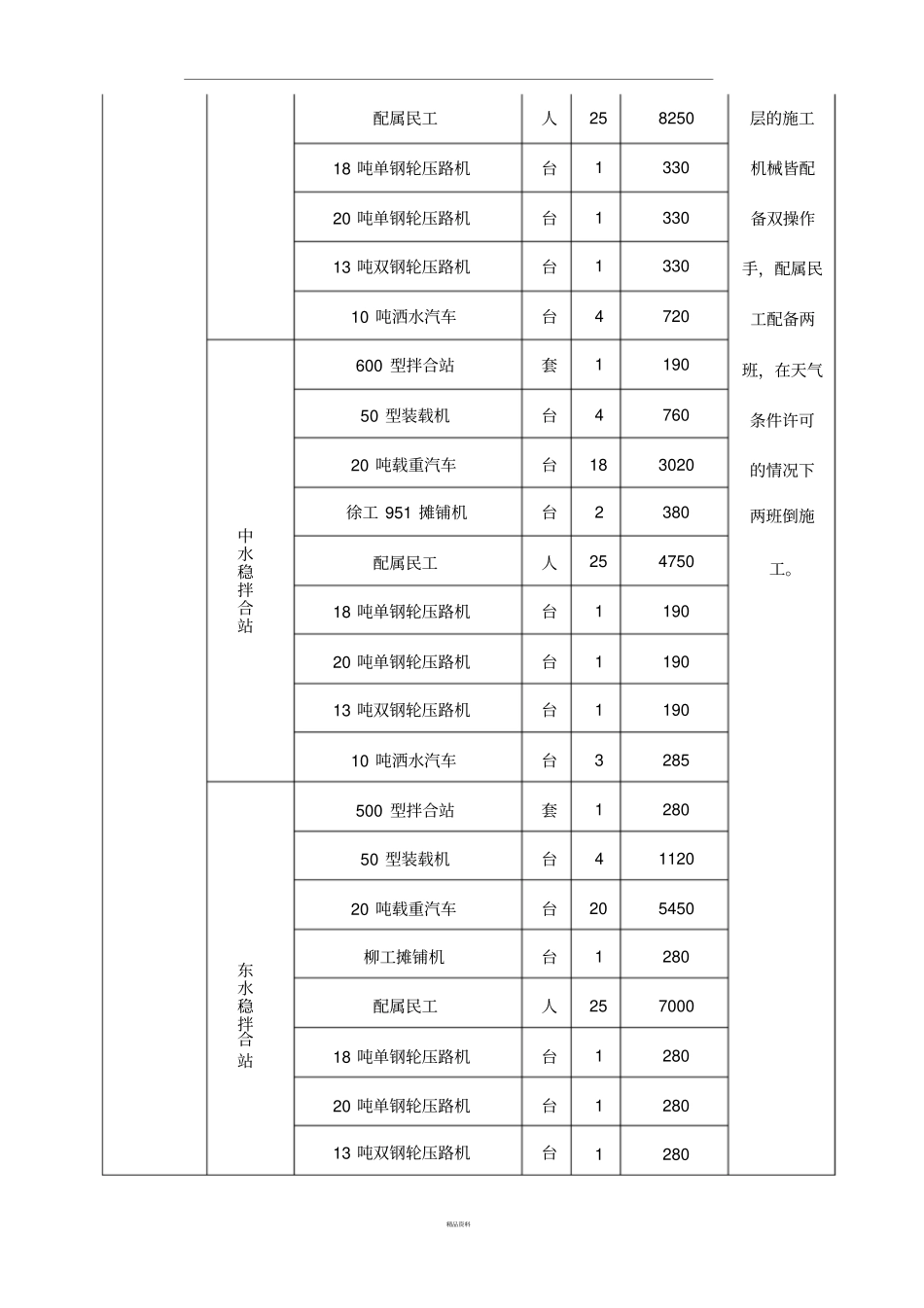

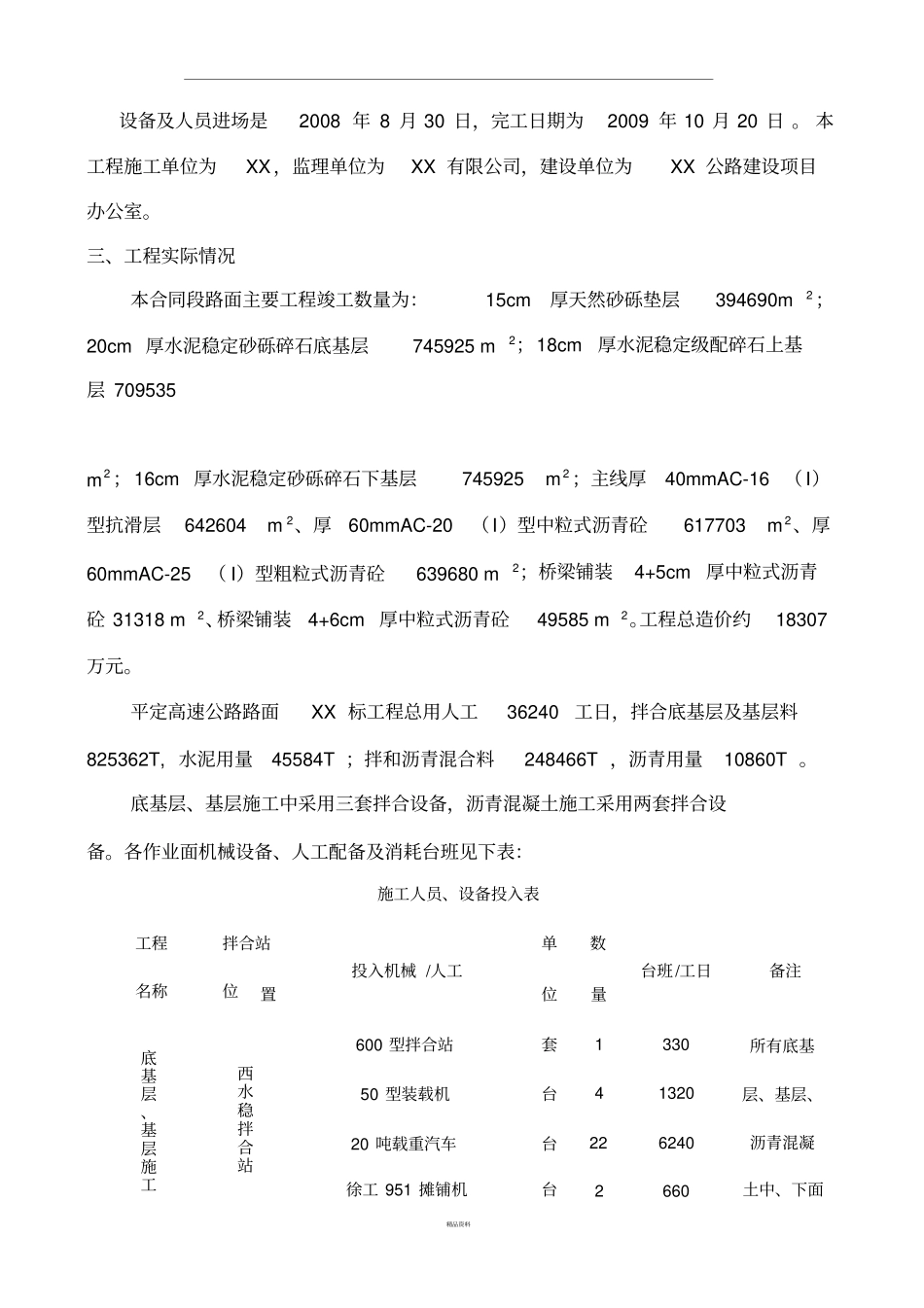

XX 高速公路路面第XX 合同段施工总结一、工程地理位置本工程施工范围为XX 公路建设项目XX 至 XX 高速公路路面工程XX 合同段,起讫里程K257+950 ~K290+740 , 全长32.79 公里。线路起点为XX 县XX 以南的祖河南岸,沿祖河南岸至张成堡跨过祖河,沿祖河一级阶地布设,至 XX 县城东,再次跨过祖河至南岸,沿祖河南岸设高架桥通过XX 县城至XX 开发区设XX 立交止。二、工程概况本合同段主线为四车道高速公路,采用整体式断面,路基宽度为24.5m 。其断面组成为:行车道宽4×3.75m ,中间带宽度为3.0m (含中央分隔带宽度2.0m 和两侧路缘带各0.5m ),硬路肩宽2.5m ,土路肩宽0.75m 。路面结构设计见下表:结构层次组合方案结构层材料厚度( cm )上面层中粒式沥青混凝土AC-16 (I)4 中面层中粒式沥青混凝土AC-20 (I)5 下面层粗粒式沥青混凝土AC-25 (I)6 上基层水泥稳定级配碎石18 下基层水泥稳定砂砾碎石16 底基层水泥稳定砂砾碎石20 垫层天然砂砾(中湿路段)15 总厚度69 (84 )精品资料工程拌合站单数名称位底基层、基层施工西水稳拌合站设备及人员进场是2008 年 8 月 30 日,完工日期为2009 年 10 月 20 日 。 本工程施工单位为XX,监理单位为XX 有限公司,建设单位为XX 公路建设项目办公室。三、工程实际情况本合同段路面主要工程竣工数量为:15cm 厚天然砂砾垫层394690m 2 ;20cm 厚水泥稳定砂砾碎石底基层745925 m 2;18cm 厚水泥稳定级配碎石上基层 709535 m 2 ;16cm 厚水泥稳定砂砾碎石下基层745925 m 2 ;主线厚40mmAC-16 ( I)型抗滑层642604 m 2、厚60mmAC-20 (I)型中粒式沥青砼617703 m 2、厚60mmAC-25 ( I)型粗粒式沥青砼639680 m 2;桥梁铺装4+5cm 厚中粒式沥青砼 31318 m 2、桥梁铺装4+6cm 厚中粒式沥青砼49585 m 2 。工程总造价约18307 万元。平定高速公路路面XX 标工程总用人工36240 工日,拌合底基层及基层料825362T, 水泥用量45584T ;拌和沥青混合料248466T ,沥青用量10860T 。底基层、基层施工中采用三套拌合设备,沥青混凝土施工采用两套拌合设备。各作业面机械设备、人工配备及消耗台班见下表:施工人员、设备投入表置投入机械 /人工位量台班/工日备注600 型拌合站套1 330 所有底基50 型装载机台4 1320 层、基层、20 吨载重汽车台22 6240 沥青混凝徐工 951 摊铺机台2 660 土中、下面精品资料合层的施...
