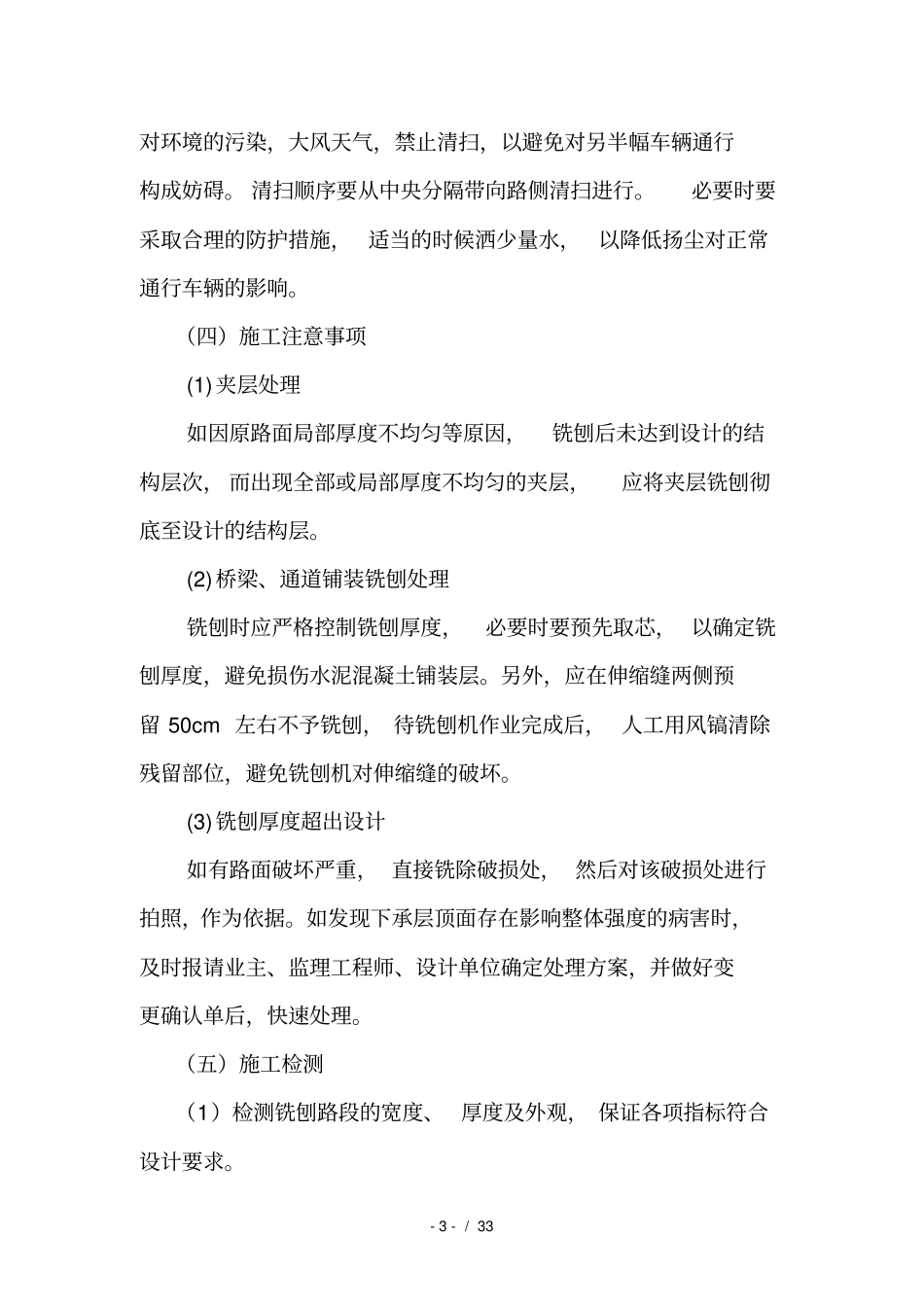

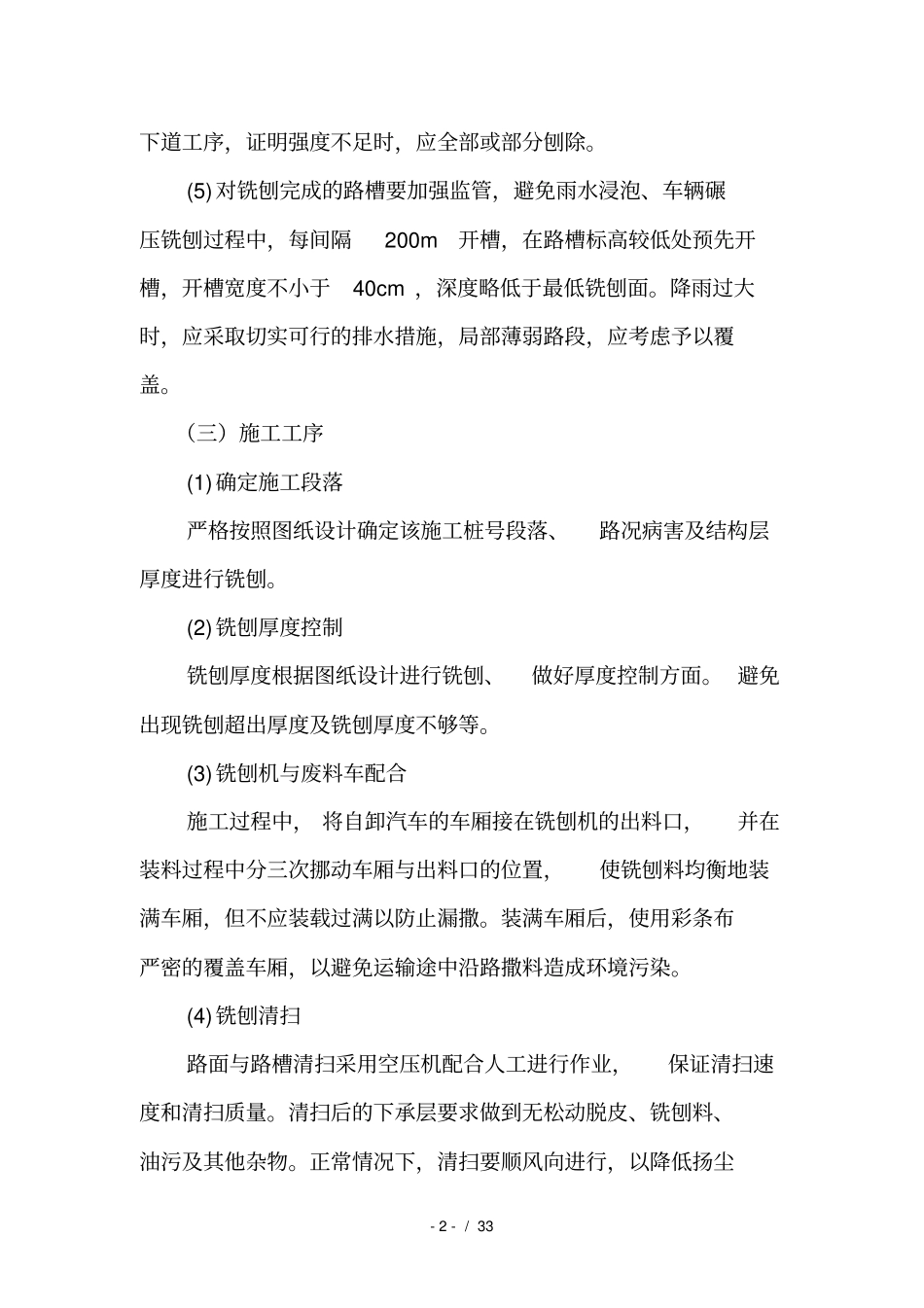

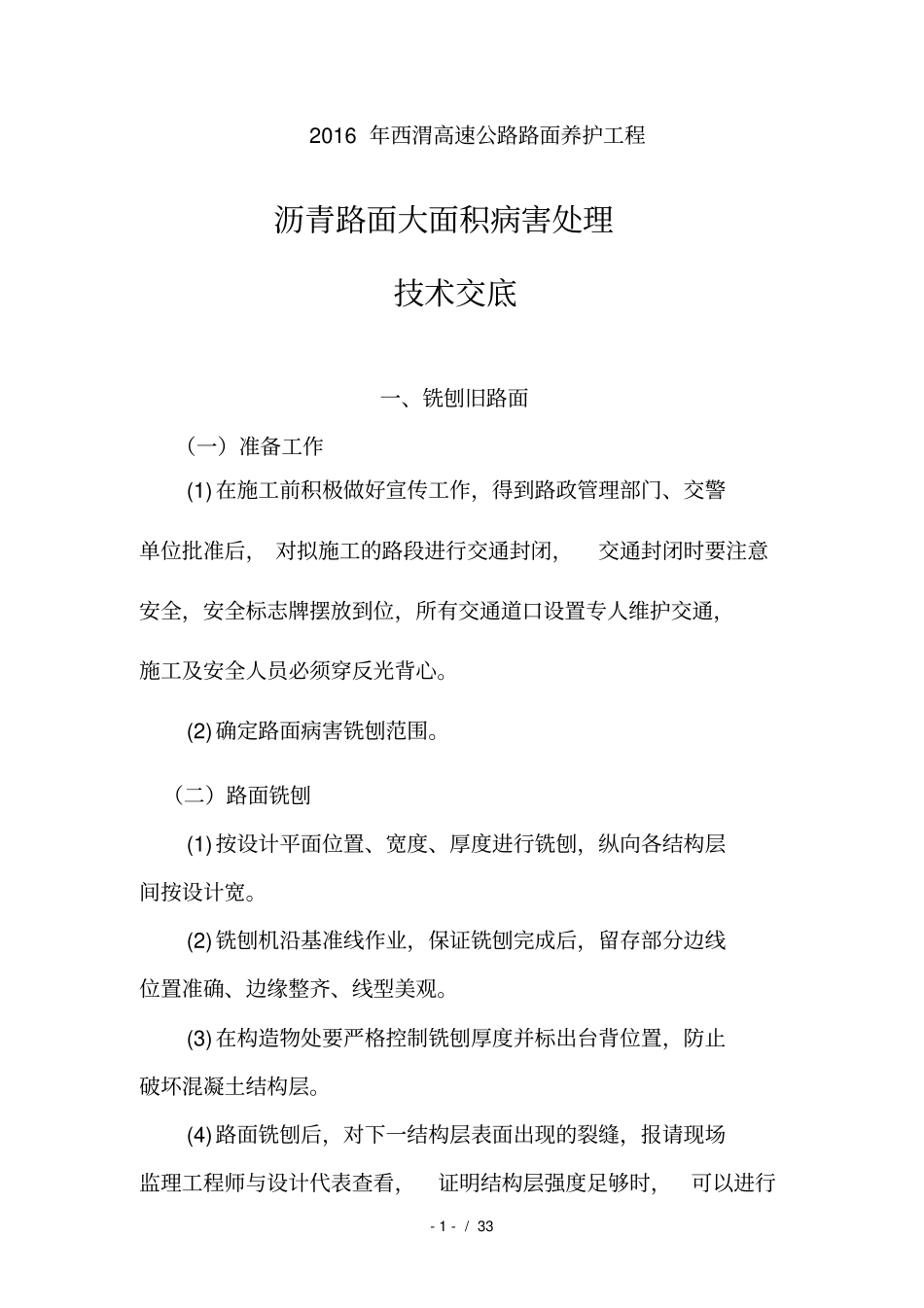

- 1 - / 33 2016 年西渭高速公路路面养护工程沥青路面大面积病害处理技术交底一、铣刨旧路面(一)准备工作(1)在施工前积极做好宣传工作,得到路政管理部门、交警单位批准后, 对拟施工的路段进行交通封闭,交通封闭时要注意安全,安全标志牌摆放到位,所有交通道口设置专人维护交通,施工及安全人员必须穿反光背心
(2)确定路面病害铣刨范围
(二)路面铣刨(1)按设计平面位置、宽度、厚度进行铣刨,纵向各结构层间按设计宽
(2)铣刨机沿基准线作业,保证铣刨完成后,留存部分边线位置准确、边缘整齐、线型美观
(3)在构造物处要严格控制铣刨厚度并标出台背位置,防止破坏混凝土结构层
(4)路面铣刨后,对下一结构层表面出现的裂缝,报请现场监理工程师与设计代表查看,证明结构层强度足够时,可以进行- 2 - / 33 下道工序,证明强度不足时,应全部或部分刨除
(5)对铣刨完成的路槽要加强监管,避免雨水浸泡、车辆碾压铣刨过程中,每间隔200m开槽,在路槽标高较低处预先开槽,开槽宽度不小于40cm ,深度略低于最低铣刨面
降雨过大时,应采取切实可行的排水措施,局部薄弱路段,应考虑予以覆盖
(三)施工工序(1)确定施工段落严格按照图纸设计确定该施工桩号段落、路况病害及结构层厚度进行铣刨
(2)铣刨厚度控制铣刨厚度根据图纸设计进行铣刨、做好厚度控制方面
避免出现铣刨超出厚度及铣刨厚度不够等
(3)铣刨机与废料车配合施工过程中, 将自卸汽车的车厢接在铣刨机的出料口,并在装料过程中分三次挪动车厢与出料口的位置,使铣刨料均衡地装满车厢,但不应装载过满以防止漏撒
装满车厢后,使用彩条布严密的覆盖车厢,以避免运输途中沿路撒料造成环境污染
(4)铣刨清扫路面与路槽清扫采用空压机配合人工进行作业,保证清扫速度和清扫质量
清扫后的下承层要求做到无松动脱皮、铣刨料、油污及其他杂物
正常情况下,清扫要顺风向进行,以
