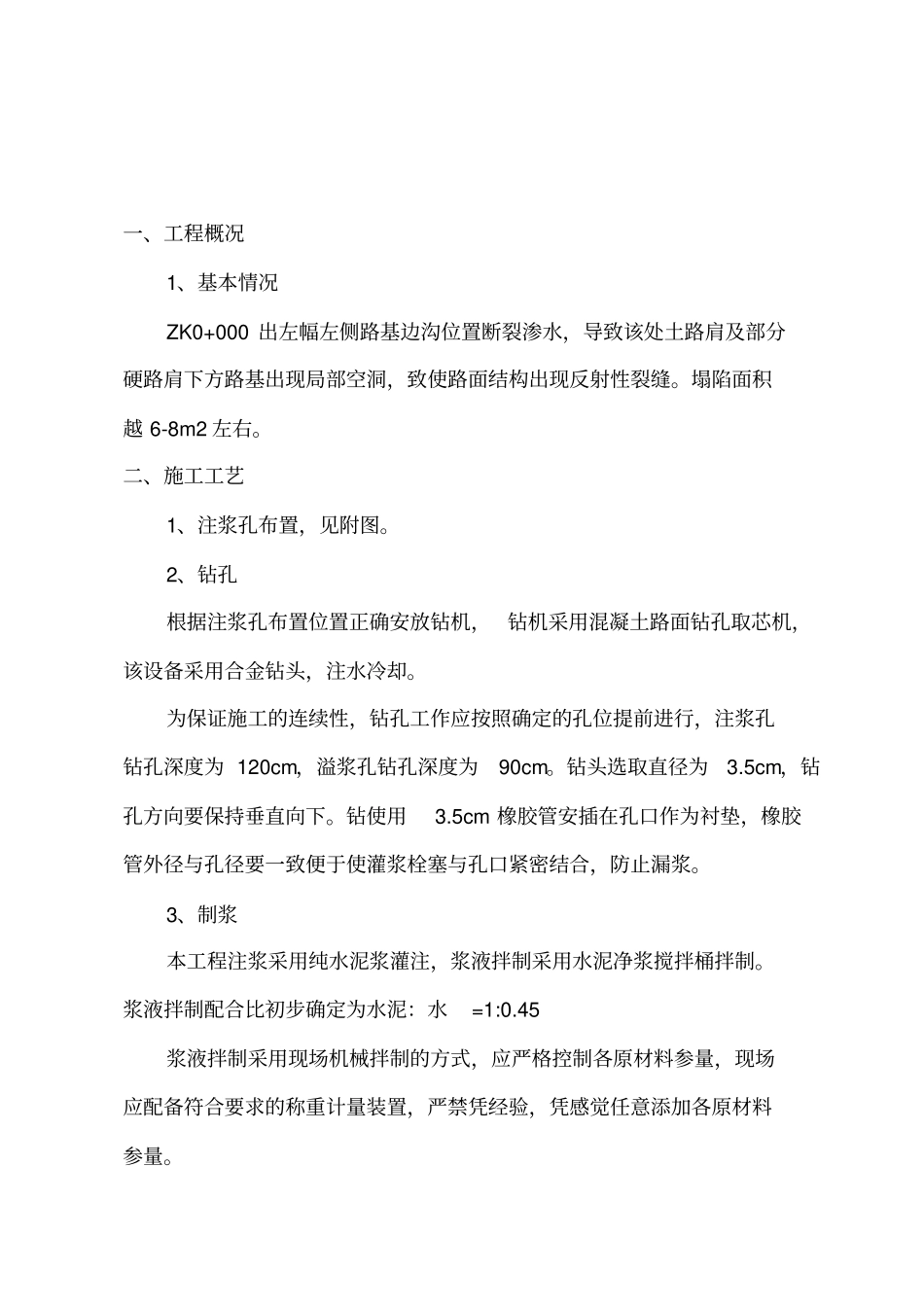

沥青混凝土路面钻孔注浆处理施工方案编制:审核:审批:一、工程概况1、基本情况ZK0+000 出左幅左侧路基边沟位置断裂渗水,导致该处土路肩及部分硬路肩下方路基出现局部空洞,致使路面结构出现反射性裂缝
塌陷面积越 6-8m2 左右
二、施工工艺1、注浆孔布置,见附图
2、钻孔根据注浆孔布置位置正确安放钻机,钻机采用混凝土路面钻孔取芯机,该设备采用合金钻头,注水冷却
为保证施工的连续性,钻孔工作应按照确定的孔位提前进行,注浆孔钻孔深度为 120cm,溢浆孔钻孔深度为90cm
钻头选取直径为3
5cm,钻孔方向要保持垂直向下
5cm 橡胶管安插在孔口作为衬垫,橡胶管外径与孔径要一致便于使灌浆栓塞与孔口紧密结合,防止漏浆
3、制浆本工程注浆采用纯水泥浆灌注,浆液拌制采用水泥净浆搅拌桶拌制
浆液拌制配合比初步确定为水泥:水=1:0
45 浆液拌制采用现场机械拌制的方式,应严格控制各原材料参量,现场应配备符合要求的称重计量装置,严禁凭经验,凭感觉任意添加各原材料参量

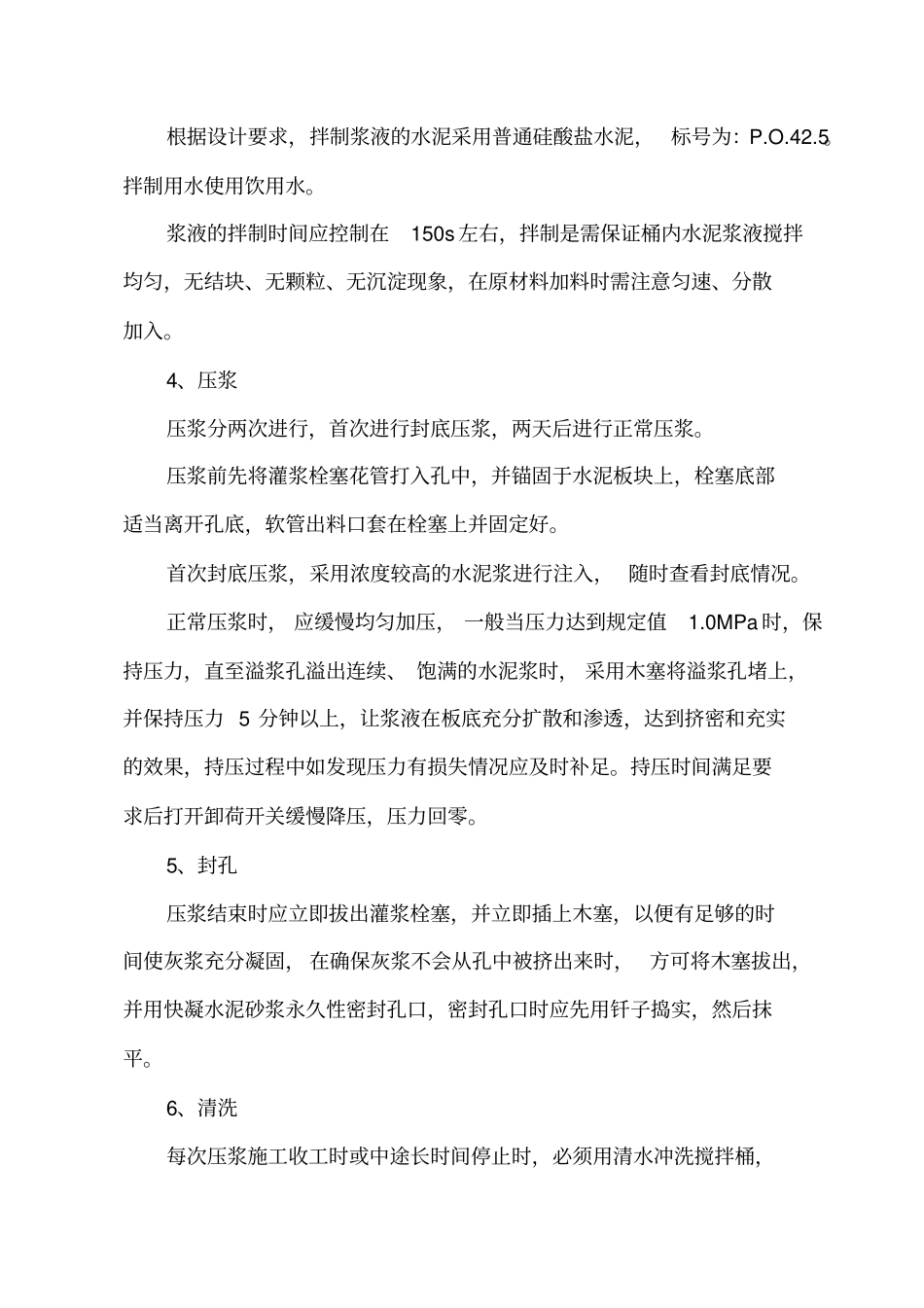

根据设计要求,拌制浆液的水泥采用普通硅酸盐水泥,标号为:P
拌制用水使用饮用水
浆液的拌制时间应控制在150s 左右,拌制是需保证桶内水泥浆液搅拌均匀,无结块、无颗粒、无沉淀现象,在原材料加料时需注意匀速、分散加入
4、压浆压浆分两次进行,首次进行封底压浆,两天后进行正常压浆
压浆前先将灌浆栓塞花管打入孔中,并锚固于水泥板块上,栓塞底部适当离开孔底,软管出料口套在栓塞上并固定好
首次封底压浆,采用浓度较高的水泥浆进行注入, 随时查看封底情况
正常压浆时, 应缓慢均匀加压, 一般当压力达到规定值1
0MPa 时,保持压力,直至溢浆孔溢出连续、 饱满的水泥浆时, 采用木塞将溢浆孔堵上,并保持压力 5 分钟以上,让浆液在板底充分扩散和渗透,达到挤密和充实的效果,持压过程中如发现压力有损失情况应及时补足
