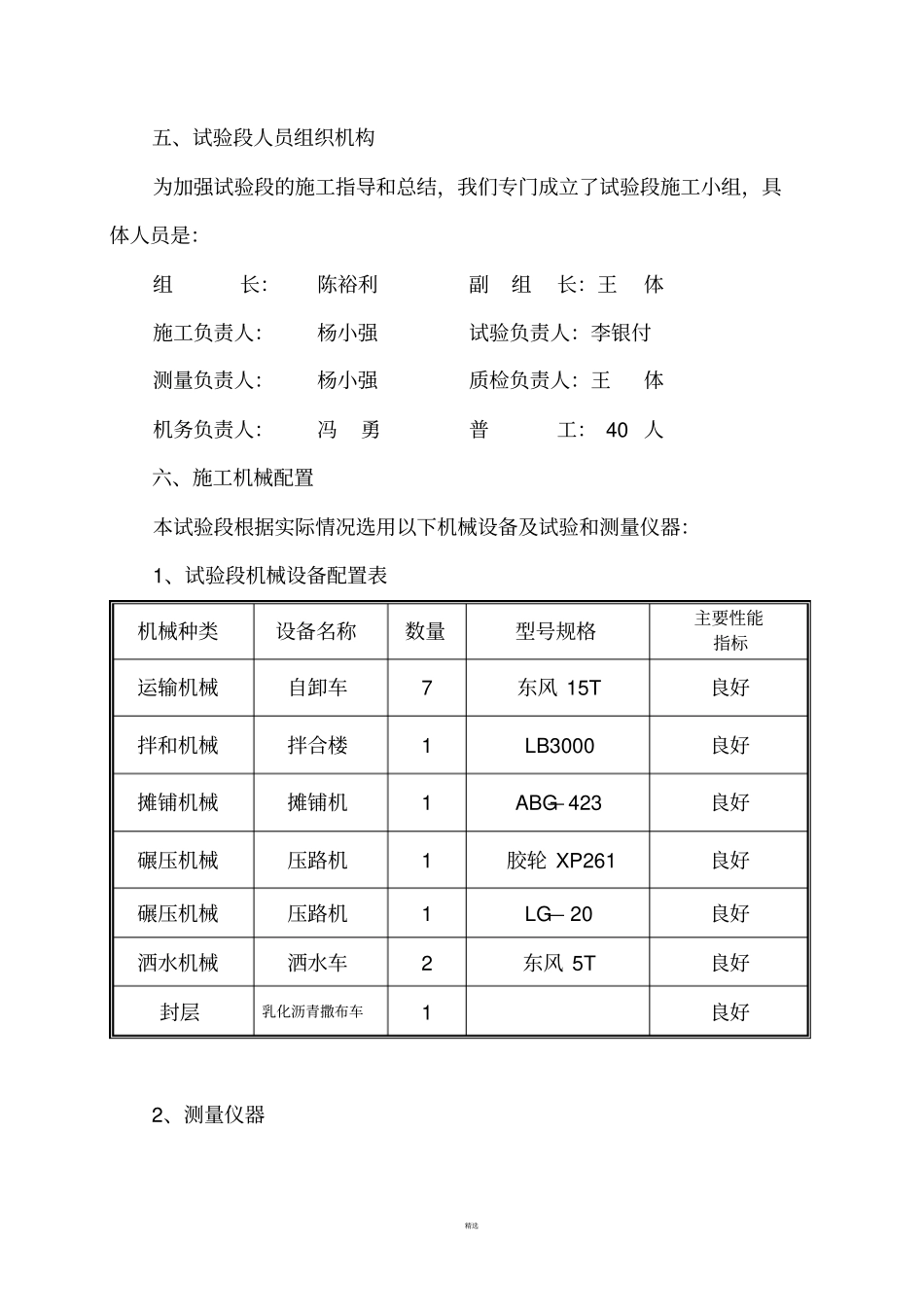

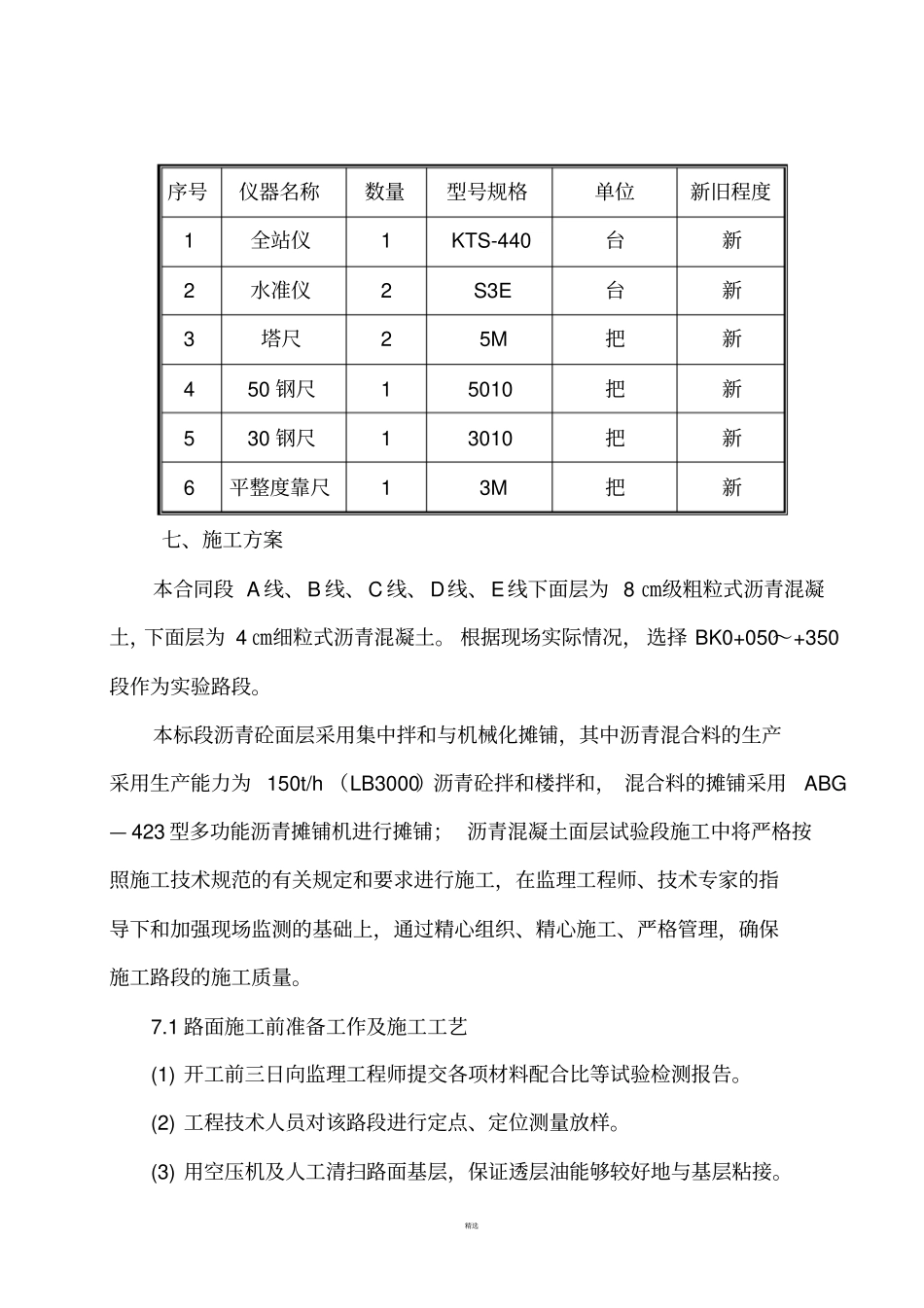

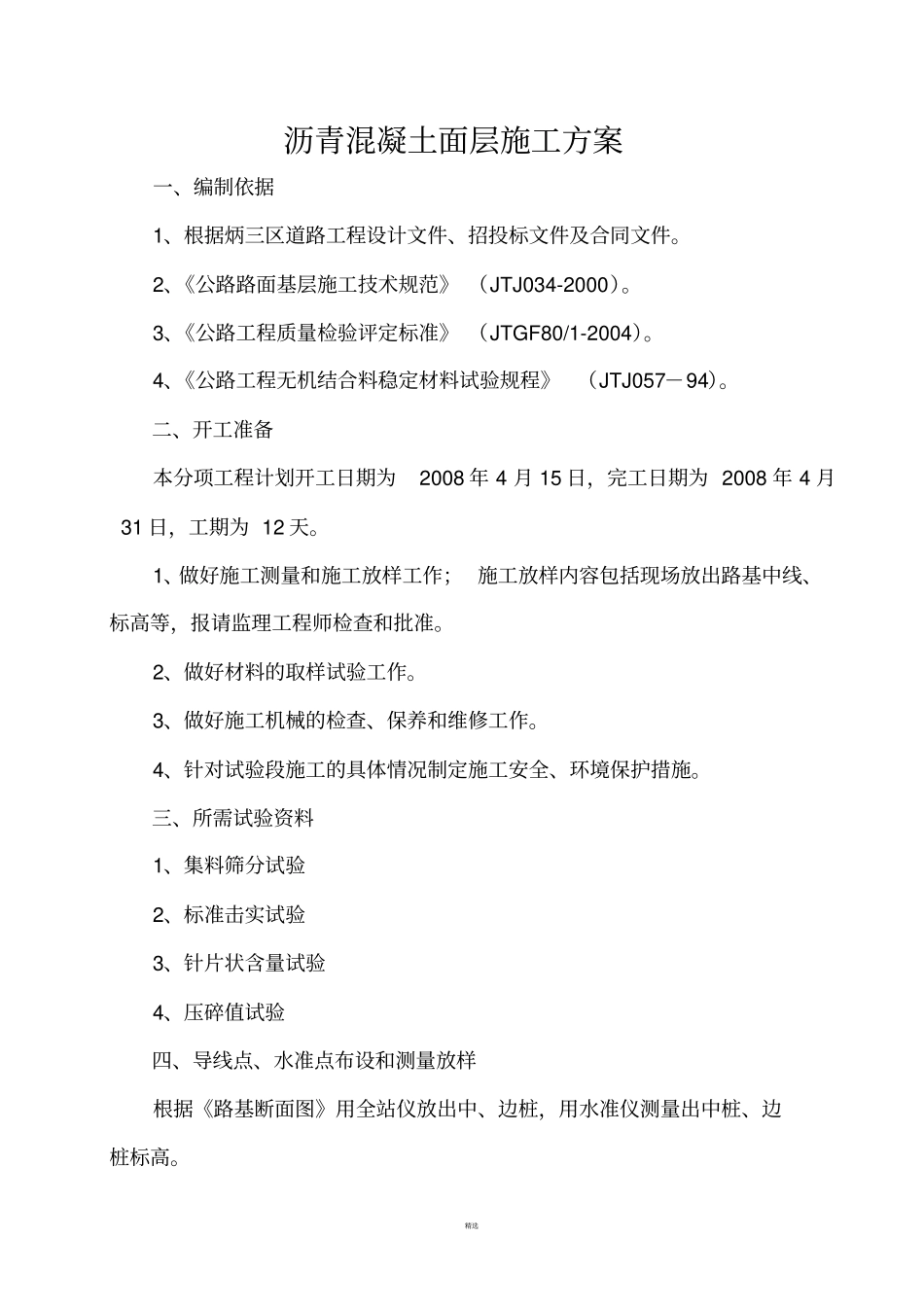

精选沥青混凝土面层施工方案一、编制依据1、根据炳三区道路工程设计文件、招投标文件及合同文件。2、《公路路面基层施工技术规范》 (JTJ034-2000)。3、《公路工程质量检验评定标准》 (JTGF80/1-2004)。4、《公路工程无机结合料稳定材料试验规程》(JTJ057-94)。二、开工准备本分项工程计划开工日期为2008 年 4 月 15 日,完工日期为 2008 年 4 月31 日,工期为 12 天。1、做好施工测量和施工放样工作; 施工放样内容包括现场放出路基中线、标高等,报请监理工程师检查和批准。2、做好材料的取样试验工作。3、做好施工机械的检查、保养和维修工作。4、针对试验段施工的具体情况制定施工安全、环境保护措施。三、所需试验资料1、集料筛分试验2、标准击实试验3、针片状含量试验4、压碎值试验四、导线点、水准点布设和测量放样根据《路基断面图》用全站仪放出中、边桩,用水准仪测量出中桩、边桩标高。精选五、试验段人员组织机构为加强试验段的施工指导和总结,我们专门成立了试验段施工小组,具体人员是:组长:陈裕利副组长:王体施工负责人:杨小强试验负责人:李银付测量负责人:杨小强质检负责人:王体机务负责人:冯勇普工: 40 人六、施工机械配置本试验段根据实际情况选用以下机械设备及试验和测量仪器:1、试验段机械设备配置表机械种类设备名称数量型号规格主要性能指标运输机械自卸车7 东风 15T 良好拌和机械拌合楼1 LB3000 良好摊铺机械摊铺机1 ABG— 423 良好碾压机械压路机1 胶轮 XP261 良好碾压机械压路机1 LG— 20 良好洒水机械洒水车2 东风 5T 良好封层乳化沥青撒布车1 良好2、测量仪器精选序号仪器名称数量型号规格单位新旧程度1 全站仪1 KTS-440 台新2 水准仪2 S3E 台新3 塔尺2 5M 把新4 50 钢尺1 5010 把新5 30 钢尺1 3010 把新6 平整度靠尺1 3M 把新七、施工方案本合同段 A 线、B 线、C 线、D线、E线下面层为 8 ㎝级粗粒式沥青混凝土,下面层为 4 ㎝细粒式沥青混凝土。 根据现场实际情况, 选择 BK0+050~+350段作为实验路段。本标段沥青砼面层采用集中拌和与机械化摊铺,其中沥青混合料的生产采用生产能力为 150t/h (LB3000)沥青砼拌和楼拌和, 混合料的摊铺采用ABG— 423 型多功能沥青摊铺机进行摊铺; 沥青混凝土面层试验段施工中将严格按照施工技术规范的有关规定和要求进行施工,在监理工程师、技术专家的指导下和加强现场监测的基础上,...
