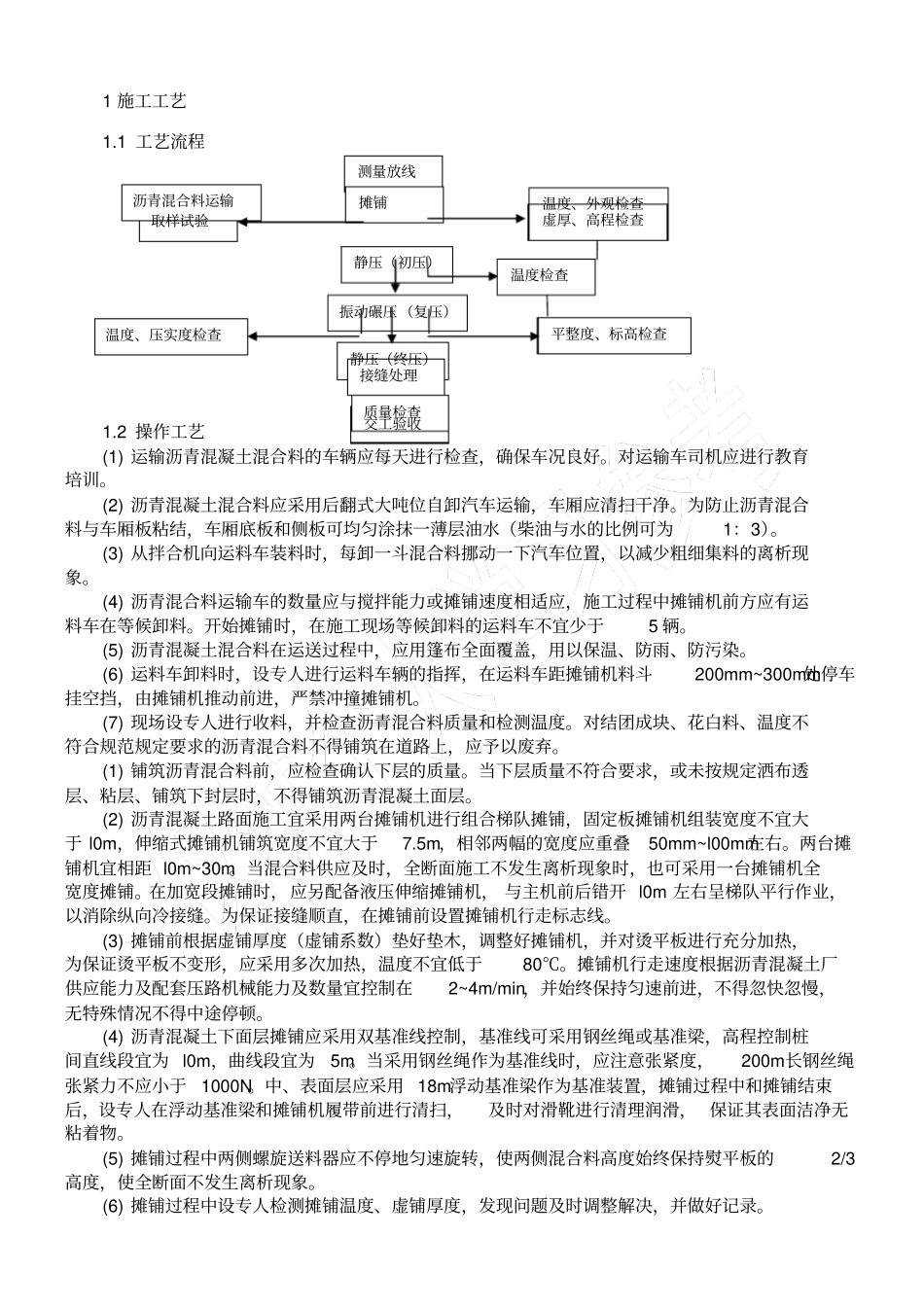

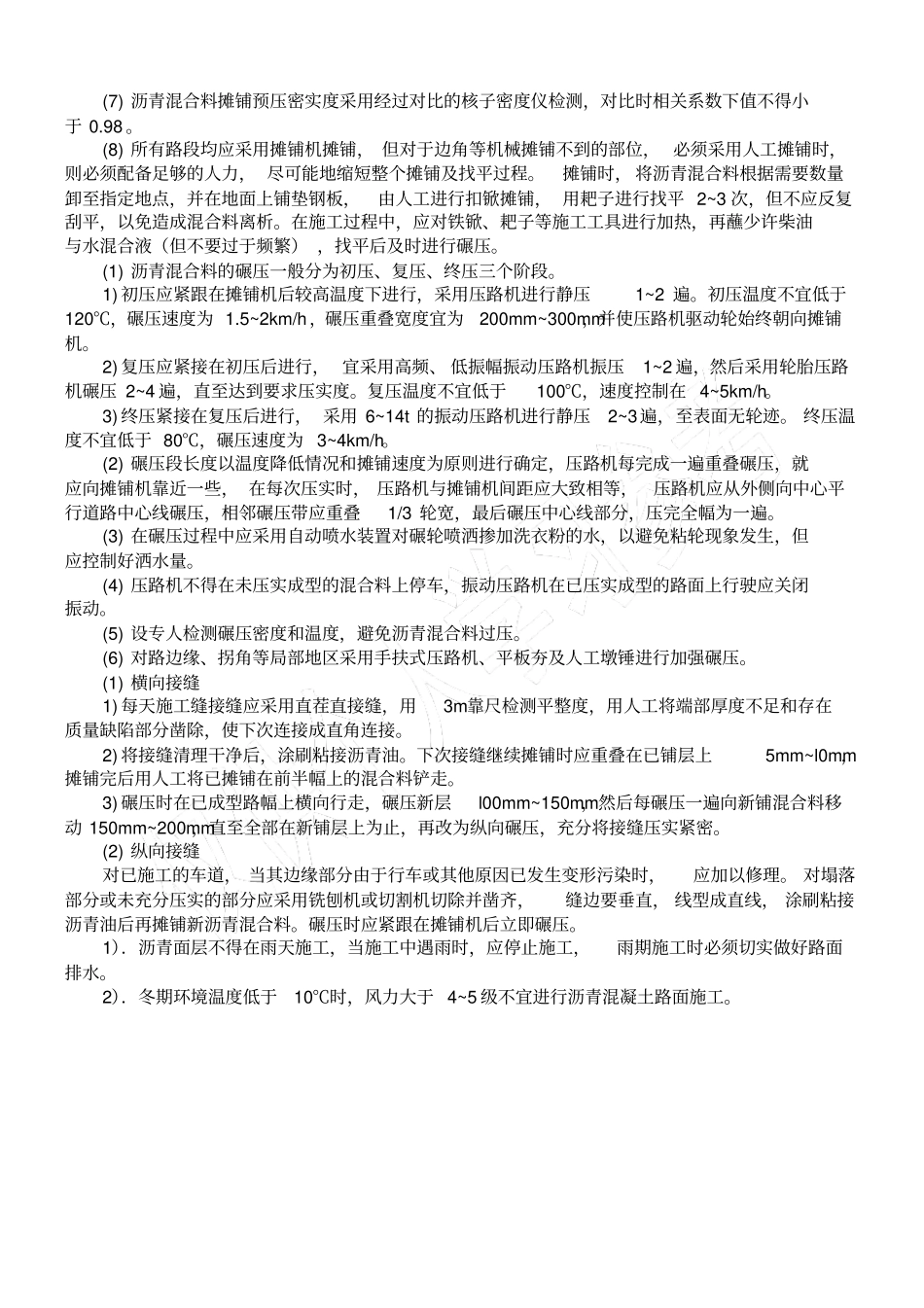

1 施工工艺1
1 工艺流程1
2 操作工艺(1) 运输沥青混凝土混合料的车辆应每天进行检查,确保车况良好
对运输车司机应进行教育培训
(2) 沥青混凝土混合料应采用后翻式大吨位自卸汽车运输,车厢应清扫干净
为防止沥青混合料与车厢板粘结,车厢底板和侧板可均匀涂抹一薄层油水(柴油与水的比例可为1:3)
(3) 从拌合机向运料车装料时,每卸一斗混合料挪动一下汽车位置,以减少粗细集料的离析现象
(4) 沥青混合料运输车的数量应与搅拌能力或摊铺速度相适应,施工过程中摊铺机前方应有运料车在等候卸料
开始摊铺时,在施工现场等候卸料的运料车不宜少于5 辆
(5) 沥青混凝土混合料在运送过程中,应用篷布全面覆盖,用以保温、防雨、防污染
(6) 运料车卸料时,设专人进行运料车辆的指挥,在运料车距摊铺机料斗200mm~300mm处停车挂空挡,由摊铺机推动前进,严禁冲撞摊铺机
(7) 现场设专人进行收料,并检查沥青混合料质量和检测温度
对结团成块、花白料、温度不符合规范规定要求的沥青混合料不得铺筑在道路上,应予以废弃
(1) 铺筑沥青混合料前,应检查确认下层的质量
当下层质量不符合要求,或未按规定洒布透层、粘层、铺筑下封层时,不得铺筑沥青混凝土面层
(2) 沥青混凝土路面施工宜采用两台摊铺机进行组合梯队摊铺,固定板摊铺机组装宽度不宜大于 l0m,伸缩式摊铺机铺筑宽度不宜大于7
5m,相邻两幅的宽度应重叠50mm~l00mm左右
两台摊铺机宜相距 l0m~30m
当混合料供应及时,全断面施工不发生离析现象时,也可采用一台摊铺机全宽度摊铺
在加宽段摊铺时,应另配备液压伸缩摊铺机, 与主机前后错开 l0m 左右呈梯队平行作业,以消除纵向冷接缝
为保证接缝顺直,在摊铺前设置摊铺机行走标志线
(3) 摊铺前根据虚铺厚度(虚铺系数)垫好垫木,调整好摊铺机,并对烫平板进行充分加热,为保证烫平板不变形,应采用多
