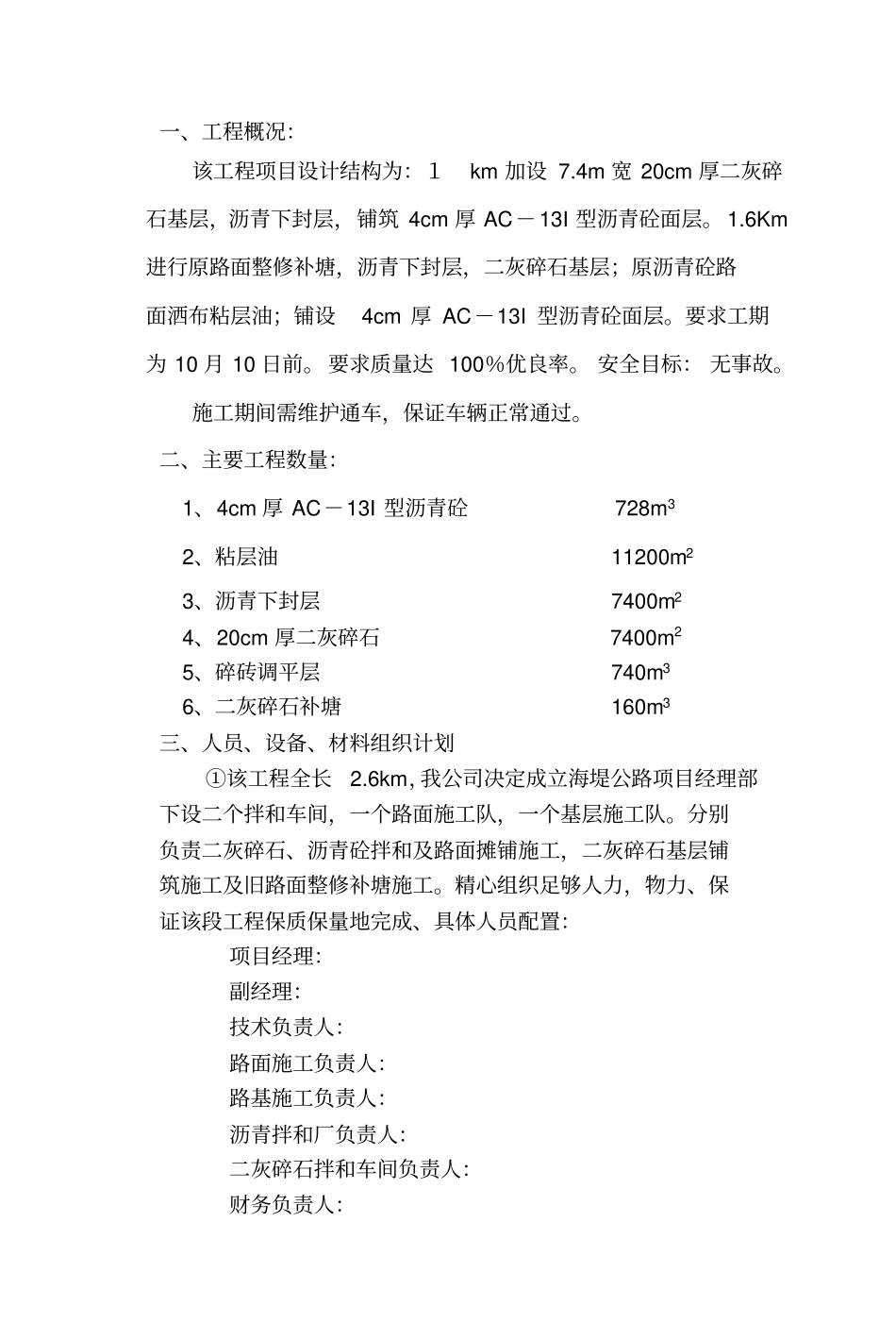

施工组织设计一、工程概况:该工程项目设计结构为:1km 加设 7
4m 宽 20cm 厚二灰碎石基层,沥青下封层,铺筑 4cm 厚 AC-13I 型沥青砼面层
6Km进行原路面整修补塘,沥青下封层,二灰碎石基层;原沥青砼路面洒布粘层油;铺设4cm 厚 AC-13I 型沥青砼面层
要求工期为 10 月 10 日前
要求质量达 100%优良率
安全目标: 无事故
施工期间需维护通车,保证车辆正常通过
二、主要工程数量:1、4cm 厚 AC-13I 型沥青砼728m3 2、粘层油11200m2 3、沥青下封层7400m2 4、20cm 厚二灰碎石7400m25、碎砖调平层740m36、二灰碎石补塘160m3 三、人员、设备、材料组织计划①该工程全长2
6km,我公司决定成立海堤公路项目经理部下设二个拌和车间,一个路面施工队,一个基层施工队
分别负责二灰碎石、沥青砼拌和及路面摊铺施工,二灰碎石基层铺筑施工及旧路面整修补塘施工

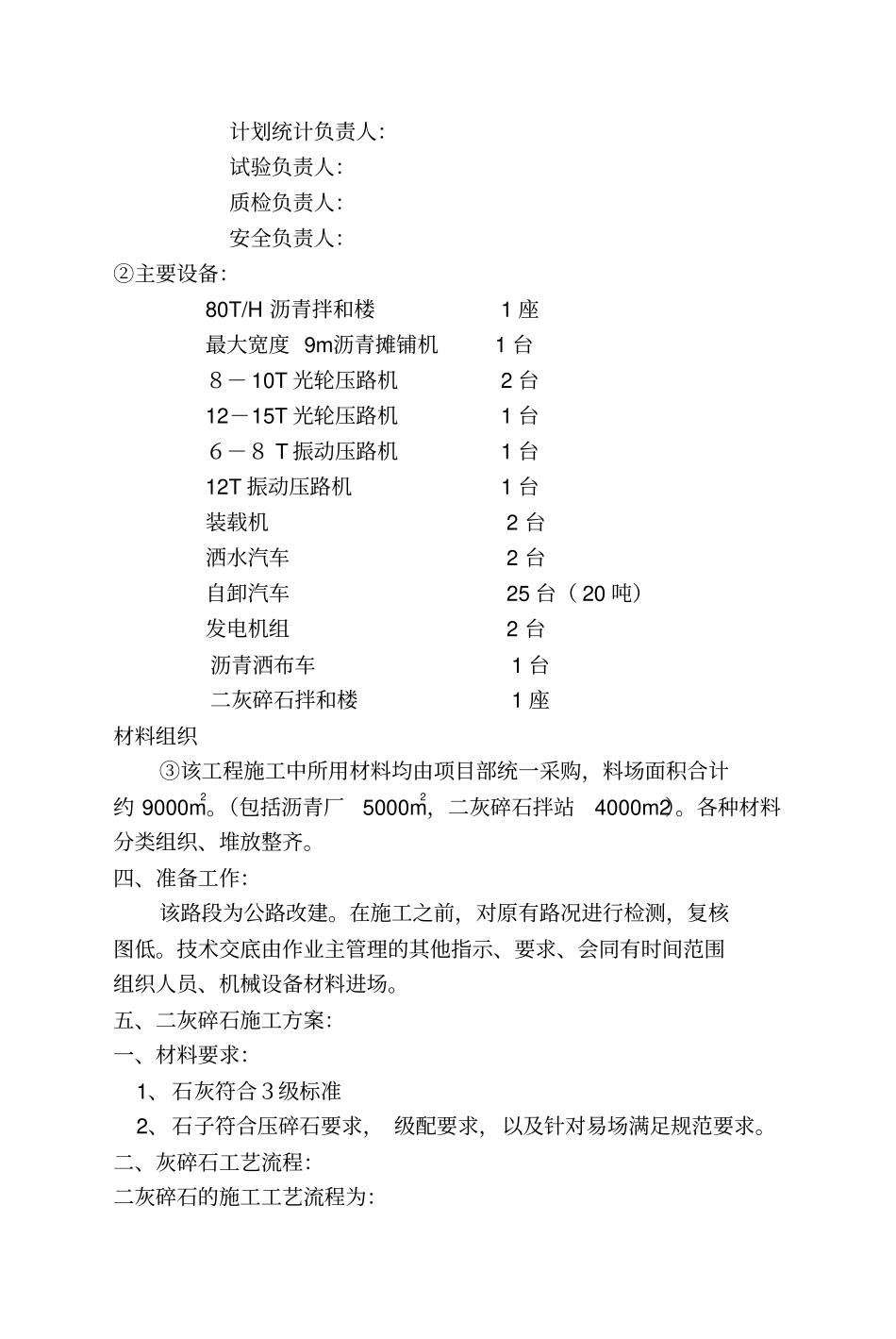

精心组织足够人力,物力、保证该段工程保质保量地完成、具体人员配置:项目经理:副经理:技术负责人:路面施工负责人:路基施工负责人:沥青拌和厂负责人:二灰碎石拌和车间负责人:财务负责人:计划统计负责人:试验负责人:质检负责人:安全负责人:②主要设备:80T/H 沥青拌和楼1 座最大宽度 9m沥青摊铺机1 台8- 10T 光轮压路机2 台12-15T 光轮压路机1 台6-8 T 振动压路机1 台12T 振动压路机1 台装载机2 台洒水汽车2 台自卸汽车25 台( 20 吨)发电机组2 台沥青洒布车1 台二灰碎石拌和楼1 座材料组织③该工程施工中所用材料均由项目部统一采购,料场面积合计约 9000m2
(包括沥青厂5000m2,二灰碎石拌站4000m2)
各种材料分类组织、堆放整齐
四、准备工作:该路段为公路改建
在施工之前,对原有路况进行检测,复核图低
