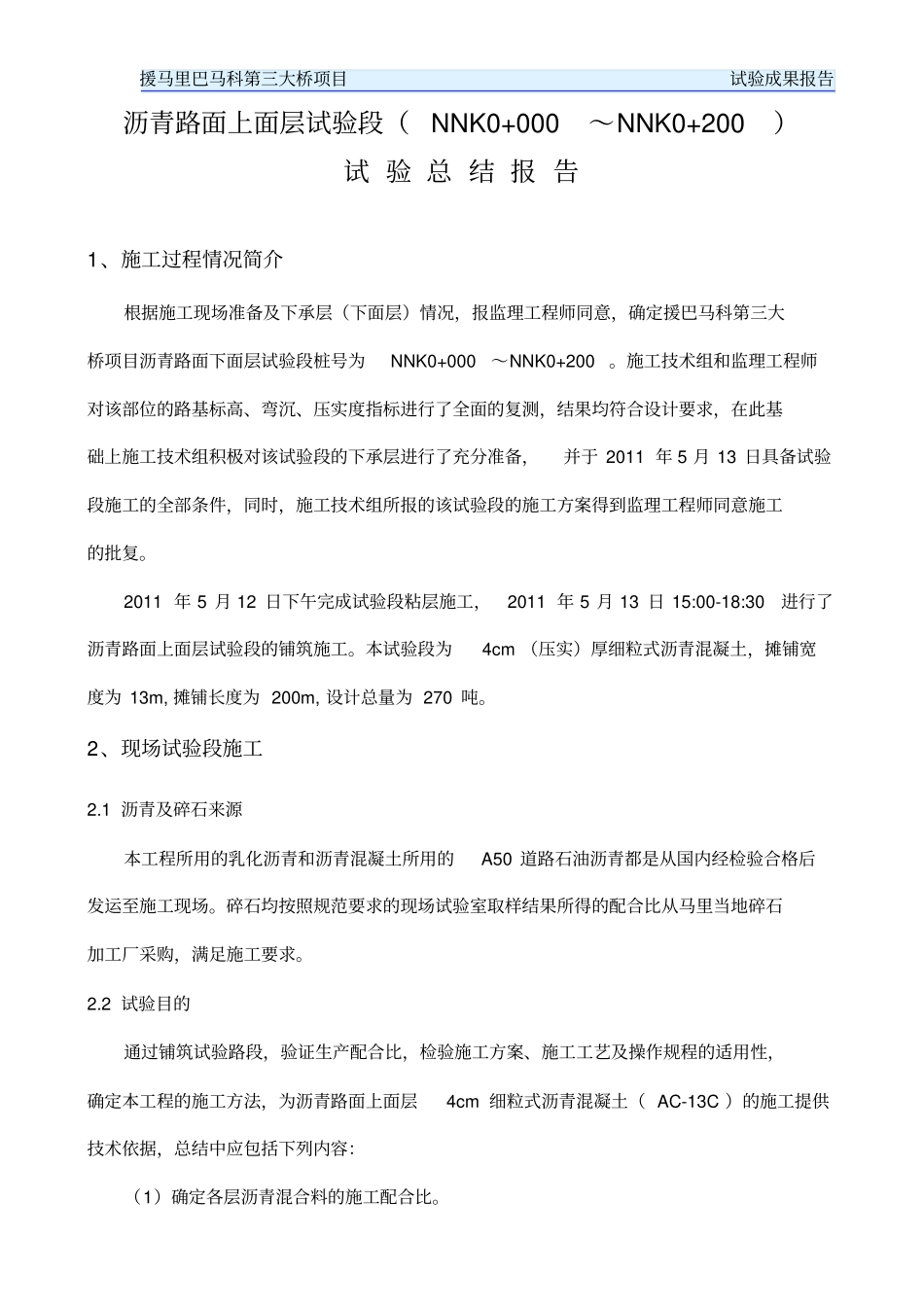

援马里巴马科第三大桥项目试验成果报告沥青路面上面层试验段(NNK0+000~NNK0+200)试 验 总 结 报 告1、施工过程情况简介根据施工现场准备及下承层(下面层)情况,报监理工程师同意,确定援巴马科第三大桥项目沥青路面下面层试验段桩号为NNK0+000~NNK0+200
施工技术组和监理工程师对该部位的路基标高、弯沉、压实度指标进行了全面的复测,结果均符合设计要求,在此基础上施工技术组积极对该试验段的下承层进行了充分准备,并于 2011 年 5 月 13 日具备试验段施工的全部条件,同时,施工技术组所报的该试验段的施工方案得到监理工程师同意施工的批复
2011 年 5 月 12 日下午完成试验段粘层施工,2011 年 5 月 13 日 15:00-18:30进行了沥青路面上面层试验段的铺筑施工
本试验段为4cm (压实)厚细粒式沥青混凝土,摊铺宽度为 13m, 摊铺长度为 200m, 设计总量为 270 吨
2、现场试验段施工2
1 沥青及碎石来源本工程所用的乳化沥青和沥青混凝土所用的A50 道路石油沥青都是从国内经检验合格后发运至施工现场
碎石均按照规范要求的现场试验室取样结果所得的配合比从马里当地碎石加工厂采购,满足施工要求
2 试验目的通过铺筑试验路段,验证生产配合比,检验施工方案、施工工艺及操作规程的适用性,确定本工程的施工方法,为沥青路面上面层4cm 细粒式沥青混凝土( AC-13C )的施工提供技术依据,总结中应包括下列内容:(1)确定各层沥青混合料的施工配合比

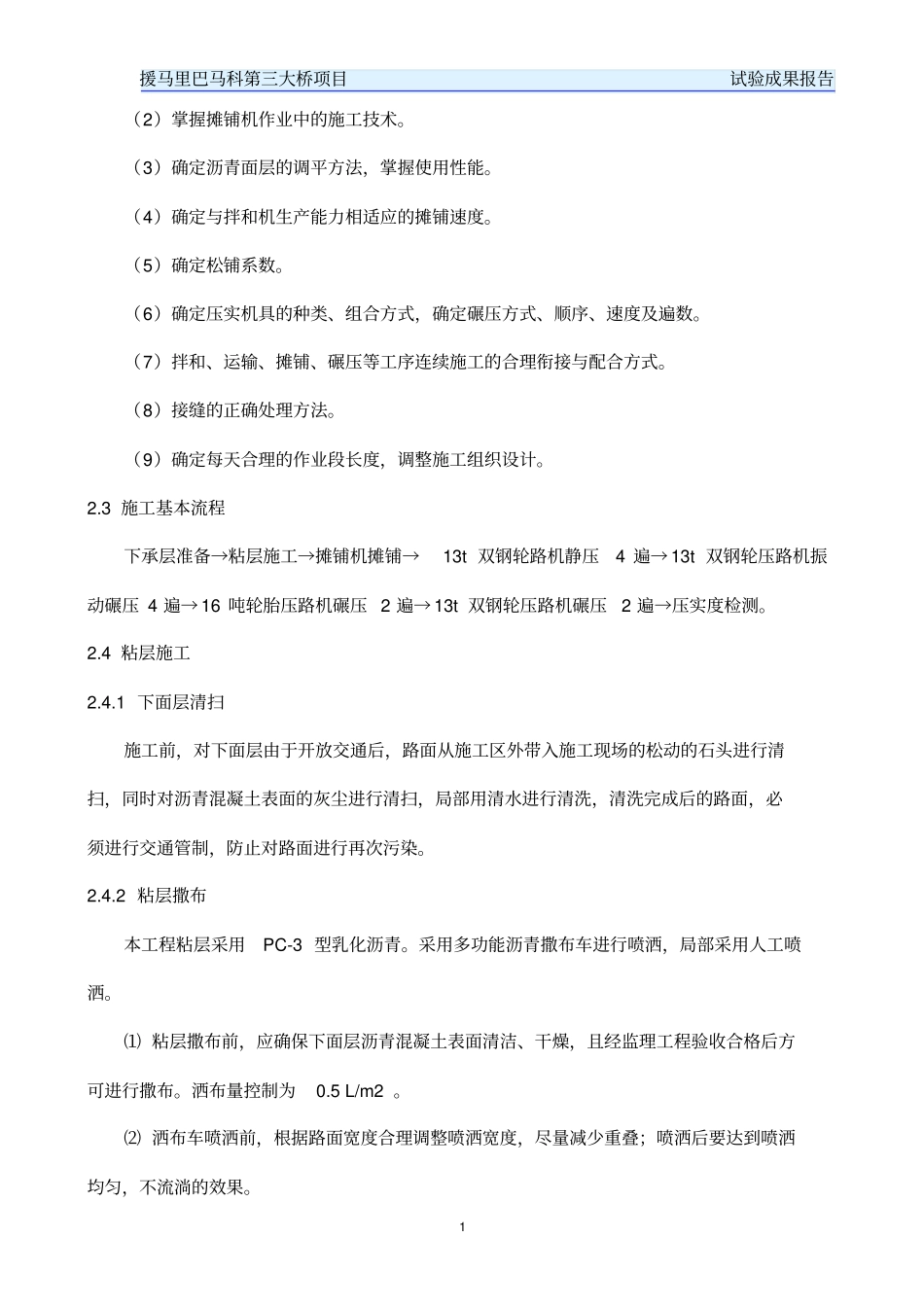

援马里巴马科第三大桥项目试验成果报告1 (2)掌握摊铺机作业中的施工技术
(3)确定沥青面层的调平方法,掌握使用性能
(4)确定与拌和机生产能力相适应的摊铺速度
(5)确定松铺系数
(6)确定压实机具的种类、组合方式,确定碾压方式、顺序、速度及遍数
(7)拌和、运输、摊铺、碾压等工序连续施工
