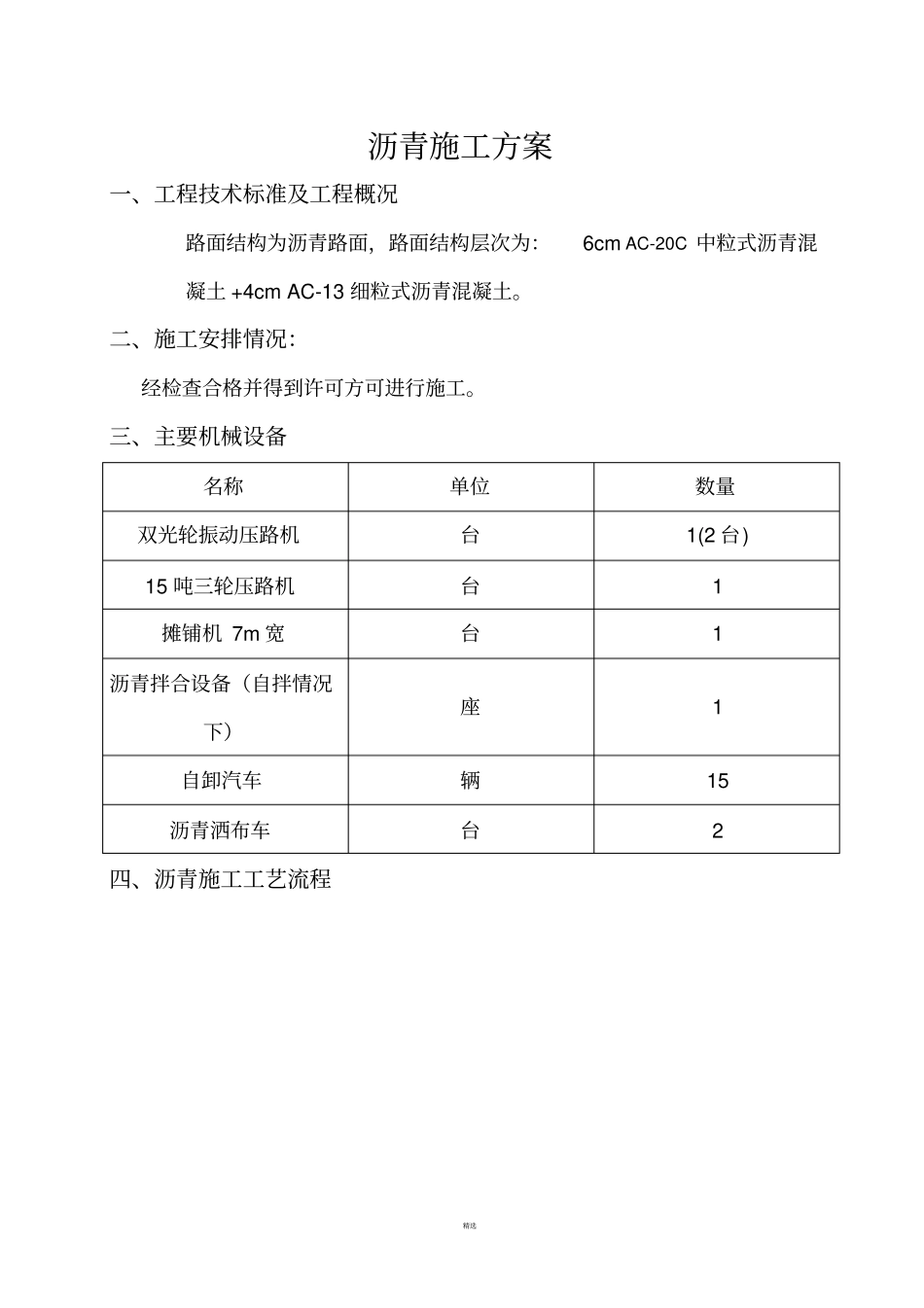

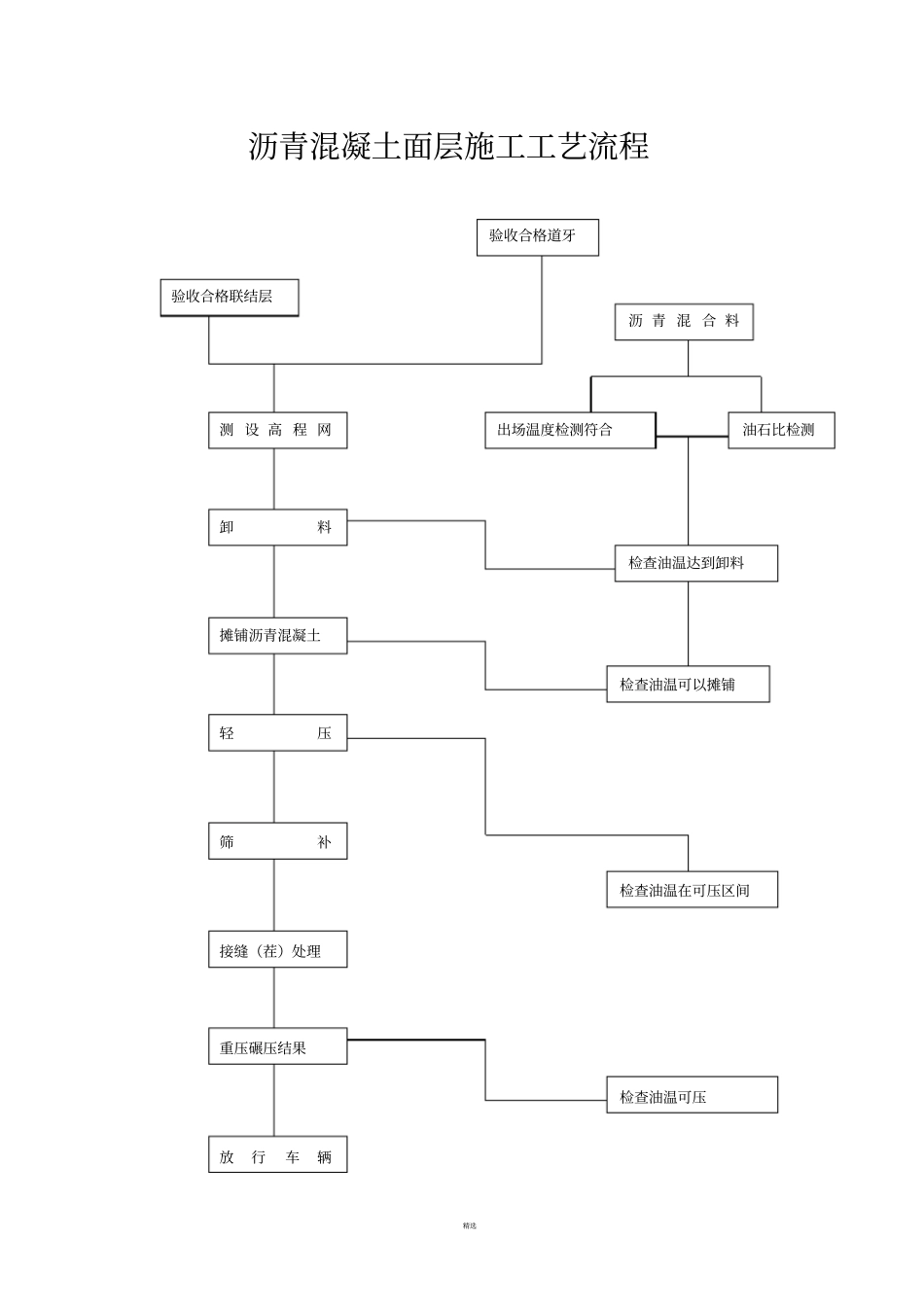

精选沥青施工方案一、工程技术标准及工程概况路面结构为沥青路面,路面结构层次为:6cm AC-20C 中粒式沥青混凝土 +4cm AC-13 细粒式沥青混凝土。二、施工安排情况:经检查合格并得到许可方可进行施工。三、主要机械设备四、沥青施工工艺流程名称单位数量双光轮振动压路机台1(2 台) 15 吨三轮压路机台1 摊铺机 7m 宽台1 沥青拌合设备(自拌情况下)座1 自卸汽车辆15 沥青洒布车台2 精选沥青混凝土面层施工工艺流程验收合格道牙验收合格联结层沥 青 混 合 料测 设 高 程 网出场温度检测符合卸料摊铺沥青混凝土检查油温达到卸料轻压检查油温可以摊铺筛补接缝(茬)处理重压碾压结果放行车辆检查油温在可压区间检查油温可压油石比检测精选五、沥青混凝土的拌制和运输混合料拌制取样进行试验后, 与实验室的配合比进行比较, 两者基本吻合,下一步施工可依照配合比拌制。间歇式拌和机每盘拌和时间为30~60S,以沥青混合料拌和均匀为度。混合料出厂温度控制在130~160oC,检测油石比符合沥青混合料配合比要求。拌和后的沥青混合料均匀一致,无白花、无粗细料分离和结团成块等现象。每班拌和结束时, 清洁拌和设备, 放空管道中的沥青。 做好各项检查记录,不符合技术要求的沥青混合料应禁止出厂。沥青混合料用自卸车运至工地,车箱底板及周壁涂一薄层油水混合液。运至摊铺地点的混合料温度不低于130oC。六、混合料的摊铺、碾压1. 现场作业条件⑴各种施工机械已就绪施工人员已全部到位。⑵联结层已全部验收合格,道牙、雨水口、检查井的附属构造物均已安砌符合要求,雨水口周围碎石料已达到坚实、平整、洁净、干燥的要求。⑶现场道路畅通,各种测桩齐备,为加强对路面平整度和高程的控制,测设备高程控制网。2. 混合料摊铺⑴控制沥青混合料的摊铺温度不低于120oC,温度达不到的坚决不使用。⑵根据试验段测出沥青混合料摊铺厚度。精选⑶机械摊铺应与道牙保持10cm 以上的间隙,由人工找补,防止机械挤坏道牙。⑷相邻两幅摊铺带至少搭接10cm,并派人专用热料填补纵缝空隙,整平接茬处的混合料饱满,防止纵缝开裂。⑸机械摊铺是将摊铺、搂平、初压3 道工序由摊铺机一道工序完成。因此,这一工序对沥青混凝土面层的密实、厚度、平整度至关重要,是保证工程质量的关键一环,就位、运行、停机均由专业人员严格处理。3.混合料碾压⑴碾压从两边开始, 并在纵向平行于道路中线进行,三轮压路机每次重叠宜为后轮宽的一半, 双轮式压...
