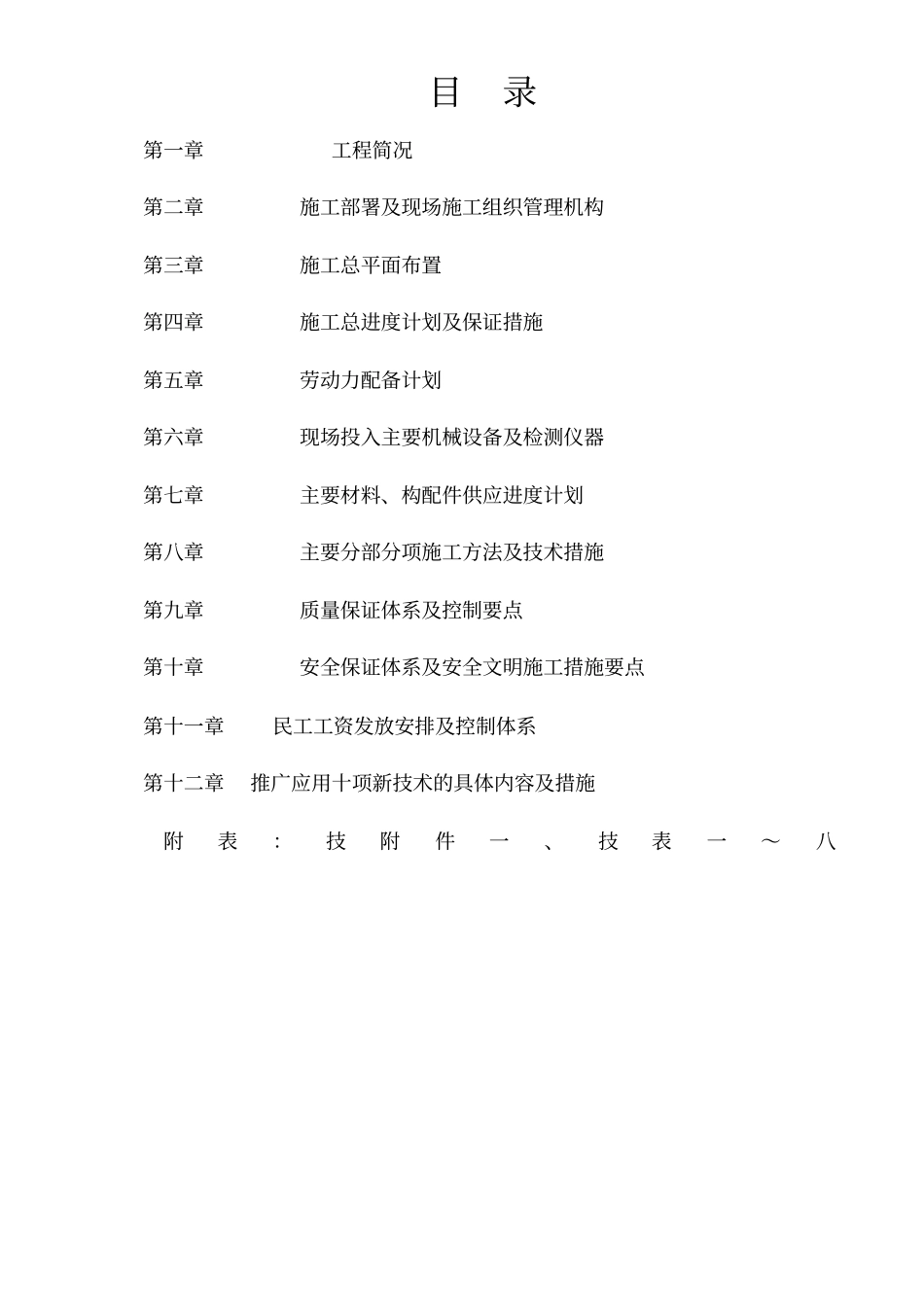

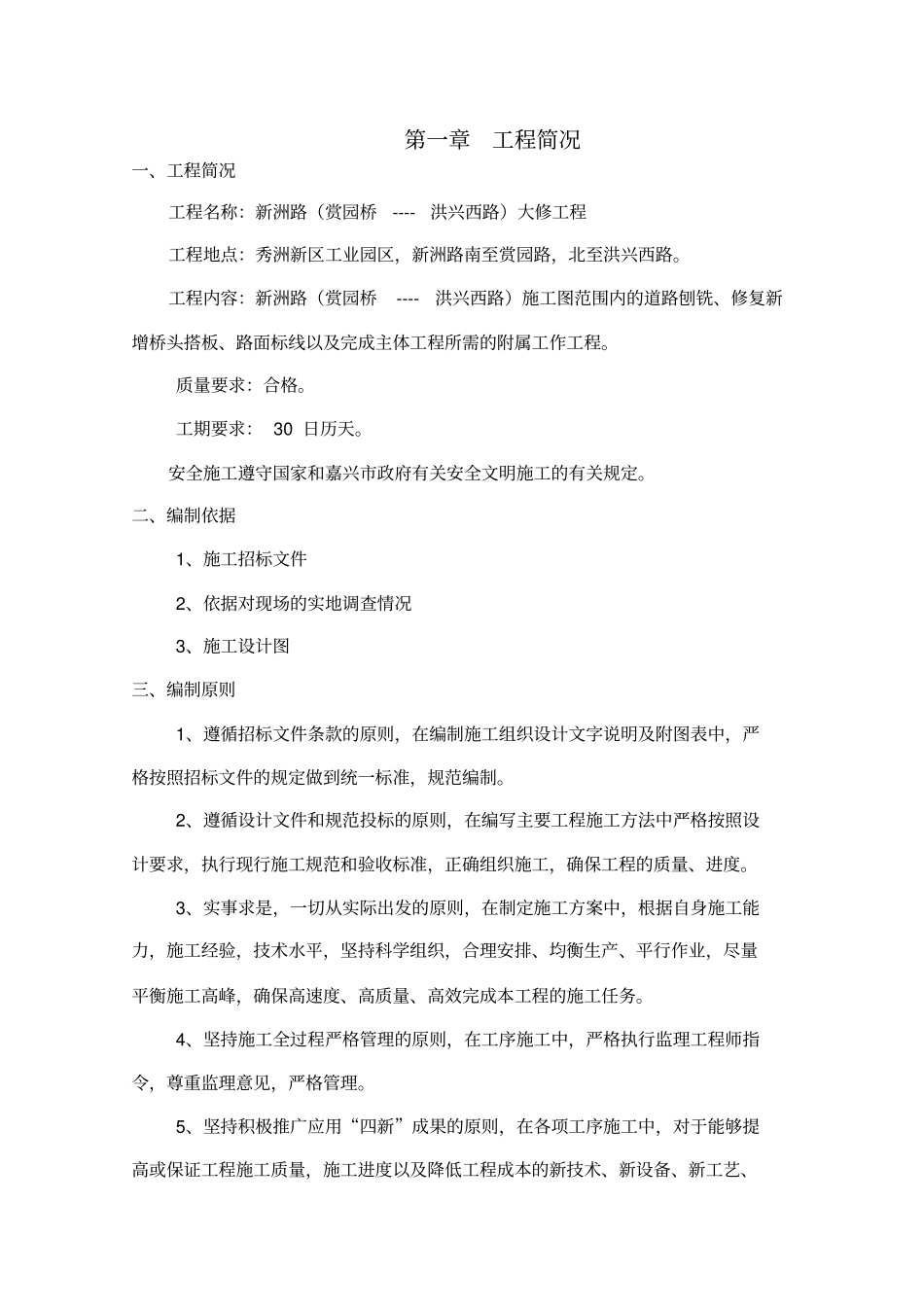

目录第一章工程简况第二章施工部署及现场施工组织管理机构第三章施工总平面布置第四章施工总进度计划及保证措施第五章劳动力配备计划第六章现场投入主要机械设备及检测仪器第七章主要材料、构配件供应进度计划第八章主要分部分项施工方法及技术措施第九章质量保证体系及控制要点第十章安全保证体系及安全文明施工措施要点第十一章民工工资发放安排及控制体系第十二章推广应用十项新技术的具体内容及措施附表:技附件一、技表一~八第一章工程简况一、工程简况工程名称:新洲路(赏园桥----洪兴西路)大修工程工程地点:秀洲新区工业园区,新洲路南至赏园路,北至洪兴西路
工程内容:新洲路(赏园桥----洪兴西路)施工图范围内的道路刨铣、修复新增桥头搭板、路面标线以及完成主体工程所需的附属工作工程
质量要求:合格
工期要求: 30 日历天
安全施工遵守国家和嘉兴市政府有关安全文明施工的有关规定
二、编制依据1、施工招标文件2、依据对现场的实地调查情况3、施工设计图三、编制原则1、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格按照招标文件的规定做到统一标准,规范编制
2、遵循设计文件和规范投标的原则,在编写主要工程施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度
3、实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排、均衡生产、平行作业,尽量平衡施工高峰,确保高速度、高质量、高效完成本工程的施工任务
4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理
5、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量,施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用,发挥科技在工程施工中的先导作用

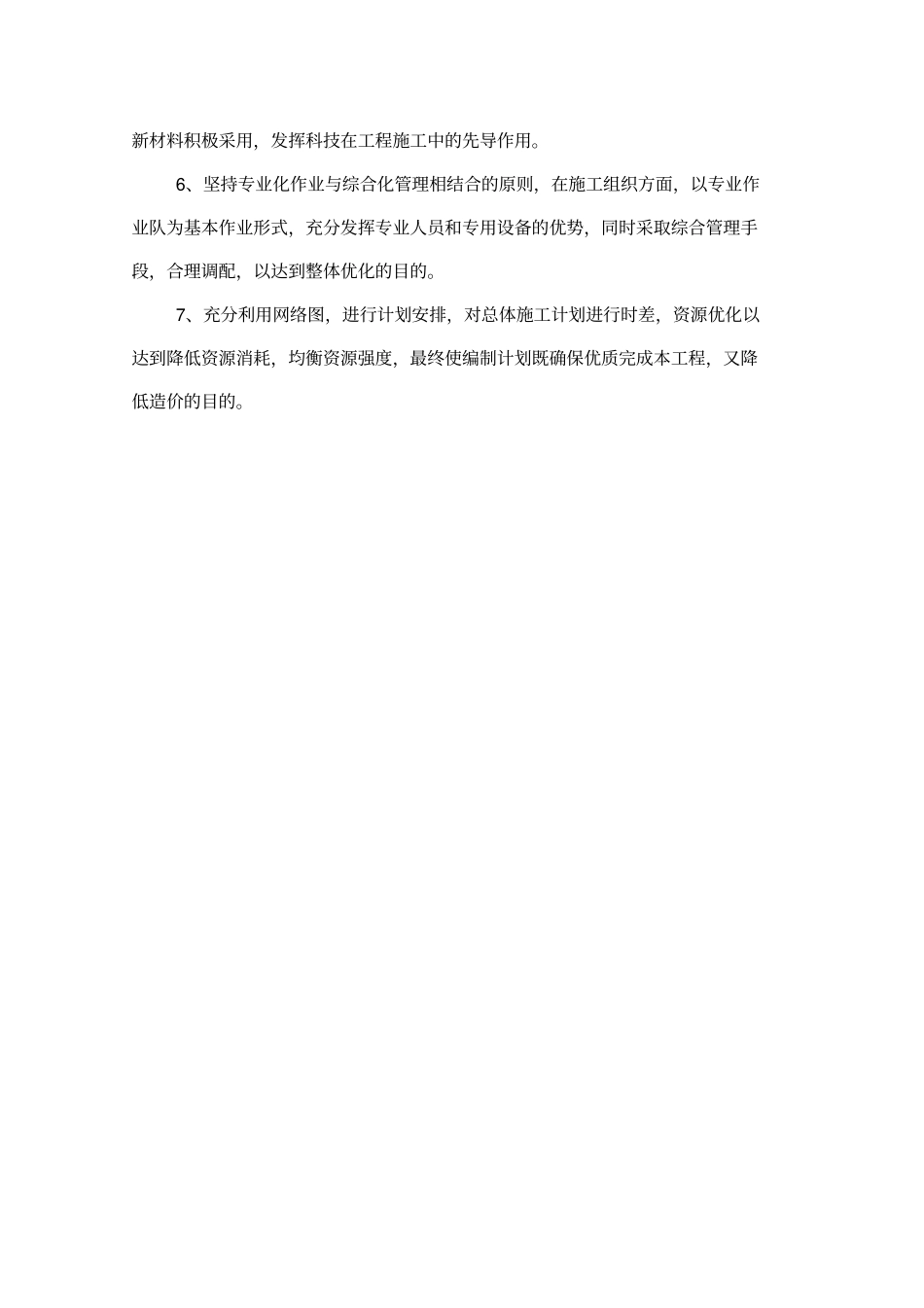

6、坚持专业化作业与
