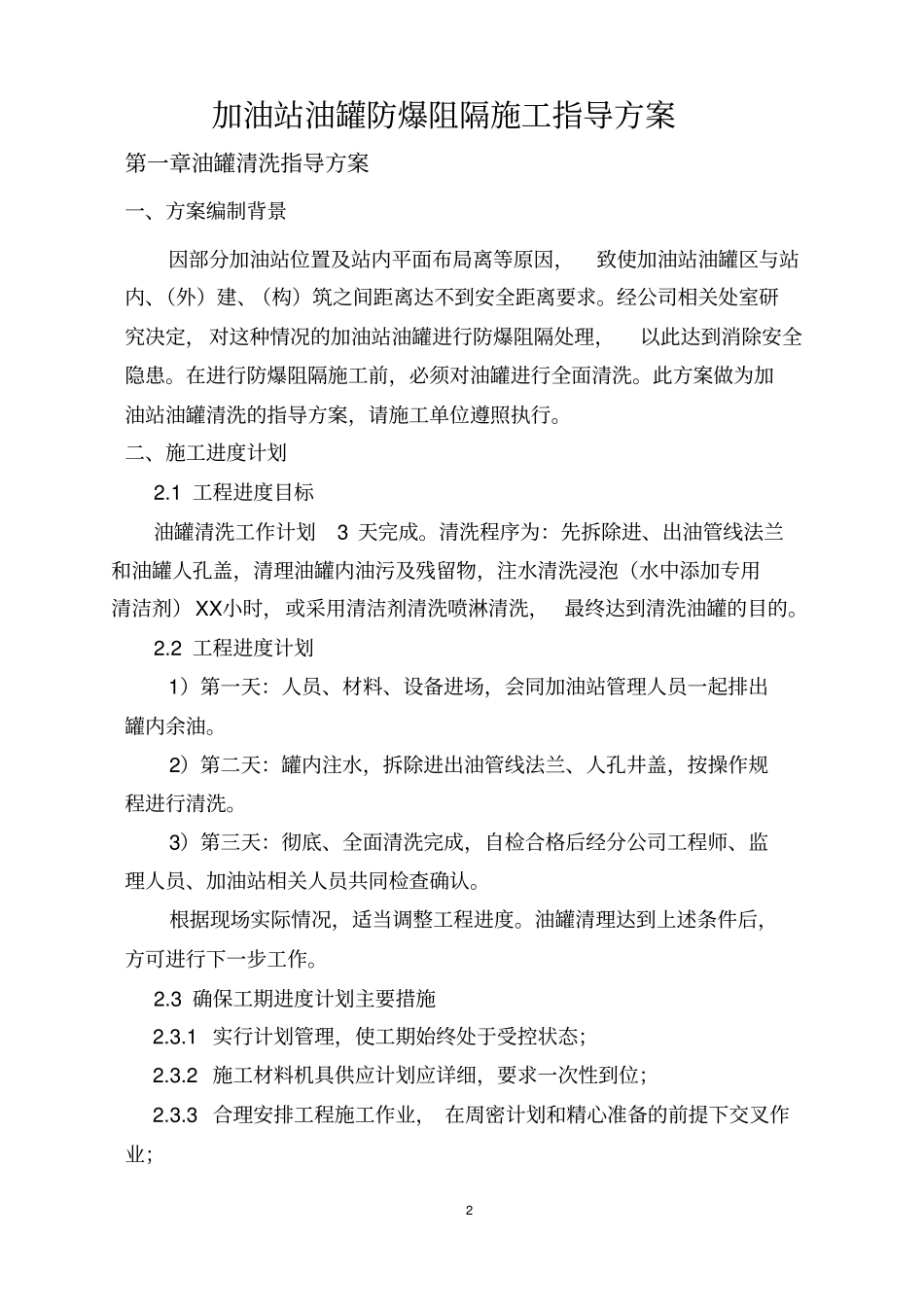

1 加油站油罐清洗指导方案编制:审批:中国石油湖南销售分公司工程建设管理中心2011年 12 月 30 日2 加油站油罐防爆阻隔施工指导方案第一章油罐清洗指导方案一、方案编制背景因部分加油站位置及站内平面布局离等原因,致使加油站油罐区与站内、(外)建、(构)筑之间距离达不到安全距离要求
经公司相关处室研究决定,对这种情况的加油站油罐进行防爆阻隔处理,以此达到消除安全隐患
在进行防爆阻隔施工前,必须对油罐进行全面清洗
此方案做为加油站油罐清洗的指导方案,请施工单位遵照执行
二、施工进度计划2
1 工程进度目标油罐清洗工作计划3 天完成
清洗程序为:先拆除进、出油管线法兰和油罐人孔盖,清理油罐内油污及残留物,注水清洗浸泡(水中添加专用清洁剂)XX小时,或采用清洁剂清洗喷淋清洗, 最终达到清洗油罐的目的
2 工程进度计划1)第一天:人员、材料、设备进场,会同加油站管理人员一起排出罐内余油
2)第二天:罐内注水,拆除进出油管线法兰、人孔井盖,按操作规程进行清洗
3)第三天:彻底、全面清洗完成,自检合格后经分公司工程师、监理人员、加油站相关人员共同检查确认
根据现场实际情况,适当调整工程进度
油罐清理达到上述条件后,方可进行下一步工作

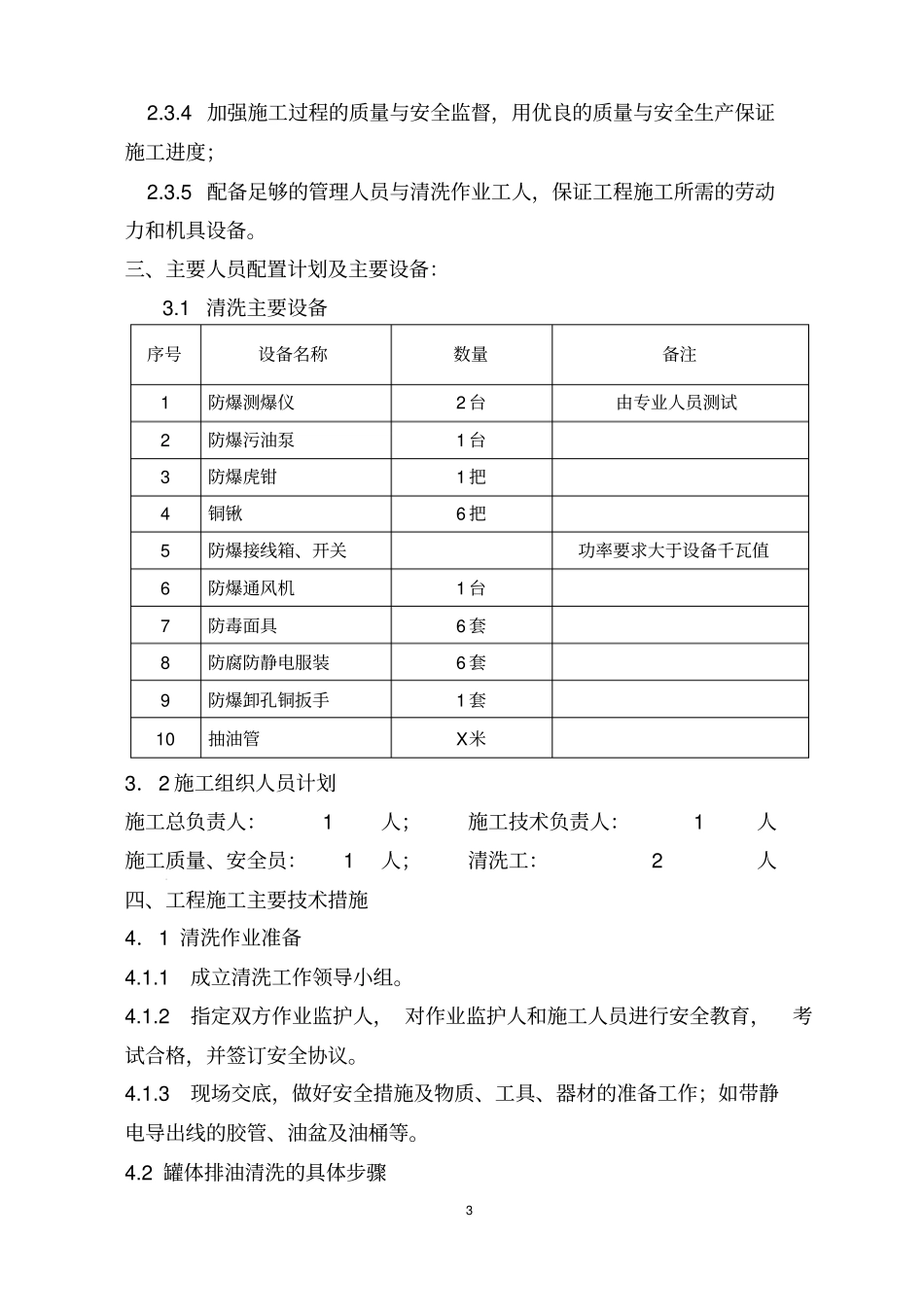

3 确保工期进度计划主要措施2
1 实行计划管理,使工期始终处于受控状态;2
2 施工材料机具供应计划应详细,要求一次性到位;2
3 合理安排工程施工作业, 在周密计划和精心准备的前提下交叉作业;3 2
4 加强施工过程的质量与安全监督,用优良的质量与安全生产保证施工进度;2
5 配备足够的管理人员与清洗作业工人,保证工程施工所需的劳动力和机具设备
三、主要人员配置计划及主要设备:3
1 清洗主要设备序号设备名称数量备注1 防爆测爆仪2 台由专业人员测试2 防爆污油泵1 台3 防爆虎钳1 把4 铜锹6 把5 防爆接线箱、开关
