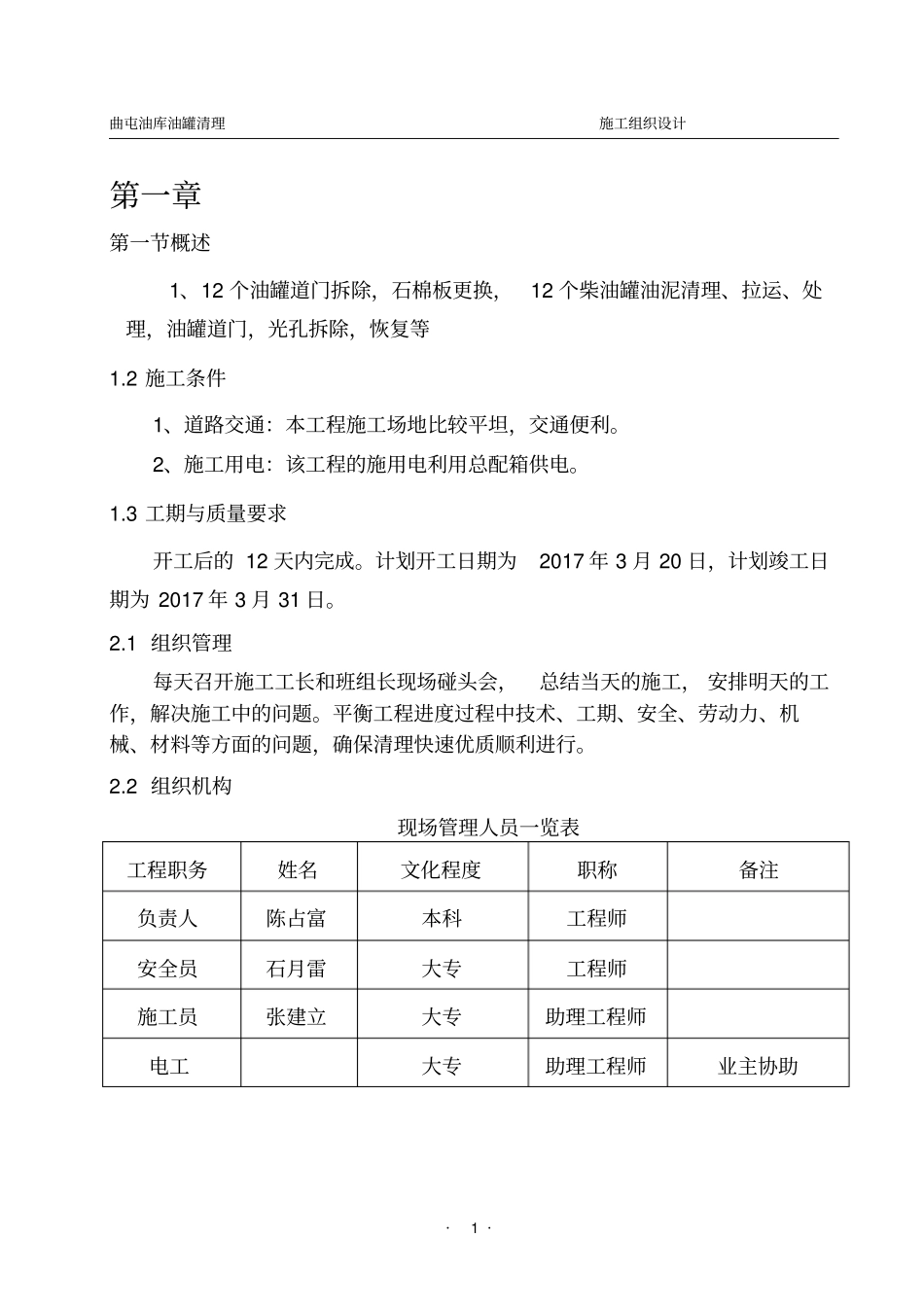

曲屯油库油罐清理施工组织设计·1 ·第一章第一节概述1、12 个油罐道门拆除,石棉板更换,12 个柴油罐油泥清理、拉运、处理,油罐道门,光孔拆除,恢复等1
2 施工条件1、道路交通:本工程施工场地比较平坦,交通便利
2、施工用电:该工程的施用电利用总配箱供电
3 工期与质量要求开工后的 12 天内完成
计划开工日期为2017 年 3 月 20 日,计划竣工日期为 2017 年 3 月 31 日
1 组织管理每天召开施工工长和班组长现场碰头会,总结当天的施工, 安排明天的工作,解决施工中的问题
平衡工程进度过程中技术、工期、安全、劳动力、机械、材料等方面的问题,确保清理快速优质顺利进行
2 组织机构现场管理人员一览表工程职务姓名文化程度职称备注负责人陈占富本科工程师安全员石月雷大专工程师施工员张建立大专助理工程师电工大专助理工程师业主协助曲屯油库油罐清理施工组织设计·2 ·第二节指挥系统和安全组织1、清罐工作临时领导小组,由承包作业单位根据作业现场的不同情况,制定具体的切实可行的清罐方案和安全措施
并应根据实际情况, 成立作业指挥组、数据测试整理组、进罐作业组、消防监护组等,做到任务明确,设备到位,责任到人
2、进罐作业组的主要人员要有工作经验或两次以上的清罐工作经验
进罐人员中应指定专 ( 兼) 职安全人员
3、清罐指挥人员,在清罐作业期间必须亲临现场,及时解决和处理所发现的问题
4、有关清罐的方案及安全措施,经充分讨论后,由公司主管经理批准后执行
5、下列人员严禁从事清罐作业:A
年龄未满 18 周岁的和妇女不允许参加清罐工作
有聋、哑、呆傻等严重生理缺陷者
患有深度近视、癫痫、高血压、过敏性气管炎、哮喘、心脏病和其他严重慢性病以及年老体弱不适应清罐作业者
有外伤疮口尚未愈合者

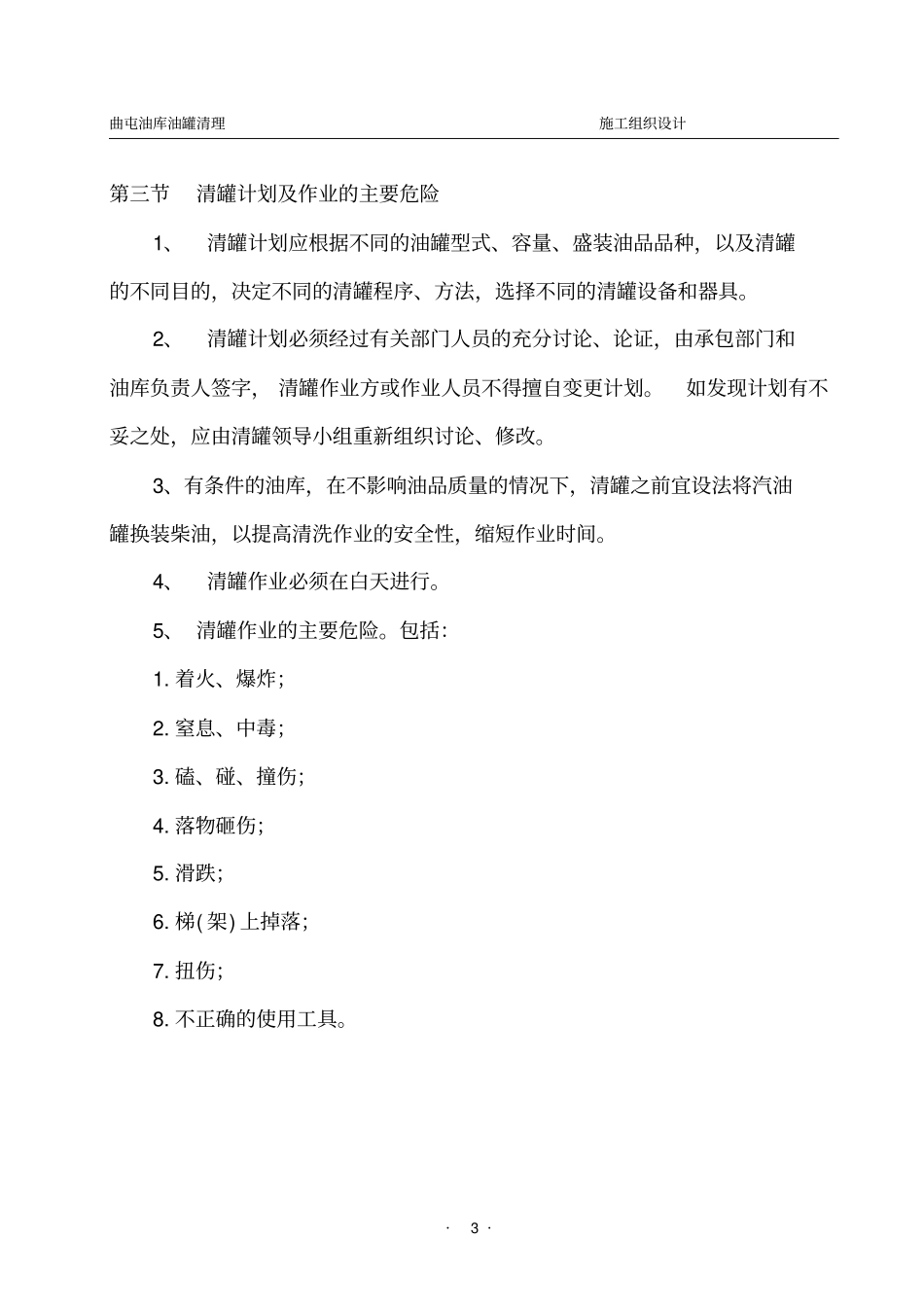

曲屯油库油罐清理施工组织设计·3 ·第三节清罐计划及作业的主要危险
