1工法样板展板之四工法样板展板之四《《抹灰工艺要求抹灰工艺要求》》广佛项目|2013

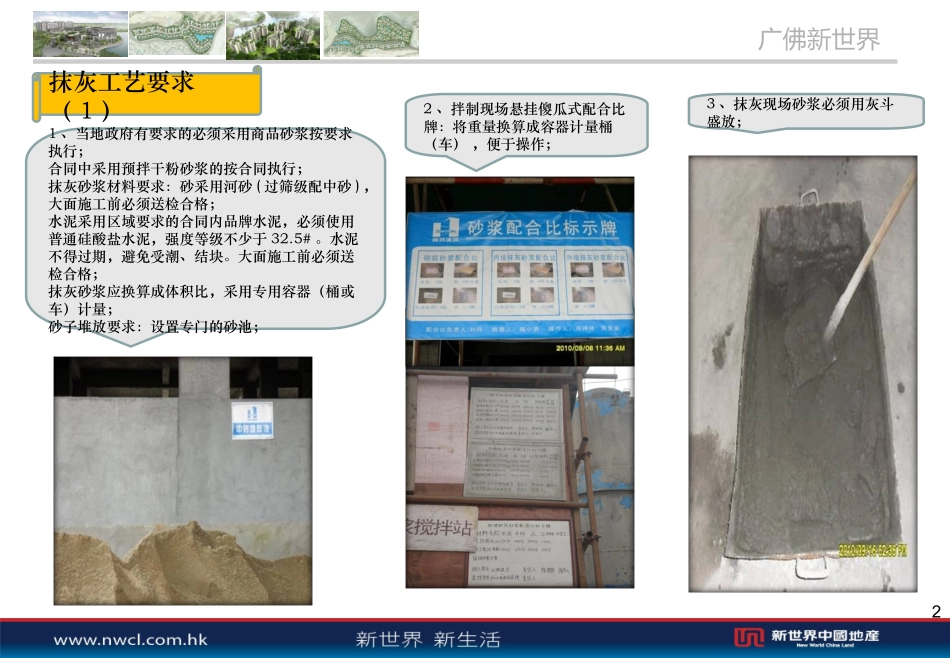

03广佛新世界2抹灰工艺要求(1)1、当地政府有要求的必须采用商品砂浆按要求执行;合同中采用预拌干粉砂浆的按合同执行;抹灰砂浆材料要求:砂采用河砂(过筛级配中砂),大面施工前必须送检合格;水泥采用区域要求的合同内品牌水泥,必须使用普通硅酸盐水泥,强度等级不少于32
水泥不得过期,避免受潮、结块

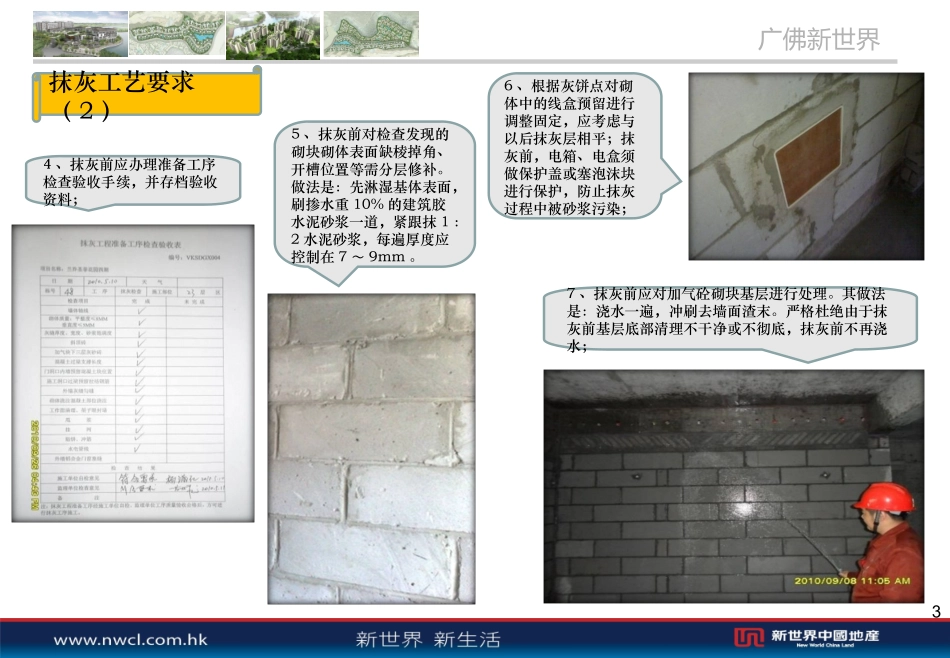

大面施工前必须送检合格;抹灰砂浆应换算成体积比,采用专用容器(桶或车)计量;砂子堆放要求:设置专门的砂池;2、拌制现场悬挂傻瓜式配合比牌:将重量换算成容器计量桶(车),便于操作;3、抹灰现场砂浆必须用灰斗盛放;广佛新世界3抹灰工艺要求(2)4、抹灰前应办理准备工序检查验收手续,并存档验收资料;5、抹灰前对检查发现的砌块砌体表面缺棱掉角、开槽位置等需分层修补
做法是:先淋湿基体表面,刷掺水重10%的建筑胶水泥砂浆一道,紧跟抹1:2水泥砂浆,每遍厚度应控制在7~9mm
6、根据灰饼点对砌体中的线盒预留进行调整固定,应考虑与以后抹灰层相平;抹灰前,电箱、电盒须做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染;7、抹灰前应对加气砼砌块基层进行处理
其做法是:浇水一遍,冲刷去墙面渣末
严格杜绝由于抹灰前基层底部清理不干净或不彻底,抹灰前不再浇水;广佛新世界4抹灰工艺要求(3)9、现场采用激光扫平仪测量绘制墙面、天花、门窗洞口收边等控制线,贴饼也必须采用激光贴饼工艺;采用机械喷浆工艺8、基面处理:刷(或喷)素水泥浆一遍,水灰比为1:0
4(加建筑胶适量);刷素水泥浆后应立即抹灰,不得在浆面干燥后再抹灰;优先采用机械喷浆工艺;广佛新世界5抹灰工艺要求(4)10、抹灰前应对门窗等洞口内外侧贴灰饼,阴阳角须设灰饼,抹灰时应与大面抹灰一次成活;大面灰饼不少于两排,间距≤1800mm;梁底、飘板天花:
