施工技术交底记录施管表5工程名称襄阳市东津新区水污染综合治理一期工程(泵站土建施工)东内环2#泵站分部工程排水工程分项工程名称沟槽土方、沟槽施工地下管线的保护交底内容:沟槽土方⑴测定管道中线:施工前可按设计给定的中线控制点,在现场测设出中线的起点、终点、平面折点、纵向折点及直线控制中心桩(用木桩顶钉中心钉设定),并在起点、终点平面折点的沟槽外适当位置,设置方向控制桩,并且通过丈量确定桩号
⑵建立临时水准点:管道工程往往需增设临时水准点,应在稳固且不易被碰撞处设置,其间距为不大于30米为宜
临时水准点闭合差应符合规定标准
⑶沟槽开挖采用挖掘机开挖为主,人工清底为辅,雨水斗连接管及支管采用人工开挖
开挖过程中,注意观察土质变化,对有塌方迹象的路段采用支撑围护
⑷挖掘机开挖挖至槽底标高10cm左右,预留槽底土不挖,后由人工清除,修整槽底
人工清槽,认真检查槽底土壤有无扰动情况,如有扰动应做特殊处理
⑸在沟槽两侧,槽底以上1米处,对称设置高程桩,在其上钉等高的高程钉
在挖槽见底前及浇筑平整前,均应复测管渠中心线及高程桩的高程
⑹槽边单面堆土高度不大于2米,距沟槽边缘距离不小于1米
沟槽施工地下管线的保护先向有关部门要求管线交底,以明确地下设施的基本位置,必要时先开挖样洞,以探明准确位置,利于施工,并保证各种预埋管线的安全,施工过程中,对暴露的管线采用支撑保护措施

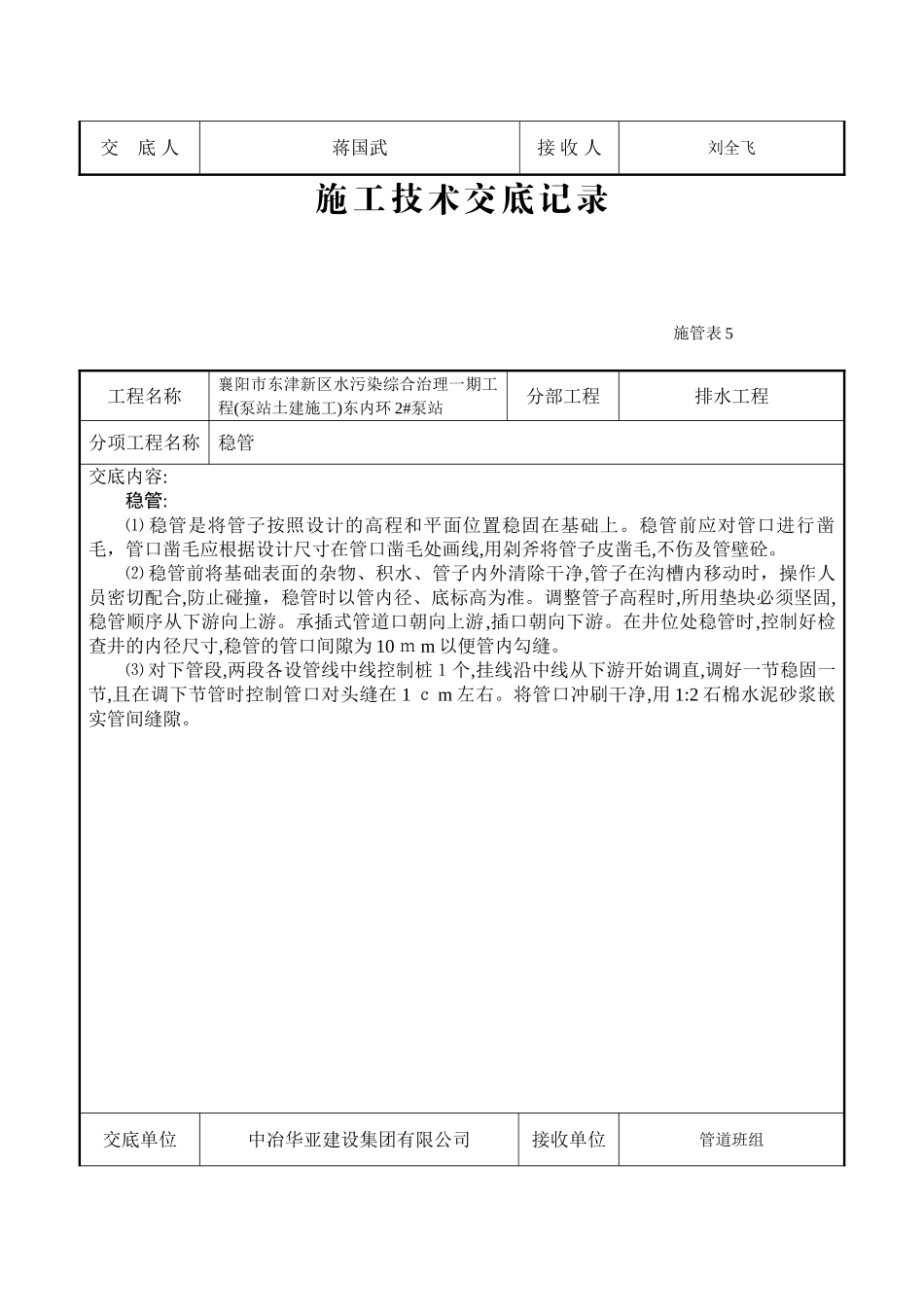

交底单位中冶华亚建设集团有限公司接收单位挖机班组交底人蒋国武接收人刘全飞施工技术交底记录施管表5工程名称襄阳市东津新区水污染综合治理一期工程(泵站土建施工)东内环2#泵站分部工程排水工程分项工程名称稳管交底内容:稳管:⑴稳管是将管子按照设计的高程和平面位置稳固在基础上
稳管前应对管口进行凿毛,管口凿毛应根据设计尺寸在管口凿毛处画线,用剁斧将管子皮凿毛,不伤及管壁砼
⑵稳管前将基础表面的杂物、积水、管子内外清除干净,管子在沟
