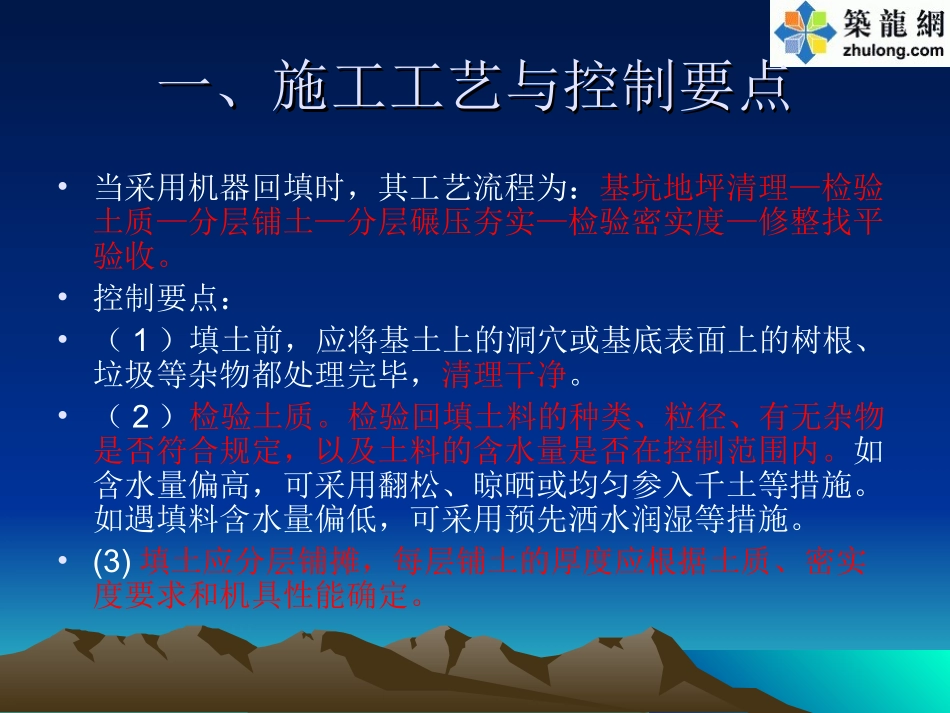

回填土施工质量控制要点回填土施工质量控制要点学习要求学习要求•一、施工工艺与控制要点•二、应注意的质量问题一、施工工艺与控制要点一、施工工艺与控制要点•当采用机器回填时,其工艺流程为:基坑地坪清理—检验土质—分层铺土—分层碾压夯实—检验密实度—修整找平验收
•控制要点:•(1)填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清理干净
•(2)检验土质
检验回填土料的种类、粒径、有无杂物是否符合规定,以及土料的含水量是否在控制范围内
如含水量偏高,可采用翻松、晾晒或均匀参入千土等措施
如遇填料含水量偏低,可采用预先洒水润湿等措施
•(3)填土应分层铺摊,每层铺土的厚度应根据土质、密实度要求和机具性能确定
一、施工工艺与控制要点一、施工工艺与控制要点•表1填土每层的铺土厚度和压实遍数压实机具每层铺土厚度(㎜)每层压实厚度(㎜)平碾200—3006—8羊足碾200—3508—16振动平碾600—15006—8蛙式﹑柴油式﹑打夯机200—2503—4人工打夯不大于2003—4一、施工工艺与控制要点一、施工工艺与控制要点2#楼北边室外回填一、施工工艺与控制要点一、施工工艺与控制要点•(4)碾压机械压实填方的,应控制行驶速度,一般不应超过以下规定:平碾2㎞/h;羊足碾3㎞/h;振动碾2㎞/h
•(5)碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯,长宽比较大时,填土填土应分段进行,每层接缝处应做成斜坡形,碾迹重叠0
0m左右,上下层储缝距离不应小于1m
•(6)填方超过基地表面时,要保证边缘部位的压实质量
填土后,如设计不要求边坡修整,宜将填土边缘宽填写0
5m如设计要求边坡修平拍实,宽填可为0
•(7)在机器施工碾压不到的填土部位,应配合人工推土填实,用蛙式或柴油打夯机分层打密实
•(8)回填土方每层压实后,应按规范规定进行环刀取样,测出于土的质量密度,
