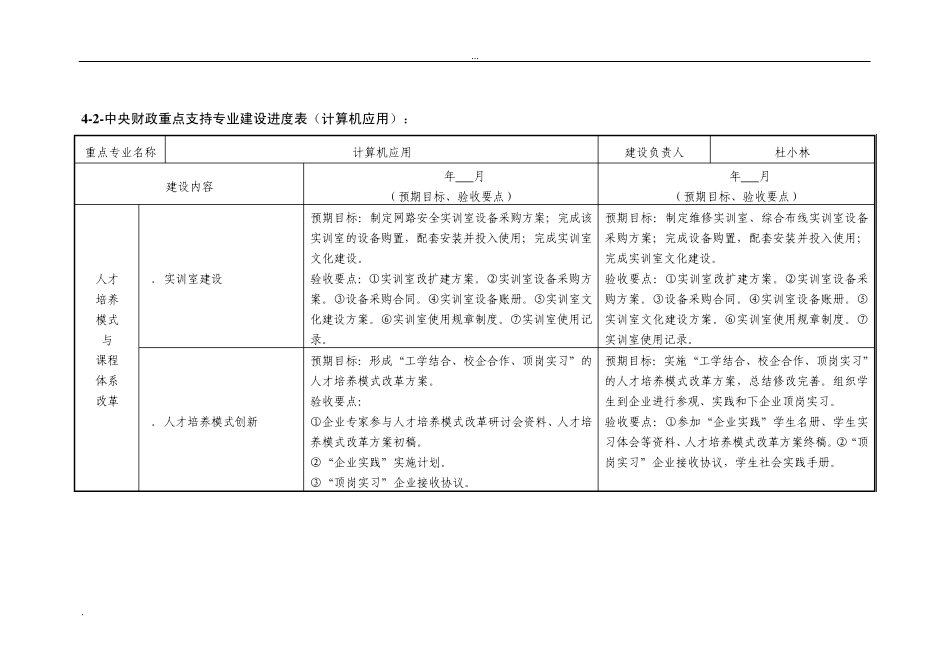

4 -2 -中央财政重点支持专业建设进度表(计算机应用): 重点专业名称 计算机应用 建设负责人 杜小林 建设内容 2013年 6 月 (预期目标、验收要点) 2014年 6 月 (预期目标、验收要点) 人才 培养 模式 与 课程 体系 改革 1.实训室建设 预期目标:制定网路安全实训室设备采购方案;完成该实训室的设备购置,配套安装并投入使用;完成实训室文化建设
验收要点:①实训室改扩建方案
②实训室设备采购方案
③设备采购合同
④实训室设备账册
⑤实训室文化建设方案
⑥实训室使用规章制度
⑦实训室使用记录
预期目标:制定维修实训室、综合布线实训室设备采购方案;完成设备购置,配套安装并投入使用;完成实训室文化建设
验收要点:①实训室改扩建方案
②实训室设备采购方案
③设备采购合同
④实训室设备账册
⑤实训室文化建设方案
⑥实训室使用规章制度
⑦实训室使用记录

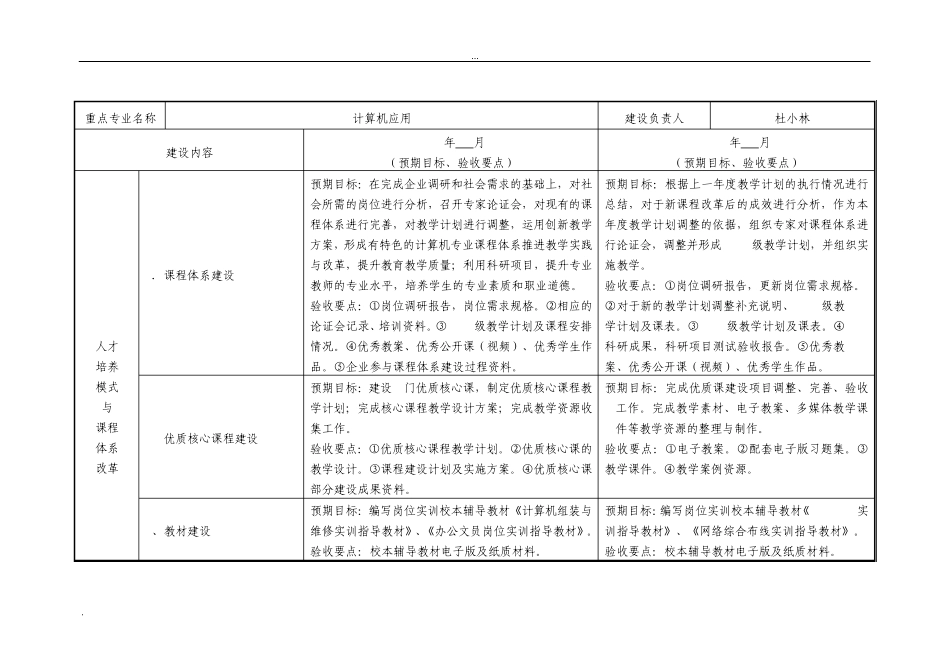

2.人才培养模式创新 预期目标:形成“工学结合、校企合作、顶岗实习”的人才培养模式改革方案
验收要点: ①企业专家参与人才培养模式改革研讨会资料、人才培养模式改革方案初稿
②“企业实践”实施计划
③“顶岗实习”企业接收协议
预期目标:实施“工学结合、校企合作、顶岗实习”的人才培养模式改革方案,总结修改完善
组织学生到企业进行参观、实践和下企业顶岗实习
验收要点:①参加“企业实践”学生名册、学生实习体会等资料、人才培养模式改革方案终稿
②“顶岗实习”企业接收协议,学生社会实践手册

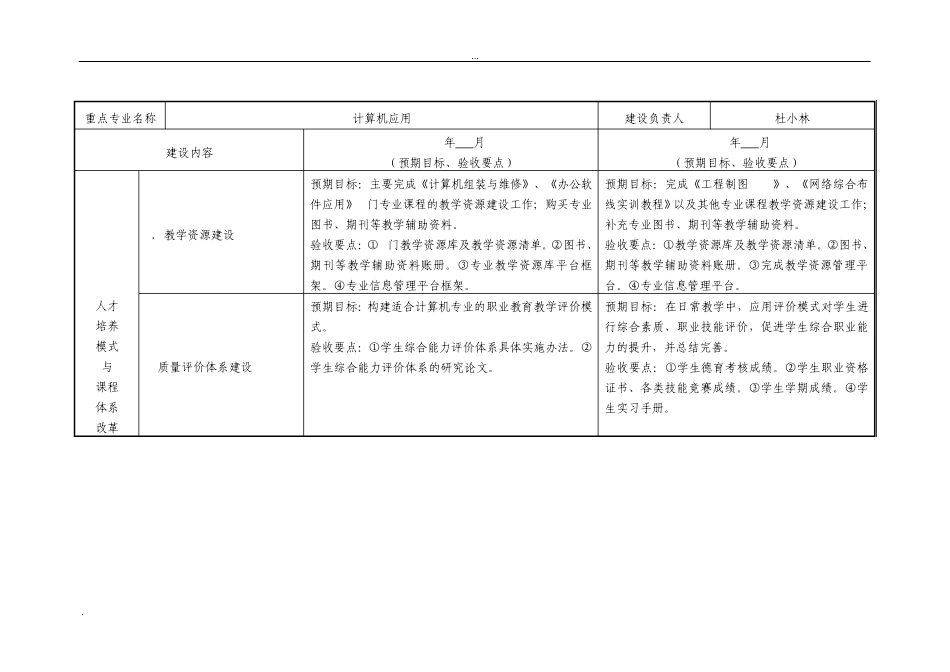

重点专业名称 计算机应用 建设负责人 杜小林 建设内容 2013年 6 月 (预期目标、验收要点) 2014年 6 月 (预期目标、验收要点) 人才 培养 模式 与 课程 体系 改革 3.课程体系建设 预期目标:在完成企业调研和社会需求的基础上,对社会所需的岗位进行分析,召开专家论证会,对现有的课程体
