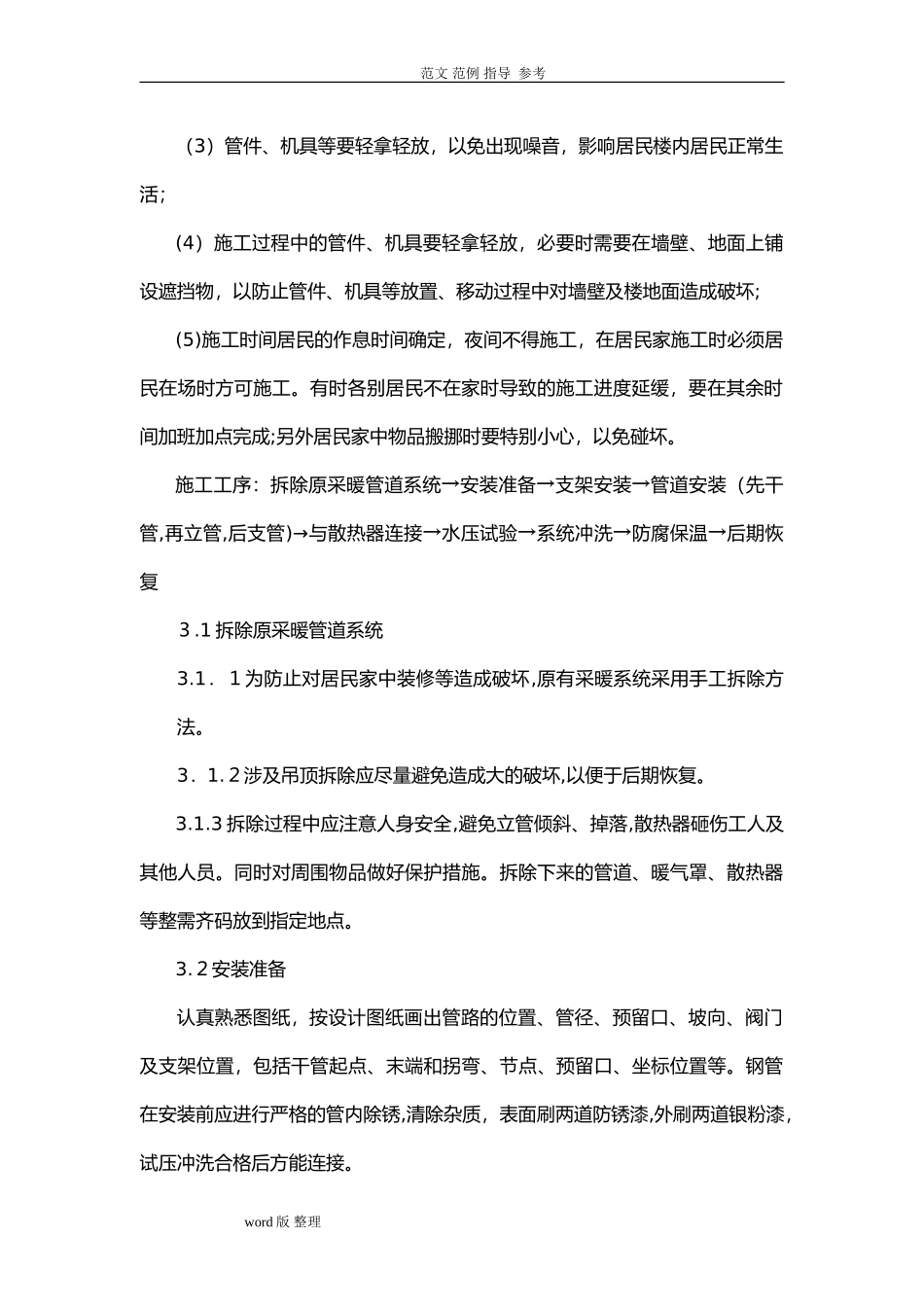

范文范例指导参考施工方案工程名称:施工单位:word版整理范文范例指导参考1编制依据1
1投标文件1
2设计图纸;1
3《建筑给排水及采暖工程施工质量验收规范》GB50242-2002;1
4国家现行的工程建设、安全生产、文明施工、环保及消防等有关规定;2工程概况2.1工程名称:华电能源股份有限公司富拉尔基热电厂热网改造工程富拉尔基区11街区9栋、和平街7栋、厂西28街区7栋采暖系统室内改造工程
2建设单位:富拉尔基热电厂筹建处2
3工程地点:富拉尔基区11街区9栋、和平街7栋、厂西28街区7栋2.4主要工程内容:拆除原采暖管道系统、安装新的采暖管道系统,管道压力试验,保温,后期恢复
5工程期限:按招标文件要求2011年8月1日开工,2011年9月15日竣工
3施工方案本工程施工过程要做到正常施工并保证居民楼内居民的正常生活,这使得施工难度增加,因此施工中应注意以下几点:(1)原采暖管道系统的拆卸必须采用工人手工拆除,搬运过程中有些设备不方便使用,要采用人工搬运方式,同时设专门人员对拆卸搬运过程进行监督,以免造成人身伤害
(2)楼内居民人员活动频繁,为防止造成人身伤害,需要放置安全警示牌等以示提醒,同时采取一定的遮挡措施,以免管件机具等倾斜、掉落砸伤楼内居民

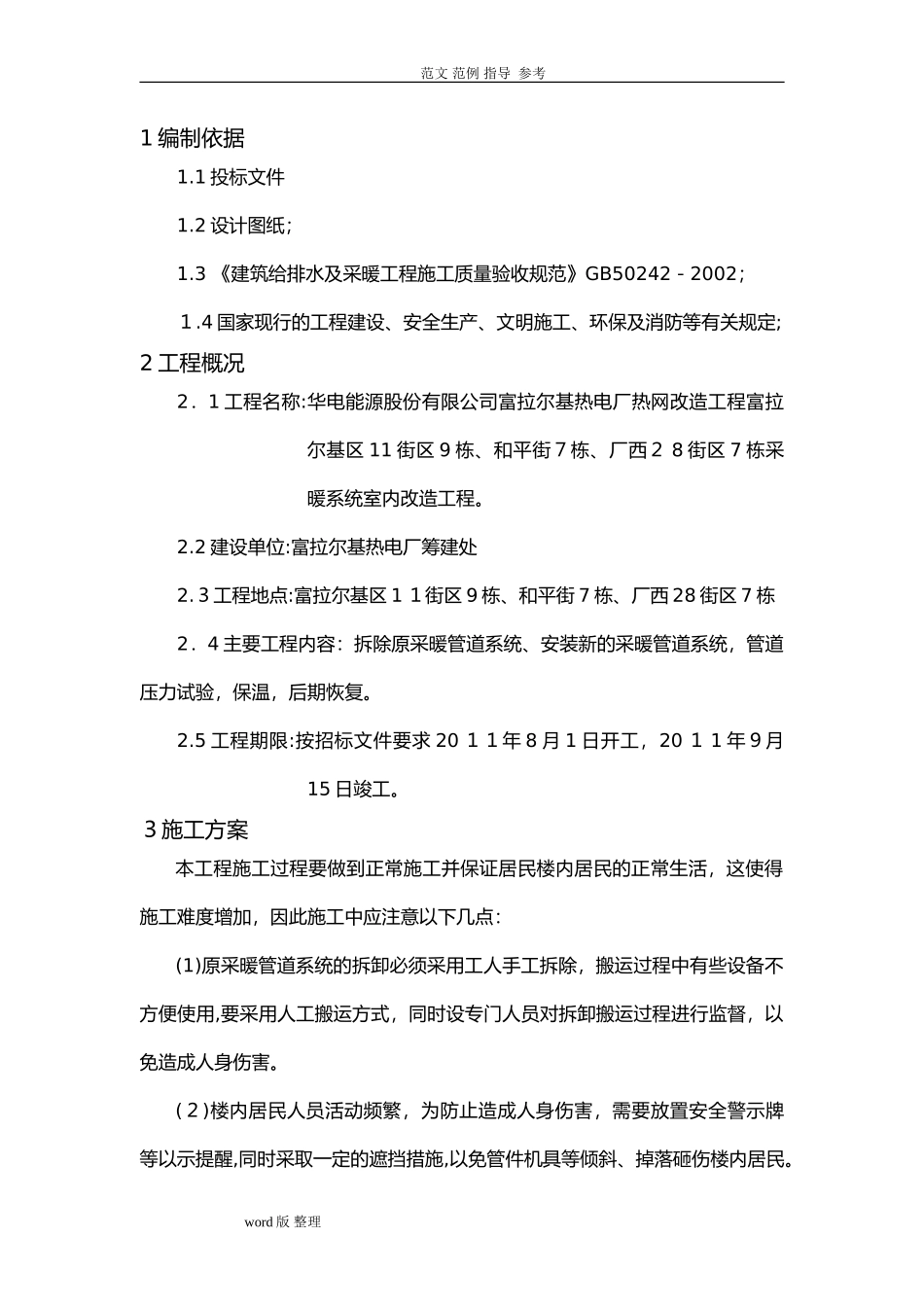

word版整理范文范例指导参考(3)管件、机具等要轻拿轻放,以免出现噪音,影响居民楼内居民正常生活;(4)施工过程中的管件、机具要轻拿轻放,必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放置、移动过程中对墙壁及楼地面造成破坏;(5)施工时间居民的作息时间确定,夜间不得施工,在居民家施工时必须居民在场时方可施工
有时各别居民不在家时导致的施工进度延缓,要在其余时间加班加点完成;另外居民家中物品搬挪时要特别小心,以免碰坏
施工工序:拆除原采暖管道系统→安装准备→支架安装→管道安装(先干管,再立管,后支管)→
