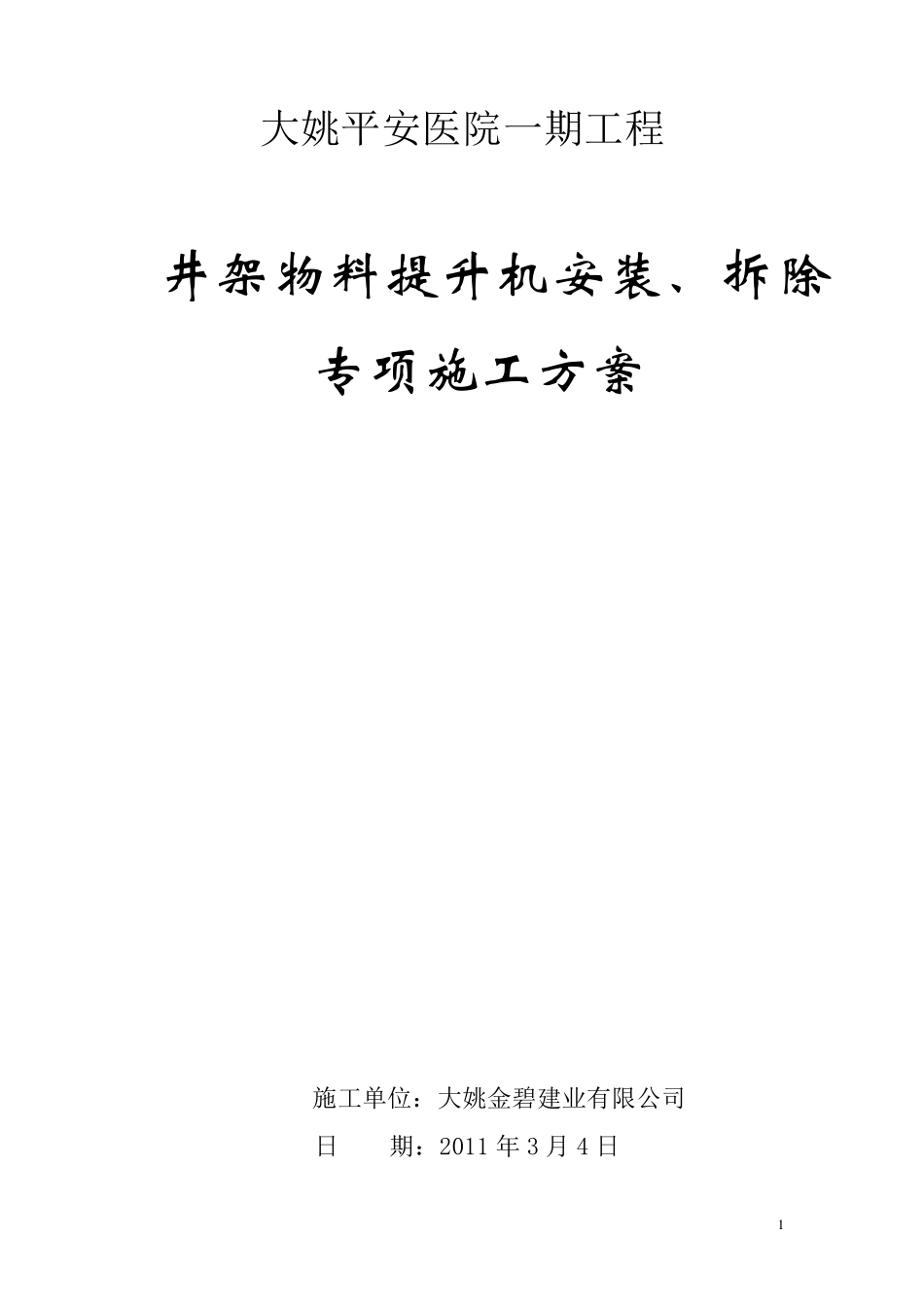

1 大姚平安医院一期工程 井 架 物 料 提 升 机 安 装 、 拆 除 专 项 施 工 方 案 施工单位:大姚金碧建业有限公司 日 期:2011 年 3 月 4 日 2 大姚平安医院一期工程 井架物料提升机安装、拆除专项施工方案 一、工程概况 大姚平安医院一期工程位于大姚县城百草岭大道,一期工程分为四幢:1#楼(住院部病房楼)、2#楼(门诊医技楼)、3#楼(生活保障楼)、4#楼(设备用房)。本工程总建筑面积:29330.2m 2。按照施工部署的要求,在现场1#、2#楼之间及3#楼北侧设2台双吊篮井架物料提升机进行物料运输。井架的搭设高度分别为30m 和24m 。按照《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)的相关规定,属低架物料提升机。 二、 编制说明 一) 编制依据 1. 《大姚平安医院一期工程施工组织设计》 2. 《建筑机械使用安全技术规程》JGJ33-2001 3. 《龙门架及井架物料提升机安全技术规范》(JGJ88-2010) 4. 《中华人民共和国安全生产管理条例实施手册》(电子版) 5. 《建筑工程预防高处坠落事故若干规定》(建质[2003]82 号) 二) 适用范围 本方案用于指导大姚平安医院一期工程的井架物料提升机的安装、拆除施工和使用的全过程管理。 三 、施工准备 3 一) 材料及工机具准备 1. 井架 1.1. 井架技术参数 型 号 SS100 井架生产厂家 江阴东升 出厂编号 0740 吊笼规格 1.9*1.8*2.0m 额定载质量 1000kg 额定升降速度 25m/min 1.2. 井架应标明额定起重量、最大提升速度、制造单位、产品编号及出厂日期,并附产品合格证,提升机吊篮与架体的涂色应有明显区别。 二) 人员准备 1.本工程井架物料提升机的安装、拆除施工由具备起重设备安装工程专业承包企业资质的 承担施工任务。(企业及人员资质附后) 2. 所需人员:安装工:4 人;电 工:1 人;普 工:2 人;其 他:1 人。 3. 人员要求:安装和拆除井架架体人员,应按登高架设特种作业人员的要求,经过安全技术培训和经考核合格并取得特种作业人员操作证后,方能上岗操作。 三) 技术准备 1. 井架搭拆前,根据本施工方案搭设,并对井架搭拆过程和使 4 用过程中的危险源和不利环境因素进行辨识,并以此为要求对作业人员和管理人员进行安全、技术质量交底,并作好相应的记录。 2. 井架搭拆前,应确定指挥人员,划定安全警戒区并设监护人员,排除作业障碍。 四、 井架安装与拆除 一) 井架砼...
