1 滨德(鲁冀界)高速公路 人孔工程开工报告 滨德高速 2 目 录 一 、工程概况
3 二、主要工程材料要求
3 三、项目 管理组织机构及人员分工
5 四、人孔工程施工
6 五、质量保证措施
10 六、安全措施
12 七、文明施工和环保措施
13 八、人孔施工安全注意事项

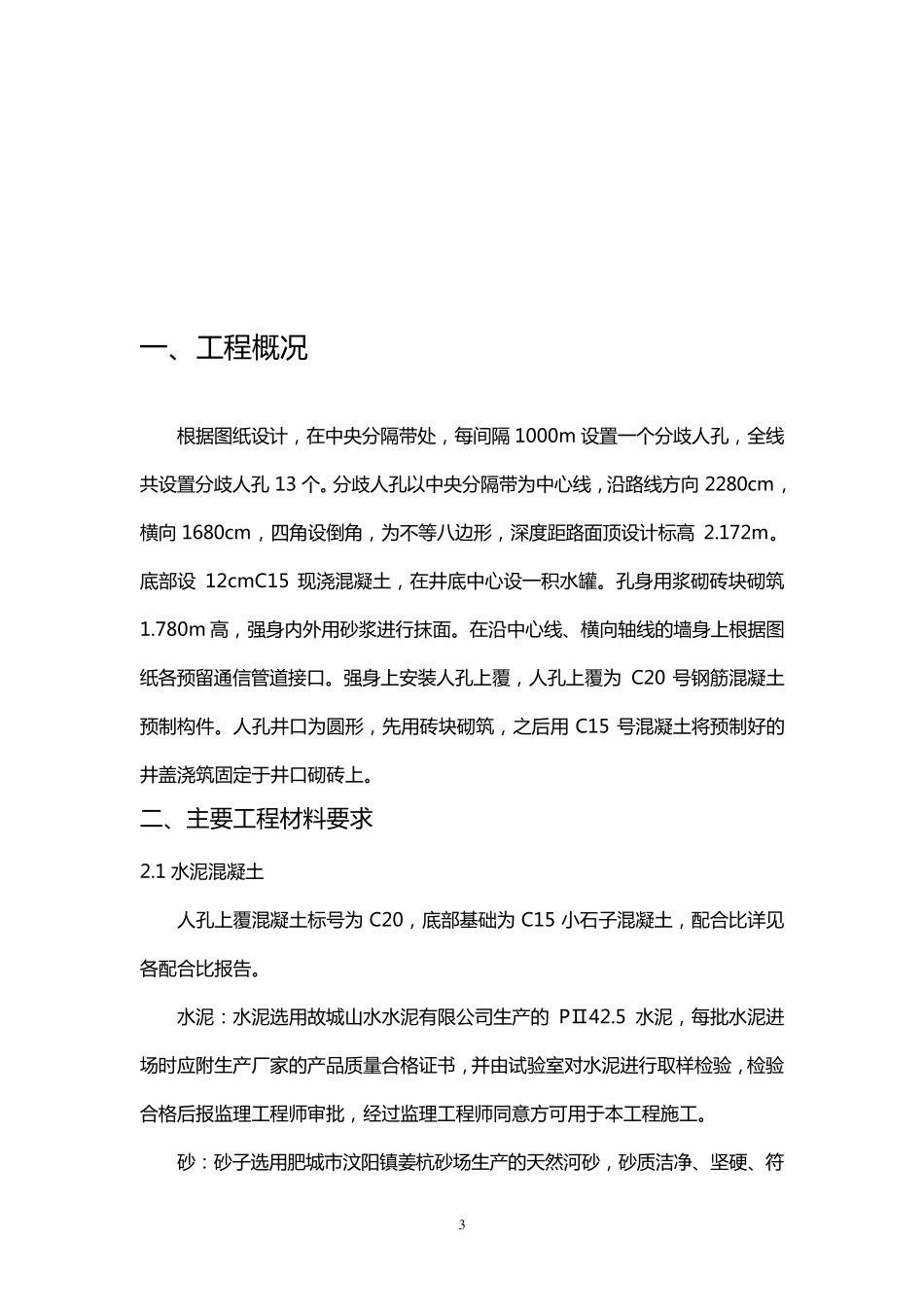

14 3 一、工程概况 根据图纸设计,在中央分隔带处,每间隔 1000m 设置一个分歧人孔,全线共设置分歧人孔 13 个
分歧人孔以中央分隔带为中心线,沿路线方向 2280cm,横向 1680cm,四角设倒角,为不等八边形,深度距路面顶设计标高 2
底部设 12cmC15 现浇混凝土,在井底中心设一积水罐
孔身用浆砌砖块砌筑1
780m 高,强身内外用砂浆进行抹面
在沿中心线、横向轴线的墙身上根据图纸各预留通信管道接口
强身上安装人孔上覆,人孔上覆为 C20 号钢筋混凝土预制构件
人孔井口为圆形,先用砖块砌筑,之后用 C15 号混凝土将预制好的井盖浇筑固定于井口砌砖上
二、主要工程材料要求 2
1 水泥混凝土 人孔上覆混凝土标号为 C20,底部基础为 C15 小石子混凝土,配合比详见各配合比报 告
水泥: 水泥选 用故 城 山 水水泥有 限 公
