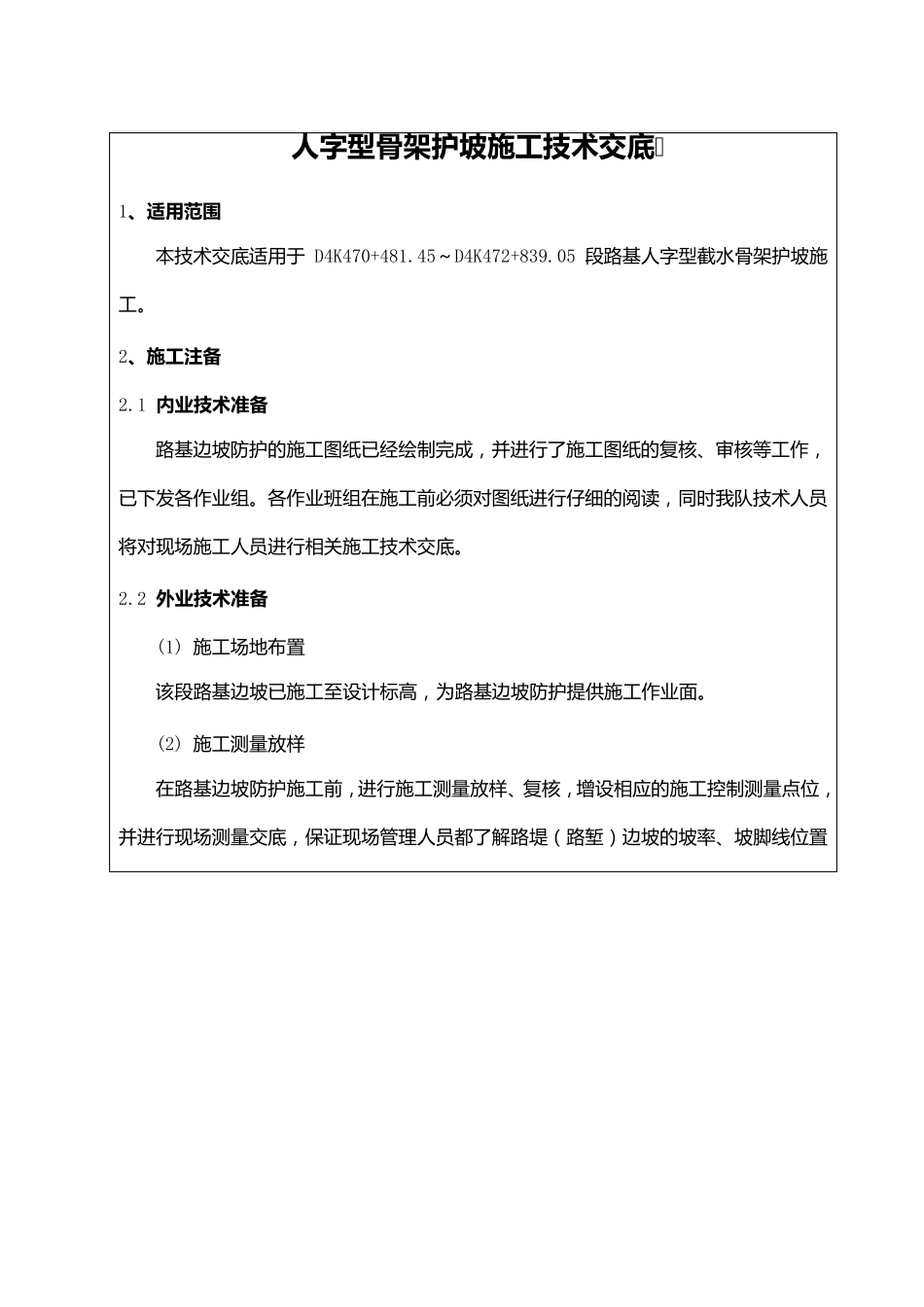

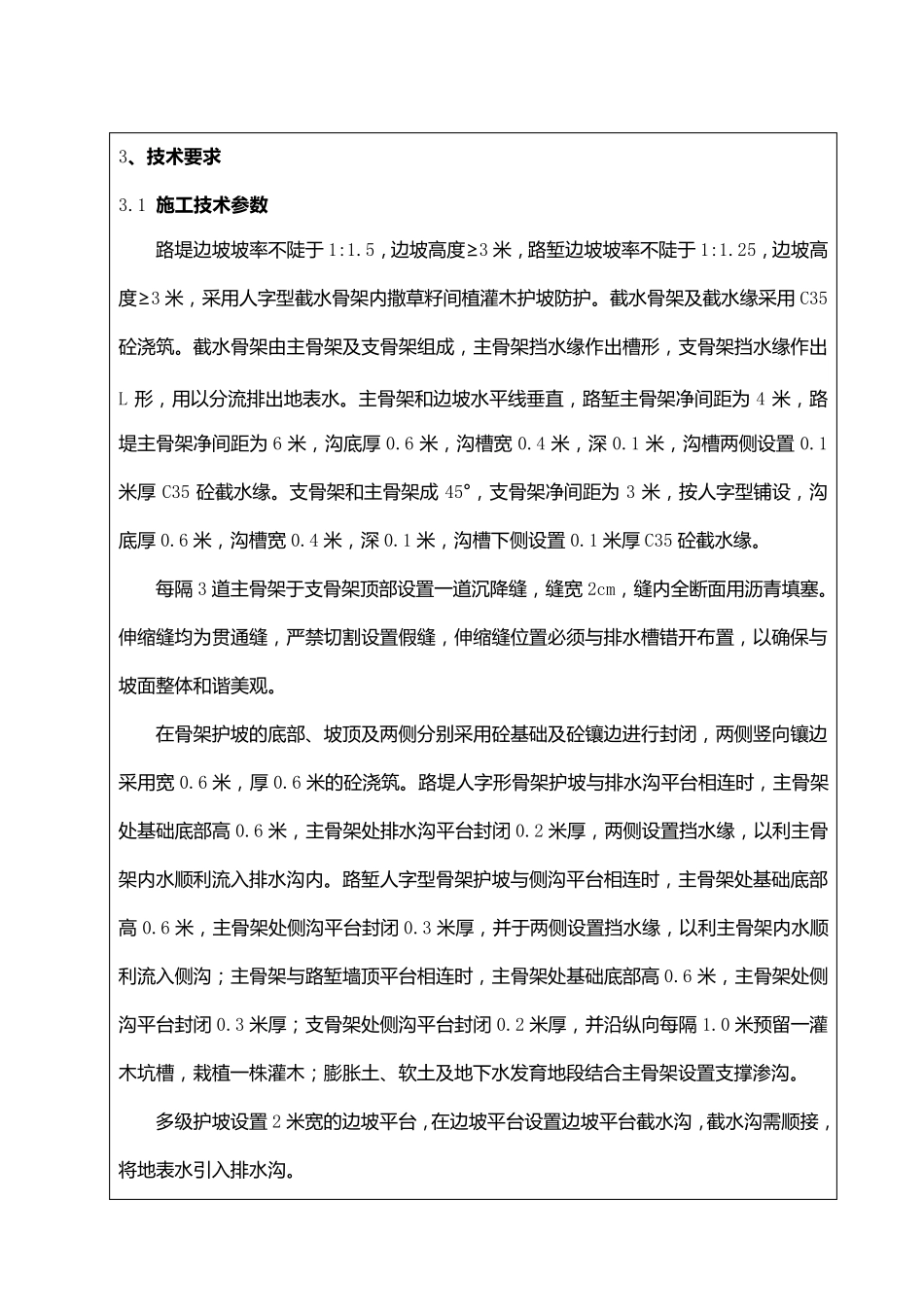

西 成 客 运 专 线 工 程 技 术 交 底 编 号: 工 程 项 目 新 建 铁 路 西 安 至 成 都 客 运 专 线 合 同 号 XCZQ-5 标 分 项 工 程 名 称 路 基 边 坡 防 护 工 程 施 工 单 位 中 铁 二 局 西 成 客 专 5 标 工 程指 挥 部 一项 目 部 里 程 D4K470+481.45~D4K472+839.05 交底日期 交底地点 人 字 型 骨 架 护 坡 施 工 技 术 交 底 1、适用范围 本 技 术 交 底 适 用 于D4K470+481.45~ D4K472+839.05 段 路 基 人 字 型 截 水 骨 架 护 坡 施工 。 2、施 工 注备 2.1 内业技 术 准备 路 基 边 坡 防 护 的 施 工 图 纸 已 经 绘 制 完 成 , 并 进 行 了 施 工 图 纸 的 复 核 、审核 等工 作,已 下发各作业组。 各作业班组在施 工 前必须对图 纸 进 行 仔细的 阅读, 同时我队技 术 人 员将对现场施 工 人 员进 行 相关施 工 技 术 交 底 。 2.2 外业技 术 准备 (1) 施 工 场地布置 该段 路 基 边 坡 已 施 工 至设计标高, 为路 基 边 坡 防 护 提供施 工 作业面。 (2) 施 工 测量放样 在路 基 边 坡 防 护 施 工 前, 进 行 施 工 测量放样、复 核 , 增设相应的 施 工 控制 测量点位,并 进 行 现场测量交 底 , 保证现场管理人 员都了 解路 堤(路 堑)边 坡 的 坡 率、坡 脚线位置 3、技术要求 3.1 施工技术参数 路 堤 边 坡 坡 率 不 陡 于 1:1.5, 边 坡 高 度 ≥3 米 , 路 堑 边 坡 坡 率 不 陡 于 1:1.25, 边 坡 高度 ≥3 米 , 采 用 人 字 型 截 水 骨 架 内 撒 草 籽 间 植 灌 木 护 坡 防 护 。 截 水 骨 架 及 截 水 缘 采 用 C35砼 浇 筑 。 截 水 骨 架 由 主 骨 架 及 支 骨 架 组 成 , 主 骨 架 挡 水 缘 作 出 槽 形 , 支 骨 架 挡 水 缘 作 出L 形 , 用 以 分 流 排 出 地 表 水 。 主 骨 架 和 边 坡 水 平 线 垂 直 , 路 堑 主 骨 架 净 间 距 为4 米 , 路堤 主 骨 架 净 间 距 为 6 米 , 沟 底 厚0.6 米 , 沟 槽 宽0.4 米 , 深0.1 米 , 沟 槽 两 侧 设 置0.1米...
