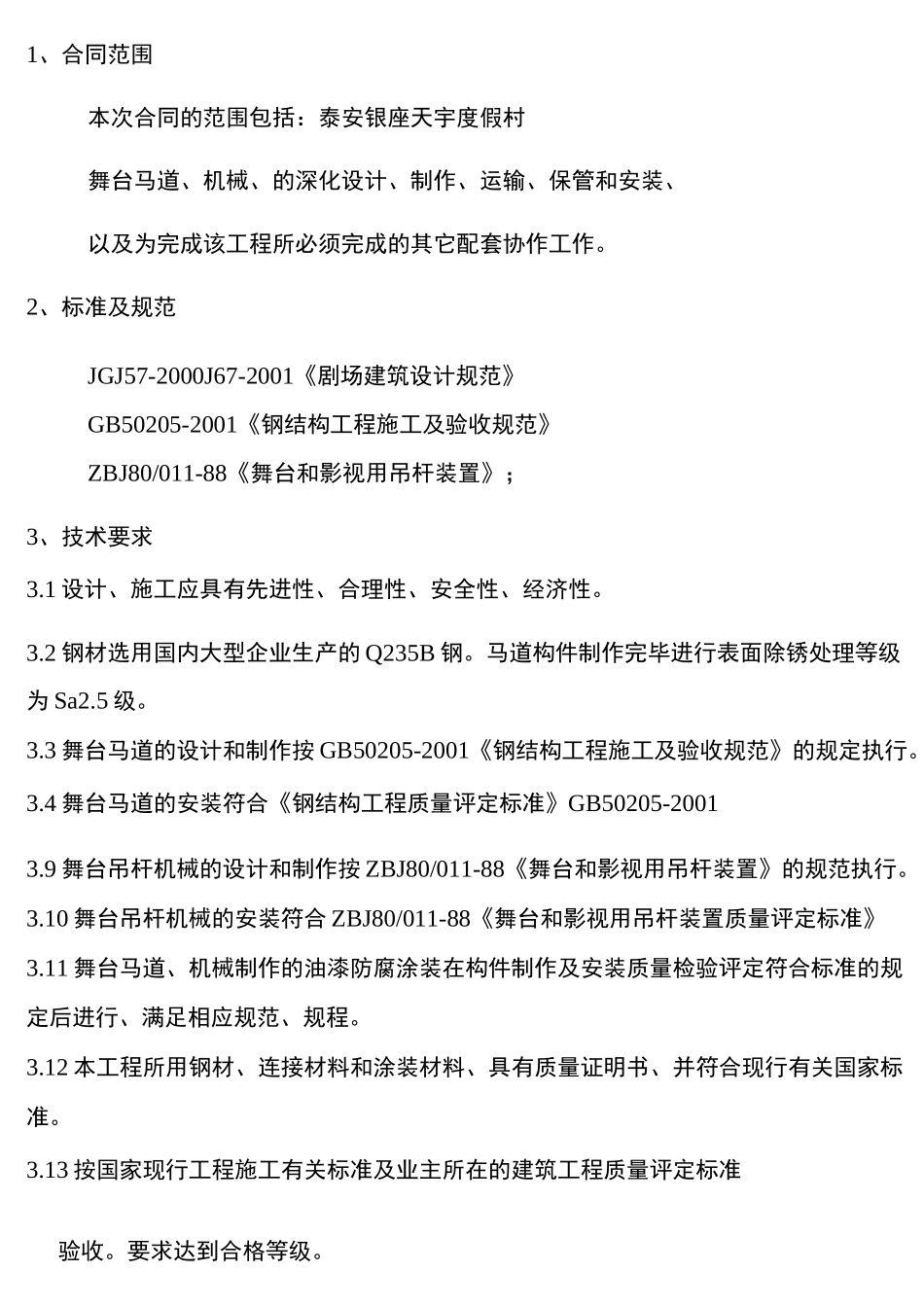

舞台马道、机械设备工程安装施工组织设计工程名称:泰安银座天宇度假村编制单位:济南利美舞台设备工程有限公司编制人:于世华.钱维胜编制日期:二零一一年六月三日二、!1!五、六、进度计划保证措施施工组织结构及资源配置舞台设备安装脚手架搭设安全保证体系及措施前言1、合同范围本次合同的范围包括:泰安银座天宇度假村舞台马道、机械、的深化设计、制作、运输、保管和安装、以及为完成该工程所必须完成的其它配套协作工作。2、标准及规范JGJ57-2000J67-2001《剧场建筑设计规范》GB50205-2001《钢结构工程施工及验收规范》ZBJ80/011-88《舞台和影视用吊杆装置》;3、技术要求3.1 设计、施工应具有先进性、合理性、安全性、经济性。3.2 钢材选用国内大型企业生产的 Q235B 钢。马道构件制作完毕进行表面除锈处理等级为 Sa2.5 级。3.3 舞台马道的设计和制作按 GB50205-2001《钢结构工程施工及验收规范》的规定执行。3.4 舞台马道的安装符合《钢结构工程质量评定标准》GB50205-20013.9 舞台吊杆机械的设计和制作按 ZBJ80/011-88《舞台和影视用吊杆装置》的规范执行。3.10 舞台吊杆机械的安装符合 ZBJ80/011-88《舞台和影视用吊杆装置质量评定标准》3.11 舞台马道、机械制作的油漆防腐涂装在构件制作及安装质量检验评定符合标准的规定后进行、满足相应规范、规程。3.12 本工程所用钢材、连接材料和涂装材料、具有质量证明书、并符合现行有关国家标准。3.13 按国家现行工程施工有关标准及业主所在的建筑工程质量评定标准验收。要求达到合格等级。3.14 工程竣工时、提供完整的设计、施工、检验等技术数据、竣工图一式四份。二进度计划保证措施施工综合进度计划编制说明本标段施工进度是根据本工程的规模特点、按照先进、可行、配合灯光、音响的原则编制本标段施工进度计划。以计划管理为龙头、协调施工顺序、机械、设备、材料及施工场地等各方面的关系、确保工程计划按期高标准实现。编制依据1、该工程招标文件2、舞台机械设计方案3、舞台设备施工方案编制原则坚持统一计划的原则,认真做好综合平衡、切实实际、留有余地、支持施工工序,注意施工的连续性和均衡性施工顺序、总进度安排总体要求前期施工配合装修做好成品保护、防火保护等。后期配合、灯光、音响工程进行设备安装、调试、最终完成系统整体调试直至正常运行,中间进行管线的安装、测试工作。施工顺序:马道预埋件敷设一马道钢梁的制作一机械设备安装一机械系统调试一一配...
