检查井井盖安装质量控制----工程井盖安装施工总结一、施工准备1.调查现状快、慢车道上的检查井类型、位置、数量,检查井结构情况等,在施工图上进行标注
2.通过栓桩法将检查井位置标识在相对固定的建筑物或构筑物上
3.确定沥青摊铺方式及施工顺序
4.在保证车辆通行的情况下,分车道、分区域施工
检查井周围防护采用专用围挡,在井周围放置交通隔离帽

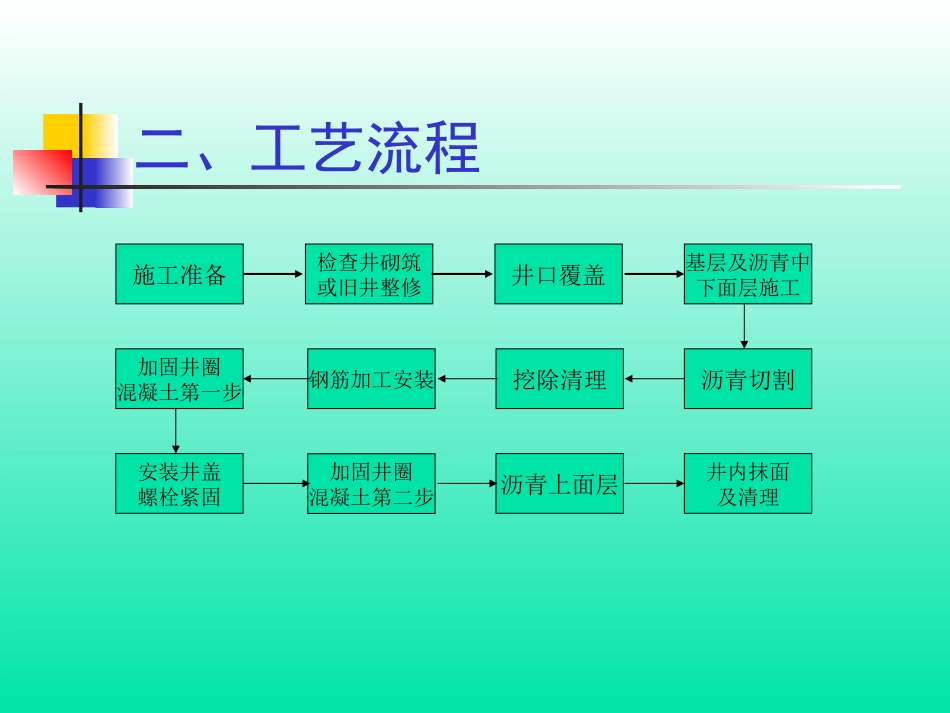

二、工艺流程施工准备检查井砌筑或旧井整修井口覆盖基层及沥青中下面层施工加固井圈混凝土第一步钢筋加工安装挖除清理沥青切割安装井盖螺栓紧固加固井圈混凝土第二步沥青上面层井内抹面及清理三、质量标准实测项目井圈加固采用C40商品砼;井框与路面高差(安装控制):0,+3mm;井口尺寸:±10mm;井框与井壁吻合、井圈与井壁吻合均按10mm控制
外观项目预埋件安装正确牢固,井盖与检查井口位置吻合
砼振捣密实,表面平整,无石子外露及露筋现象;砼与切割面结合紧密;井口砼光洁,与井壁垂直接顺;砼养护及时,无裂纹
井框与沥青相接平顺,结合紧密
检查井内清理干净,无建筑垃圾等杂物
四、检查井保护新建检查井砌筑高度及旧井拆除高度控制在低于路床上平,保证路床压实,采用钢板(井盖)临时覆盖,基层、中下面层每施工一层,将检查井位置已压实的混合料刨松并作标记
中面层施工完成后,切割沥青并清理检查井位置的所有材料,进行钢筋混凝土加固井圈的施工,并完成井盖安装
五、加固井圈沥青切割按照放线尺寸割缝,割缝尺寸为D+0
割缝厚度为中下层沥青厚度,即9cm
割缝的标准:割缝要直顺,边角处沥青要求割透
拆除沥青及结构层拆除沥青中、粗粒式及32cm厚水泥稳定碎石结构层和相应32cm高井筒砖砌体;拆至灰土碎石结构层并保留井筒
结构层清除面要求垂直,边角清理干净
5米D井口内模用5mm厚的钢板卷成井筒尺寸大小的钢圈(错开搭接),外侧用铁丝箍紧,内侧用双层“米”字撑顶
