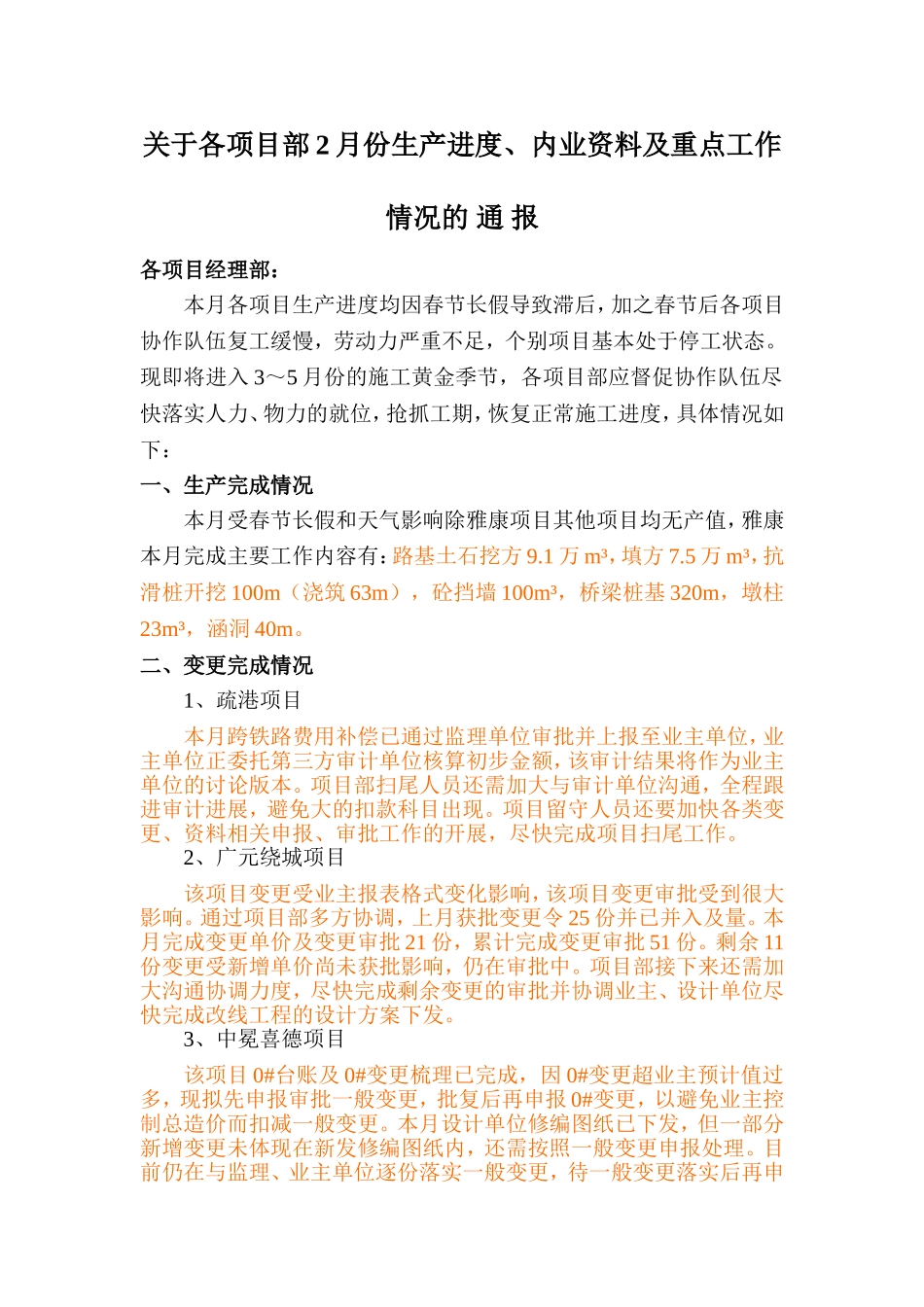

关于各项目部2月份生产进度、内业资料及重点工作情况的通报各项目经理部:本月各项目生产进度均因春节长假导致滞后,加之春节后各项目协作队伍复工缓慢,劳动力严重不足,个别项目基本处于停工状态
现即将进入3~5月份的施工黄金季节,各项目部应督促协作队伍尽快落实人力、物力的就位,抢抓工期,恢复正常施工进度,具体情况如下:一、生产完成情况本月受春节长假和天气影响除雅康项目其他项目均无产值,雅康本月完成主要工作内容有:路基土石挖方9
1万m³,填方7
5万m³,抗滑桩开挖100m(浇筑63m),砼挡墙100m³,桥梁桩基320m,墩柱23m³,涵洞40m
二、变更完成情况1、疏港项目本月跨铁路费用补偿已通过监理单位审批并上报至业主单位,业主单位正委托第三方审计单位核算初步金额,该审计结果将作为业主单位的讨论版本
项目部扫尾人员还需加大与审计单位沟通,全程跟进审计进展,避免大的扣款科目出现
项目留守人员还要加快各类变更、资料相关申报、审批工作的开展,尽快完成项目扫尾工作
2、广元绕城项目该项目变更受业主报表格式变化影响,该项目变更审批受到很大影响
通过项目部多方协调,上月获批变更令25份并已并入及量
本月完成变更单价及变更审批21份,累计完成变更审批51份
剩余11份变更受新增单价尚未获批影响,仍在审批中
项目部接下来还需加大沟通协调力度,尽快完成剩余变更的审批并协调业主、设计单位尽快完成改线工程的设计方案下发
3、中冕喜德项目该项目0#台账及0#变更梳理已完成,因0#变更超业主预计值过多,现拟先申报审批一般变更,批复后再申报0#变更,以避免业主控制总造价而扣减一般变更
本月设计单位修编图纸已下发,但一部分新增变更未体现在新发修编图纸内,还需按照一般变更申报处理
目前仍在与监理、业主单位逐份落实一般变更,待一般变更落实后再申报0#台账
项目后期还需加大协调力度,重点推进0#变更(修编图)相
