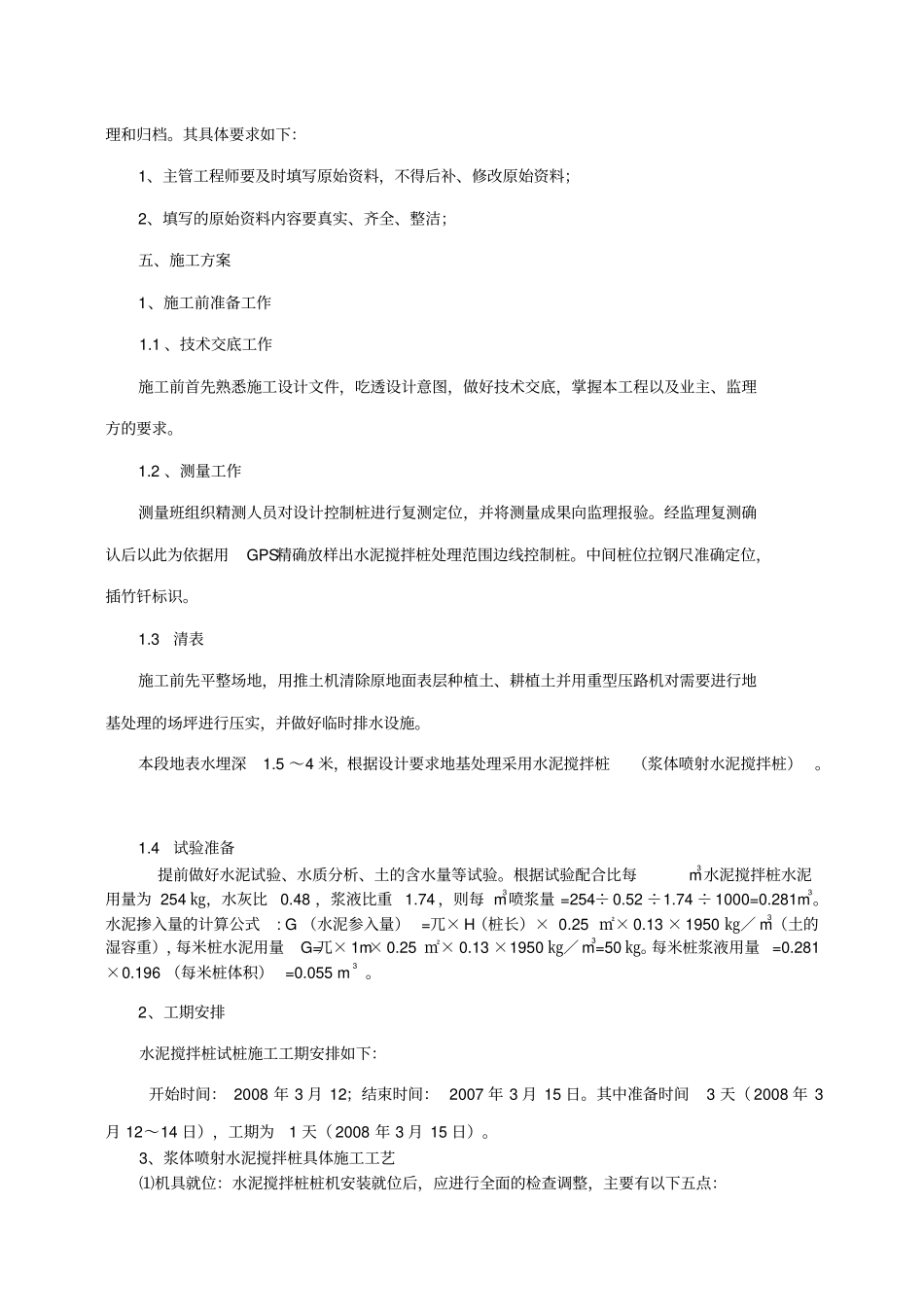

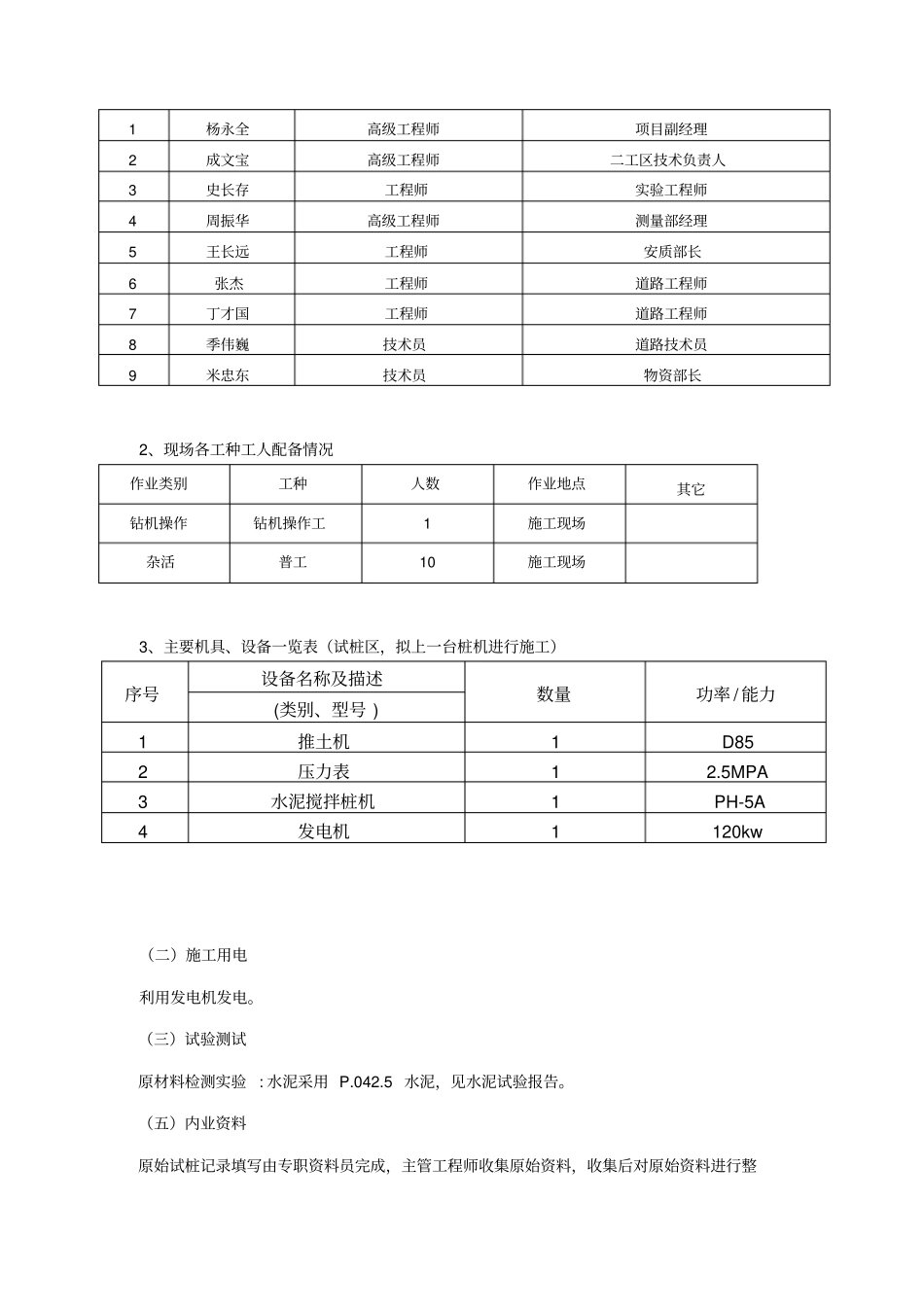

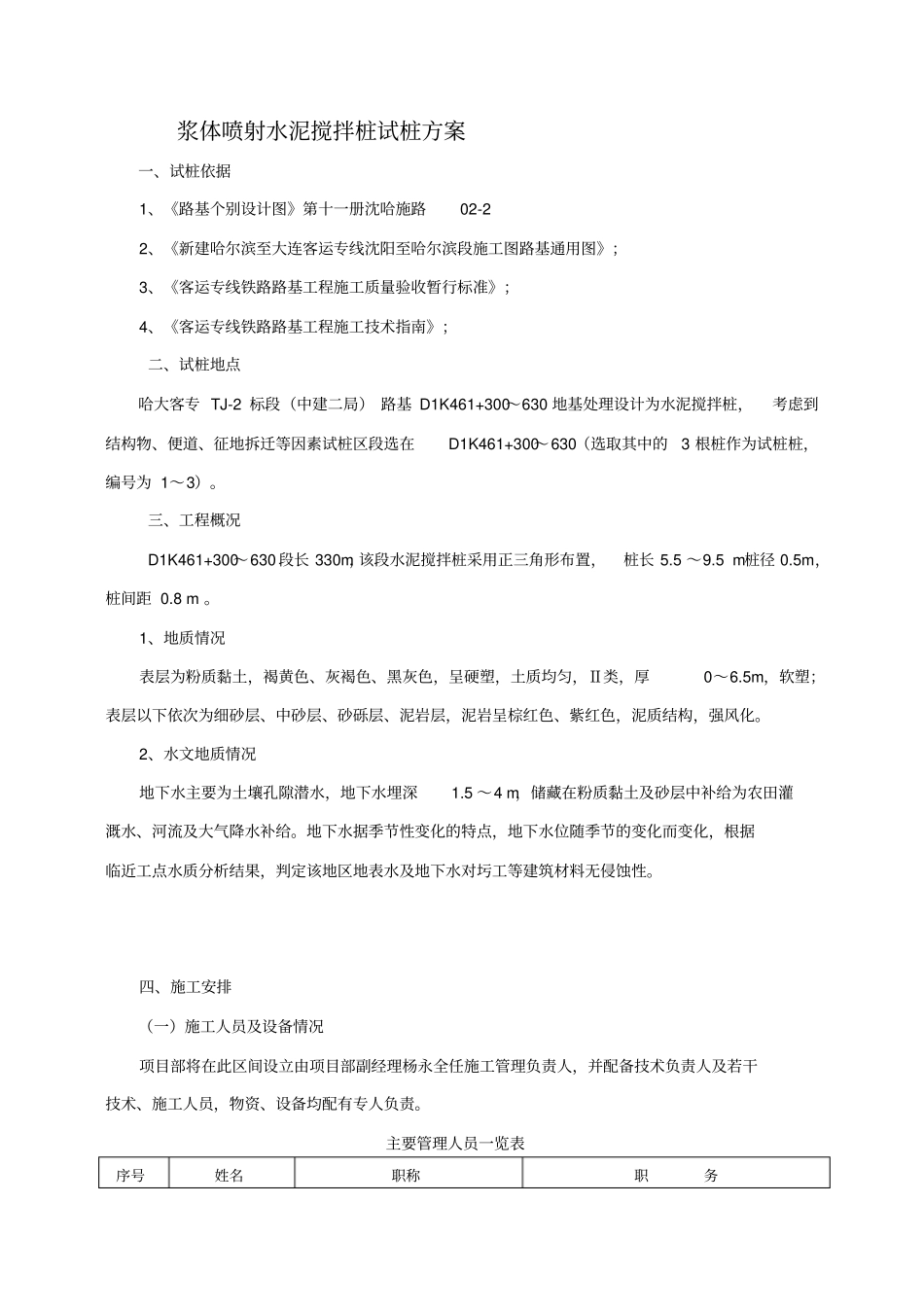

浆体喷射水泥搅拌桩试桩方案一、试桩依据1、《路基个别设计图》第十一册沈哈施路02-22、《新建哈尔滨至大连客运专线沈阳至哈尔滨段施工图路基通用图》;3、《客运专线铁路路基工程施工质量验收暂行标准》;4、《客运专线铁路路基工程施工技术指南》;二、试桩地点哈大客专 TJ-2 标段(中建二局) 路基 D1K461+300~630 地基处理设计为水泥搅拌桩,考虑到结构物、便道、征地拆迁等因素试桩区段选在D1K461+300~630(选取其中的3 根桩作为试桩桩,编号为 1~3)。三、工程概况D1K461+300~630段长 330m,该段水泥搅拌桩采用正三角形布置,桩长 5.5 ~9.5 m桩径 0.5m,桩间距 0.8 m 。1、地质情况表层为粉质黏土,褐黄色、灰褐色、黑灰色,呈硬塑,土质均匀,Ⅱ类,厚0~6.5m,软塑;表层以下依次为细砂层、中砂层、砂砾层、泥岩层,泥岩呈棕红色、紫红色,泥质结构,强风化。2、水文地质情况地下水主要为土壤孔隙潜水,地下水埋深1.5 ~4 m,储藏在粉质黏土及砂层中补给为农田灌溉水、河流及大气降水补给。地下水据季节性变化的特点,地下水位随季节的变化而变化,根据临近工点水质分析结果,判定该地区地表水及地下水对圬工等建筑材料无侵蚀性。四、施工安排(一)施工人员及设备情况项目部将在此区间设立由项目部副经理杨永全任施工管理负责人,并配备技术负责人及若干技术、施工人员,物资、设备均配有专人负责。主要管理人员一览表序号姓名职称职务1 杨永全高级工程师项目副经理2 成文宝高级工程师二工区技术负责人3 史长存工程师实验工程师4 周振华高级工程师测量部经理5 王长远工程师安质部长6 张杰工程师道路工程师7 丁才国工程师道路工程师8 季伟巍技术员道路技术员9 米忠东技术员物资部长2、现场各工种工人配备情况作业类别工种人数作业地点其它钻机操作钻机操作工1 施工现场杂活普工10 施工现场3、主要机具、设备一览表(试桩区,拟上一台桩机进行施工)序号设备名称及描述数量功率 / 能力(类别、型号 ) 1 推土机1 D852 压力表1 2.5MPA 3 水泥搅拌桩机1 PH-5A 4 发电机1 120kw (二)施工用电利用发电机发电。(三)试验测试原材料检测实验: 水泥采用 P.042.5 水泥,见水泥试验报告。(五)内业资料原始试桩记录填写由专职资料员完成,主管工程师收集原始资料,收集后对原始资料进行整理和归档。其具体要求如下:1、主管工程师要及时填写原始资料,不得后补、修改原始资料;2、填写的原始资...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

浆喷水泥搅拌桩试桩报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
