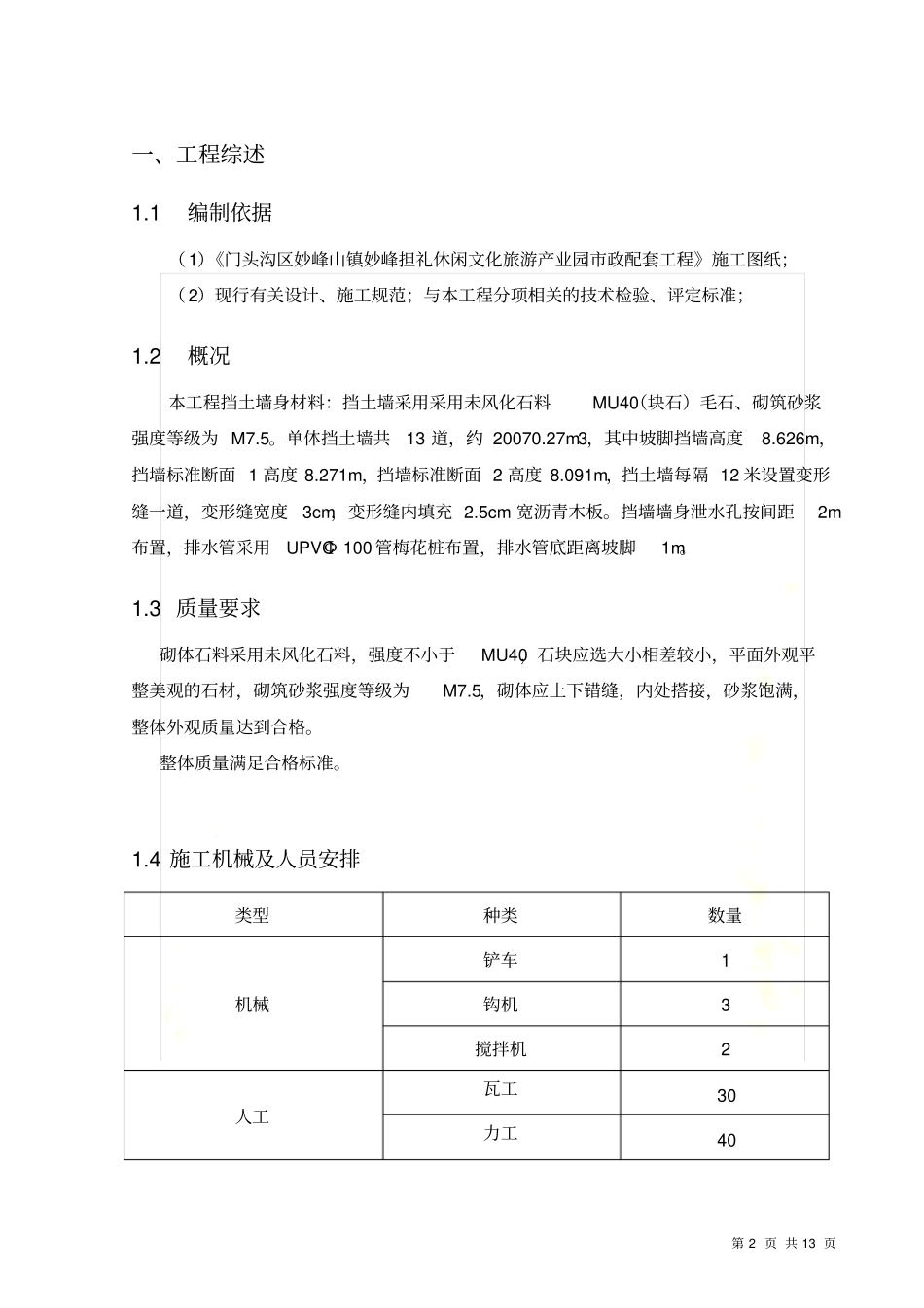

浆砌石挡墙专项方案第 2 页 共 13 页一、工程综述1
1 编制依据( 1)《门头沟区妙峰山镇妙峰担礼休闲文化旅游产业园市政配套工程》施工图纸;( 2)现行有关设计、施工规范;与本工程分项相关的技术检验、评定标准;1
2 概况本工程挡土墙身材料:挡土墙采用采用未风化石料MU40(块石)毛石、砌筑砂浆强度等级为 M7
单体挡土墙共13 道,约 20070
27m3,其中坡脚挡墙高度8
626m,挡墙标准断面 1 高度 8
271m,挡墙标准断面 2 高度 8
091m,挡土墙每隔 12 米设置变形缝一道,变形缝宽度3cm,变形缝内填充 2
5cm 宽沥青木板
挡墙墙身泄水孔按间距2m布置,排水管采用UPVCΦ 100 管梅花桩布置,排水管底距离坡脚1m
3 质量要求砌体石料采用未风化石料,强度不小于MU40,石块应选大小相差较小,平面外观平整美观的石材,砌筑砂浆强度等级为M7
5,砌体应上下错缝,内处搭接,砂浆饱满,整体外观质量达到合格
整体质量满足合格标准
4 施工机械及人员安排类型种类数量机械铲车1 钩机3 搅拌机2 人工瓦工30 力工40 第 3 页 共 13 页二、施工方案2

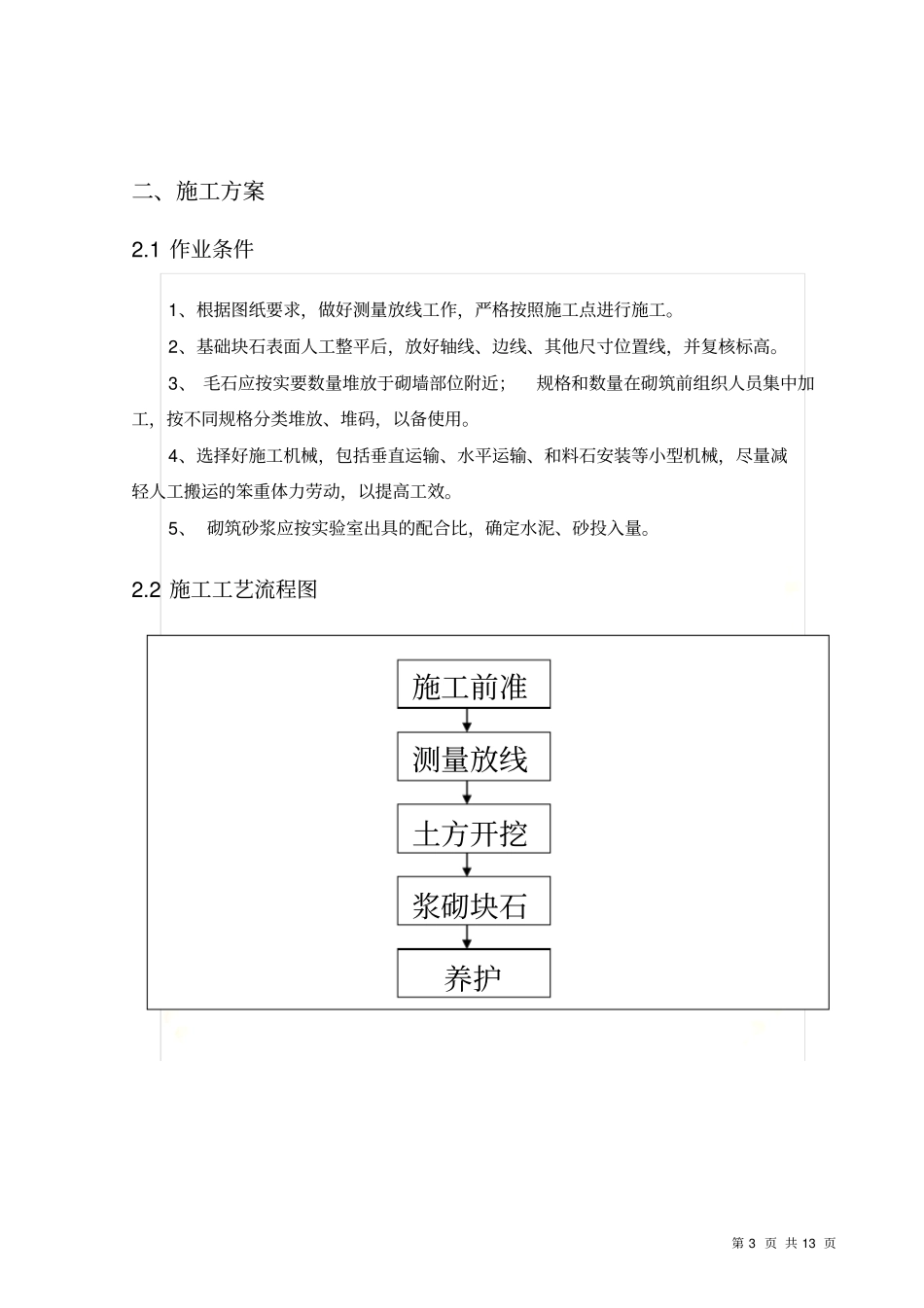

1 作业条件1、根据图纸要求,做好测量放线工作,严格按照施工点进行施工
2、基础块石表面人工整平后,放好轴线、边线、其他尺寸位置线,并复核标高
3、 毛石应按实要数量堆放于砌墙部位附近;规格和数量在砌筑前组织人员集中加工,按不同规格分类堆放、堆码,以备使用
4、选择好施工机械,包括垂直运输、水平运输、和料石安装等小型机械,尽量减轻人工搬运的笨重体力劳动,以提高工效
5、 砌筑砂浆应按实验室出具的配合比,确定水泥、砂投入量
2 施工工艺流程图施工前准测量放线土方开挖浆砌块石养护第 4 页 共 13 页2
3 工艺流程1、 砌毛石应根据基础的中心线放出里外边线,挂线分皮卧砌,每皮高
