海上风电施工控制重点2 ————————————————————————————————作者:————————————————————————————————日期:3 海上风电施工控制重点(一)自然条件是影响海上风电施工的重要因素1、分析海上风电场都是离岸施工,工作场地远离陆地,受海洋环境影响较大,可施工作业时间偏短, 因此施工承包商要根据工程区域海洋环境特点,选择施工设备、确定施工窗口期、制定施工工艺和对策,才能更好地完成本工程
2、控制措施(1)要求施工承包商必须充分收集现场自然条件资料,包括风、浪、流、潮汐、气温、降雨、雾等的历年统计资料和实测资料;(2)根据统计和实测资料,分析影响施工的自然条件因素;(3)分析统计影响施工作业的时间和可施工的窗口期;(4)根据统计资料和现场施工计划,有针对性的布置现场自然条件观测仪器,以便对自然条件的现场变化进行预测和指导施工安排

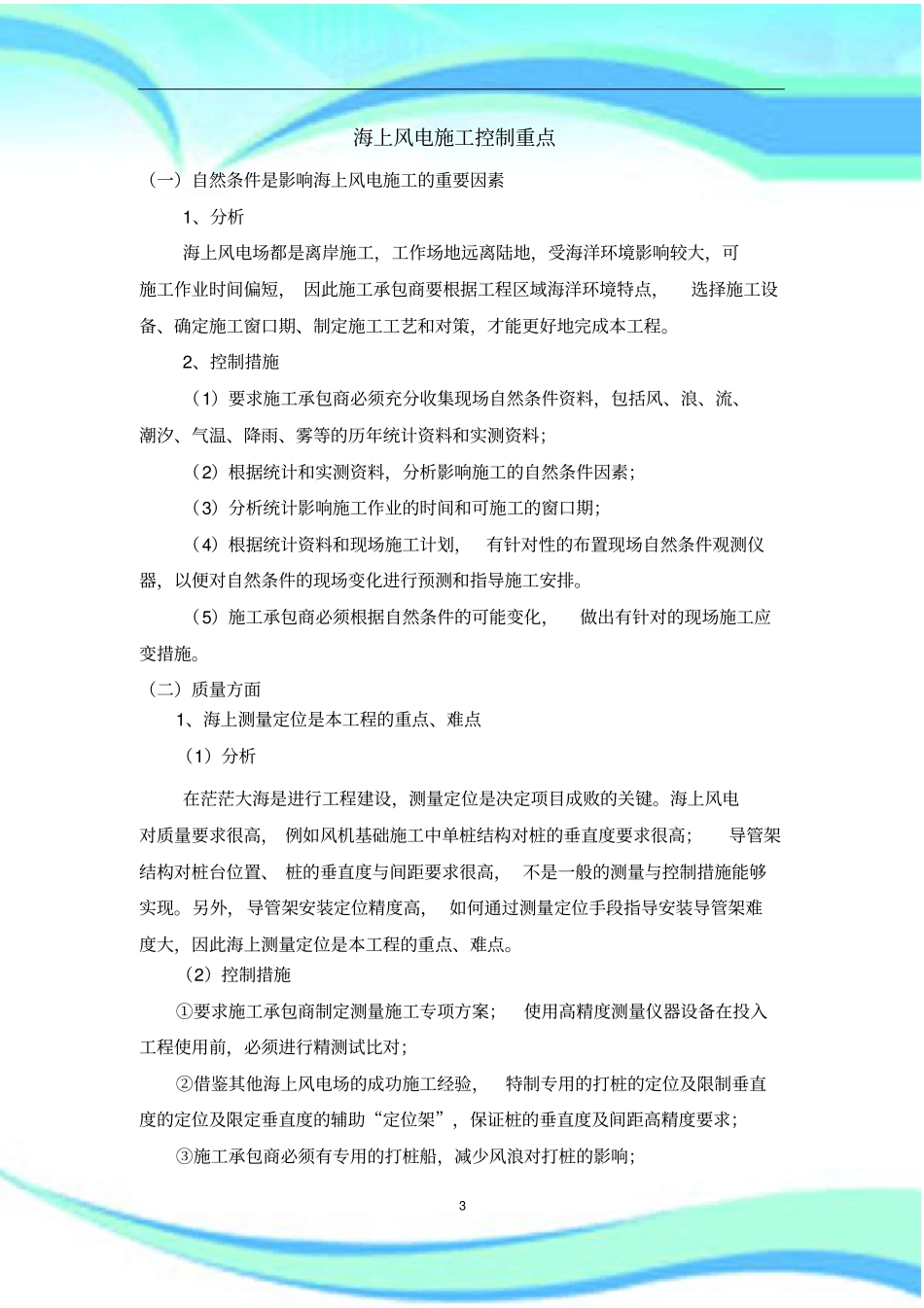

(5)施工承包商必须根据自然条件的可能变化,做出有针对的现场施工应变措施
(二)质量方面1、海上测量定位是本工程的重点、难点(1)分析在茫茫大海是进行工程建设,测量定位是决定项目成败的关键
海上风电对质量要求很高, 例如风机基础施工中单桩结构对桩的垂直度要求很高;导管架结构对桩台位置、 桩的垂直度与间距要求很高, 不是一般的测量与控制措施能够实现
另外,导管架安装定位精度高, 如何通过测量定位手段指导安装导管架难度大,因此海上测量定位是本工程的重点、难点
(2)控制措施①要求施工承包商制定测量施工专项方案;使用高精度测量仪器设备在投入工程使用前,必须进行精测试比对;②借鉴其他海上风电场的成功施工经验,特制专用的打桩的定位及限制垂直度的定位及限定垂直度的辅助“定位架”,保证桩的垂直度及间距高精度要求;③施工承包商必须有专用的打桩船,减少风浪对打桩的影响;4 ④选择风浪、水流、能见度较好的沉桩施工时间段, 确
