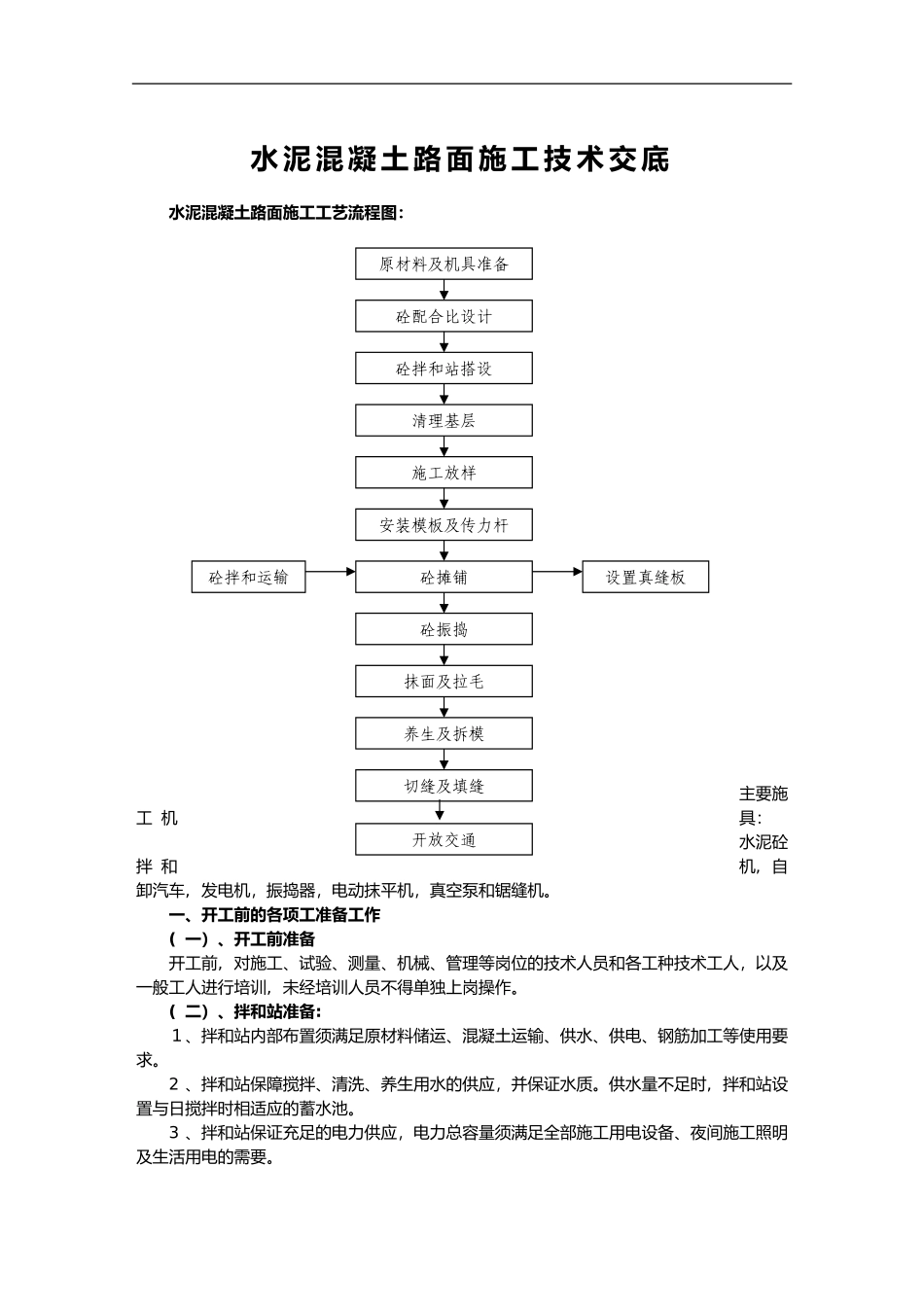

原材料及机具准备砼配合比设计砼拌和站搭设清理基层施工放样安装模板及传力杆砼摊铺抹面及拉毛养生及拆模砼振捣开放交通切缝及填缝设置真缝板砼拌和运输水泥混凝土路面施工技术交底水泥混凝土路面施工工艺流程图:主要施工机具:水泥砼拌和机,自卸汽车,发电机,振捣器,电动抹平机,真空泵和锯缝机
一、开工前的各项工准备工作(一)、开工前准备开工前,对施工、试验、测量、机械、管理等岗位的技术人员和各工种技术工人,以及一般工人进行培训,未经培训人员不得单独上岗操作
(二)、拌和站准备:1、拌和站内部布置须满足原材料储运、混凝土运输、供水、供电、钢筋加工等使用要求
2、拌和站保障搅拌、清洗、养生用水的供应,并保证水质
供水量不足时,拌和站设置与日搅拌时相适应的蓄水池
3、拌和站保证充足的电力供应,电力总容量须满足全部施工用电设备、夜间施工照明及生活用电的需要
4、确保摊铺机械、运输车辆及发电机等电力等动力设备的燃料供应,本工地设置油料储备库
5、摊铺现场和拌和站之间须建立快速有效的通讯联络,用于进行生产调度的指挥
本工程一律采用手机联络,要求24小时联络畅通
6、根据本工程特点,在建立水泥混凝土拌和站
(三)、材料的准备:1、水泥的储存和供应要求:确保施工期间的水泥供应
水泥仓库覆盖或设置顶篷防雨,并设置在地势较高处,严禁水泥受潮或浸水
2、砂石料储备:施工前,储备正常施工5-8d的砂石料
砂石料场底部作硬化处理
不同规格的砂石料之间设隔离设施,并设标识牌,严禁混杂
低温天、雨天、大风天及日照强烈的条件下,在砂石堆上部架设顶篷或覆盖,覆盖砂石料数量不少于正常施工一周的用量
3、原材料与混凝土车辆不得相互干扰
(四)、机械设备的准备:1、保证在混凝土路面施工前,各项投入机械的完好率
2、对施工中的小型机具,要有备用品

二、施工技术标准及施工工艺(一)、原材料技术要求1水泥:采用普通硅酸盐水泥,要求满
