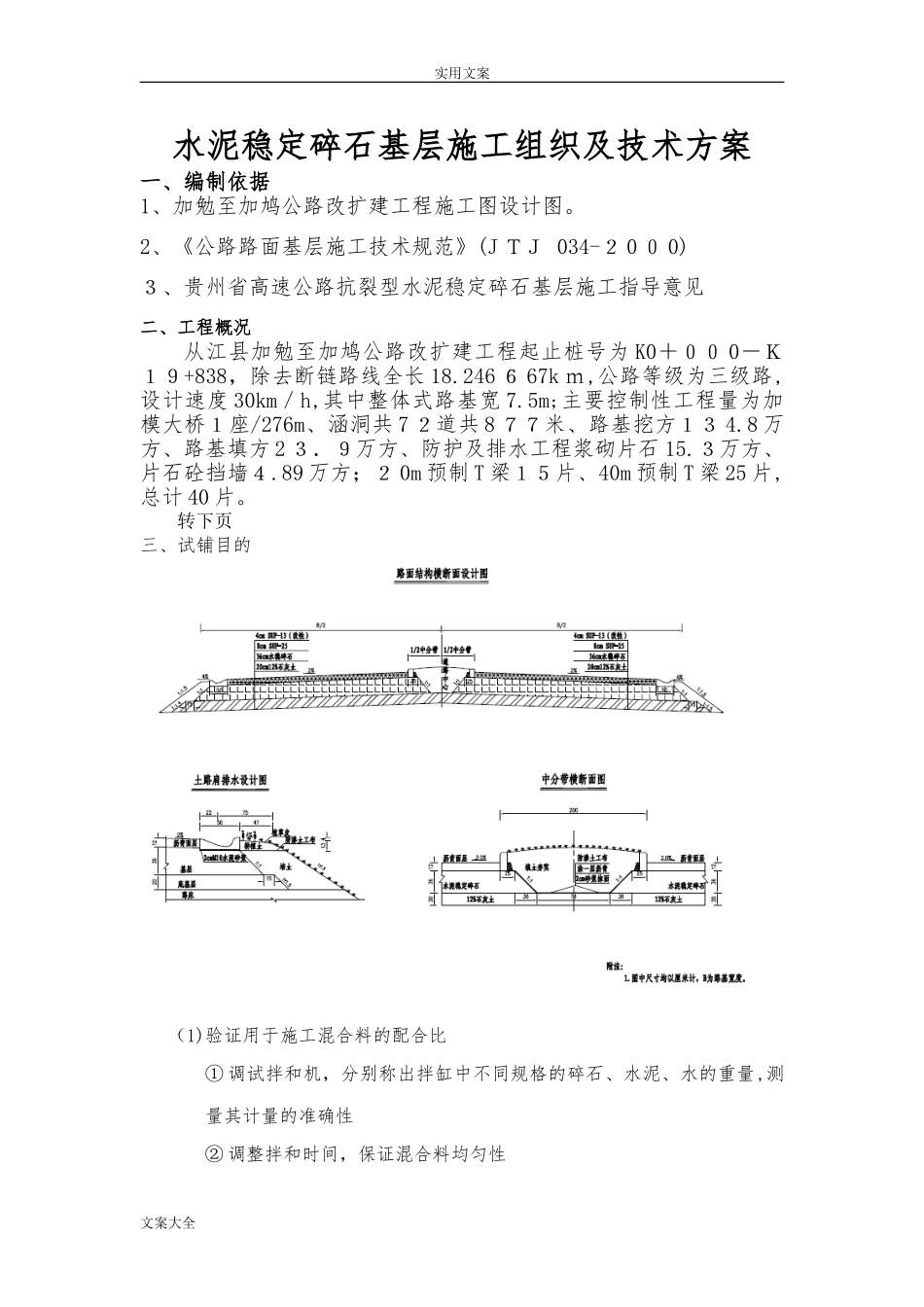

实用文案水泥稳定碎石基层施工组织及技术方案一、编制依据1、加勉至加鸠公路改扩建工程施工图设计图

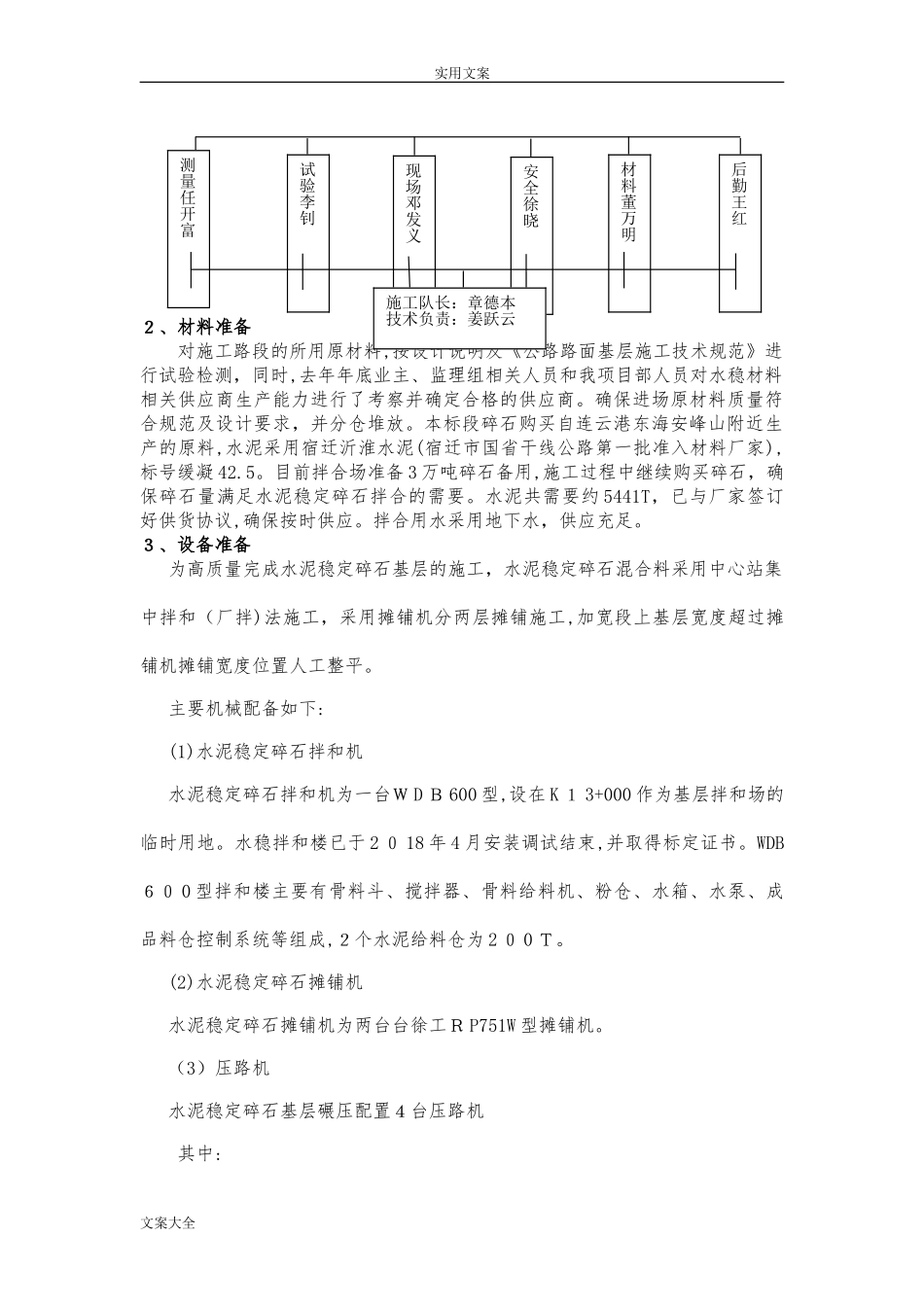

2、《公路路面基层施工技术规范》(JTJ034-2000)3、贵州省高速公路抗裂型水泥稳定碎石基层施工指导意见二、工程概况从江县加勉至加鸠公路改扩建工程起止桩号为K0+000-K19+838,除去断链路线全长18
246667km,公路等级为三级路,设计速度30km/h,其中整体式路基宽7
5m;主要控制性工程量为加模大桥1座/276m、涵洞共72道共877米、路基挖方134
8万方、路基填方23.9万方、防护及排水工程浆砌片石15
3万方、片石砼挡墙4
89万方;20m预制T梁15片、40m预制T梁25片,总计40片

转下页三、试铺目的(1)验证用于施工混合料的配合比①调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性②调整拌和时间,保证混合料均匀性文案大全实用文案③检查混合料含水量、集料级配、水泥剂量、7天无侧限抗压强度(2)确定铺筑的松铺系数(约为1
33)(3)确定标准施工方法①混合料配比的控制方法②混合料摊铺方法和适用机具(包括摊铺机的行进速度、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离,一般5-8m)③含水量的调整和控制方法④压实机械的选择和组合,压实的顺序,速度和遍数⑤拌和、运输、摊铺和碾压机械的协调和配合(4)确定每一作业段的合适长度(一般建议50m-80m)(5)严密组织拌和、运输、碾压等工序,缩短延迟时间四、施工准备工作1、人员准备开工前,对参加施工的全体人员(含技术员、技术工人、机械操作手)集中开会进行水泥稳定碎石基层施工技术交底,明确岗位职责,做到五个明确:岗位明确、职责明确、施工程序明确、操作规程明确、技术质量要求明确
文案大全项目副经理:张乙项目总工:刘河清项目经理:孟剑波实用文案2、材料准备对施工路段的所用原材料,按设计
