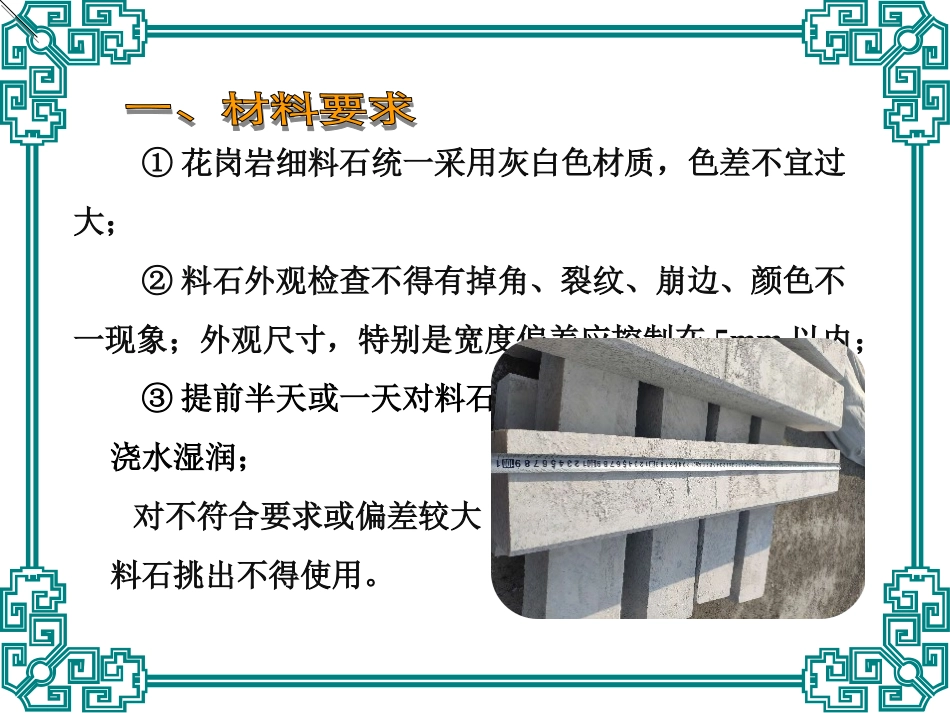

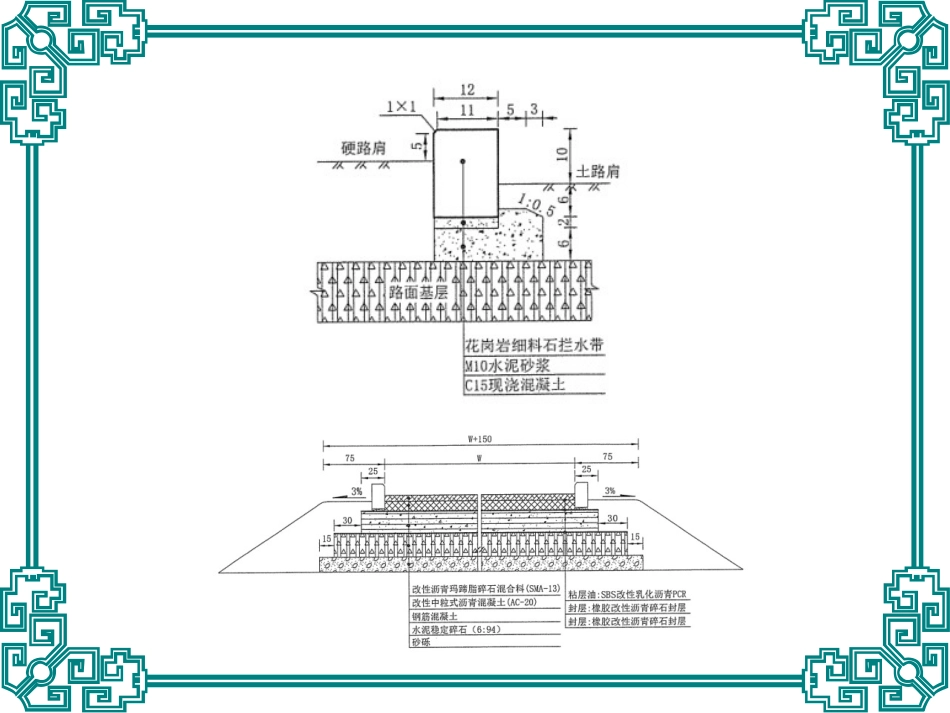

中国中铁双洮公路建设项目GQ03工区勇于跨越追求卓越勇于跨越追求卓越①花岗岩细料石统一采用灰白色材质,色差不宜过大;②料石外观检查不得有掉角、裂纹、崩边、颜色不一现象;外观尺寸,特别是宽度偏差应控制在5mm以内;③提前半天或一天对料石浇水湿润;对不符合要求或偏差较大料石挑出不得使用。1、测量放样、挂线施工前测量组按直线段10m、曲线段5m提供边线及标高,施工队伍自行根据作业要求插杆挂线进行线型和标高控制。直线段挂线要求挂通线复核施工段挂线以确保各段挂线整体顺直。2、立模可采用竹胶板作为基础模板,为保证模板钢度,板后加10×15cm方木作为背肋,内外侧模板使用隔板钉钉连接,外侧模板打入钢筋定位。综合考虑成本和外观质量等因素,有条件的建议采用滑模施工基础混凝土。3、浇筑第一次混凝土施工前将基层顶面用水冲洗干净,表面不得有泥浆。第一次混凝土浇筑厚度为6cm,宽度20cm。待第一次混凝土顶面稍有强度时即可立模浇筑第二次混凝土。4、浇筑第二次混凝土用方木摆放在第一次混凝土顶面作为模板施工料石后背挡块混凝土,挡块厚度7cm,高度4cm,预留路缘石卡槽宽13cm(卡槽按路缘石宽度加宽1cm)。5、路缘石安装在路缘石安装前,提前放样或拉尺确定急流槽位置,从一个方向逐块安装。安装到急流槽位置空隔1.7米再顺次安装下一段。顶面高程通过高程线和水准尺控制,线型通过倒角下边线挂线控制,安装完一段后用肉眼观察线型,对不顺直处在砂浆未初凝前及时调整。6、勾缝包括路缘石块与块之间勾缝和路缘石与后背挡块间填缝勾缝,路缘石硬路肩一侧勾平缝,顶面及背面勾凹缝。勾缝时应用卡条将砂浆压入缝隙,确保空隙填充密实。6、养生路缘石安装完成后应及时用土工布覆盖并洒水养生,洒水频率以保证混凝土表面湿润为原则,养生时间不得小于7d。1、勾缝前应清除缝内杂物,并用水湿润,然后用水泥砂浆灌缝填充密实后勾平,用弯面压子压成凹型,用软扫帚扫除多余灰浆,抹干净路缘石表面被污染的部位。2、养护期间避免外力碰撞、振动或承重。3、雨天应有防雨措施,防止雨水冲刷砌体,下雨时应立即停止砌筑,并对已砌完的砌体进行覆盖、遮雨。4、质量要求:路缘石必须安砌稳固;内侧线型应线直、弯顺、无折角;顶面平整无错台;勾缝饱满密实。5、施工过程中混凝土和砂浆不得污染路基基层面,影响路面下步透层施工质量。序号项目允许偏差(mm)检测频率检测方法范围点数1直顺度≤10100m1用20m线和钢尺量2相邻块高差≤320m1用钢板尺和塞尺量3缝宽±320m1用钢尺量4路缘石顶面高程±1020m1用水准仪测量路缘石施工实测项目1、为提高基础混凝土整体顺直度和外观质量,建议使用滑模施工;2、直线段分段挂线时需挂通线复核,避免出现折角或线型不顺直;3、基础混凝土卡槽比设计加宽1cm,为路缘石内侧顺直预留调整余地;4、急流槽接口处路缘石应事先联系厂家按相交角度切割到位;
