1 人防工程施工注意事项 德州市人防工程质量监督站 2 目 录 1 、施工过程中常见的问题 2 .管线穿越的限制 3 、密闭穿墙管的制作与安装 4 、穿墙(套)管的防护密闭和防护阀门 5 、排水中需注意的问题 6 、人防工程分部、分项工程名称表 7 、人防工程质量监督档案资料整理目录 3 施工过程中常见的问题 1、人防门门扇开不到位(应开到90°)

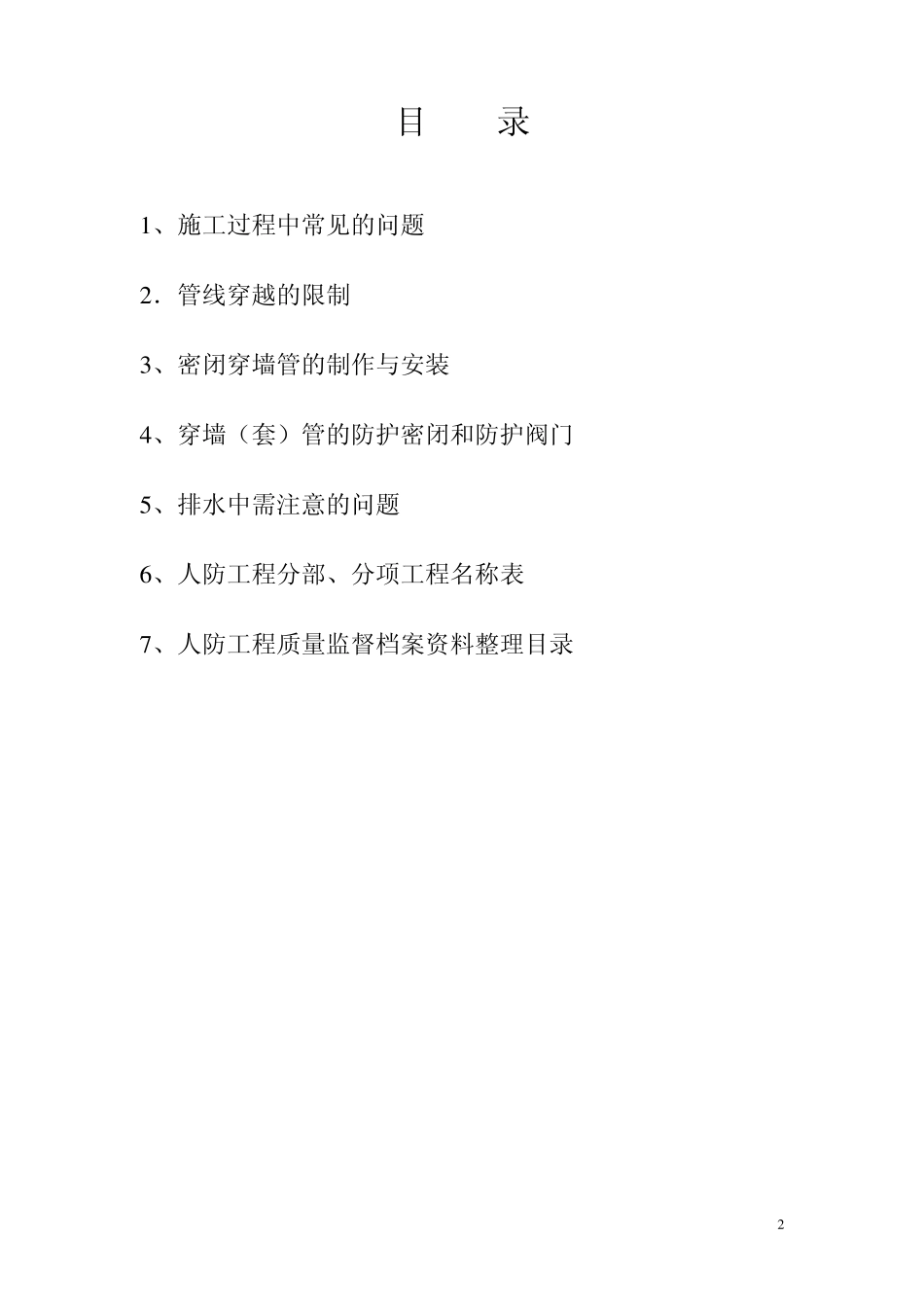

人防门不同于普通门,门扇比洞口宽、高,且绞页位于洞口外侧,开启宽度较大,设计中往往不注意开启宽度,或者被楼梯梁挡住
2、 密闭穿墙管末设密闭翼环(应在管上焊厚3mm,高 30~50mm钢板翼环)
施工过程中,发现大部分预埋套管,均按照普通地下室要求埋设穿墙管,有的是因为设计深度不够导致,有的是施工不注意导致,这种情况导致地下室密闭性不够,不符合人防工程设计要求
3、染毒区与清洁区之间砖砌隔墙(应①钢筋混凝土密闭隔墙 ②厚度≮200mm ③染毒侧水泥砂浆抹面)
防空地下室要求防生化武器,密闭性高,主体内部与外部之间、染毒区与清洁区之间,必须是不小于200 mm 钢筋混凝土墙,使防空地下室成为密闭空间
4、 防护密闭门向内开(防密门应向外开,密闭门宜向外开)
由于设备厂家安装时,不注意内外之分,或者对人防工程了解不够,安装防护密闭门时,不分工程内外,随意安装,特别是防护密闭门,如果装反了,该工程就起不到防冲击波作用,无法作为人防工程使用
5、有人员掩蔽的工程未设防爆呼唤按钮(应在主要出入口防护密闭门外侧预埋)
6、简易洗消间用砖墙砌筑(应用钢筋混凝土浇筑)
简易洗 4 消间属于密闭墙体,起到防毒作用,必须用钢筋混凝土浇筑
7、染毒区进、排风管未采用2-3mm 厚钢板 8、双层钢筋拉结筋不足(应为 6@ 500 梅花型,弯钩长50mm) 9、防密门四角斜向加强筋末按2 16L1000mm 做
10、受力钢筋的混凝土保护
