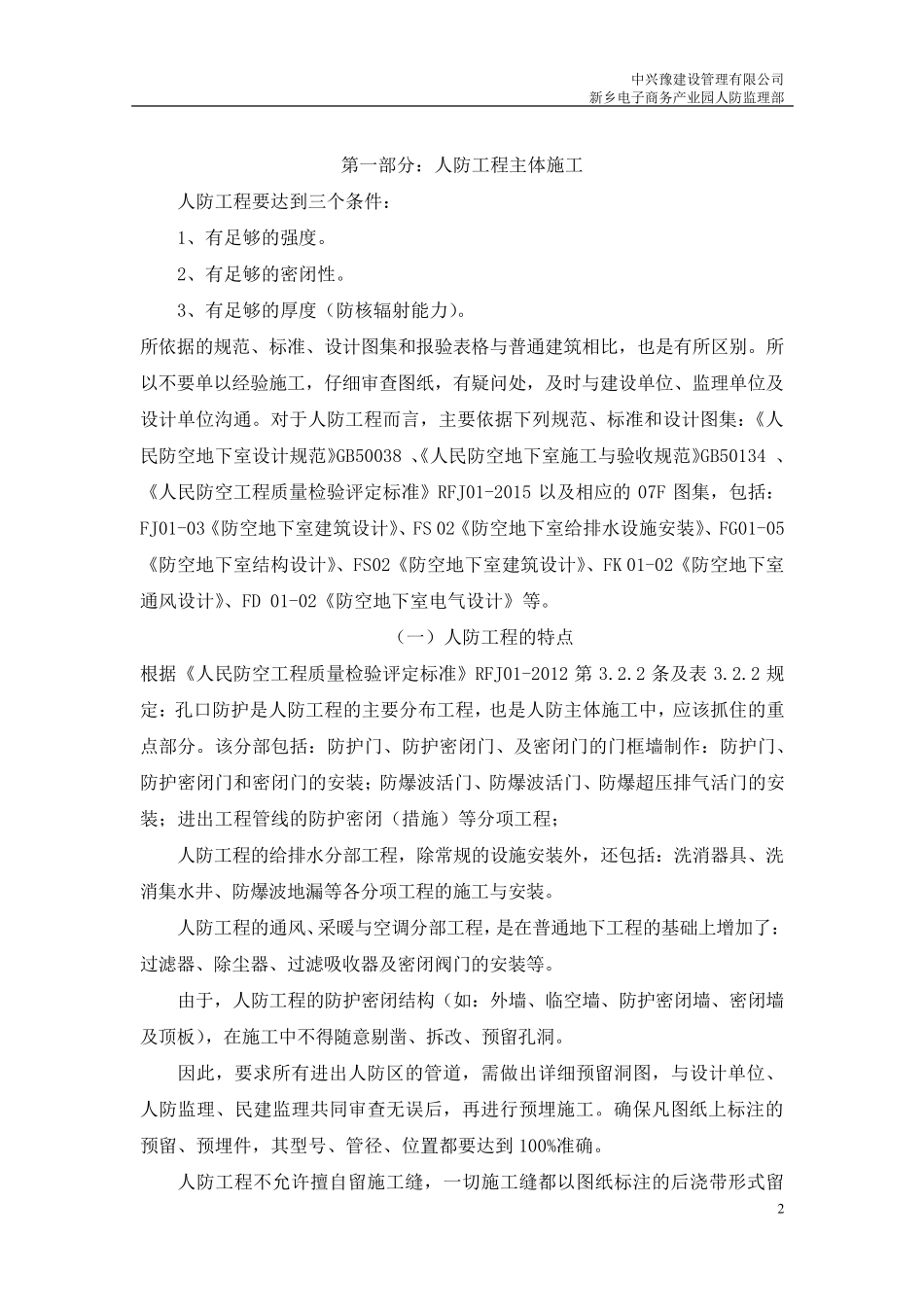

中兴豫建设管理有限公司 新乡电子商务产业园人防监理部 1 新乡电子商务产业园 (一期)建设项目人防地下室 监 理 交 底 中兴豫建设管理有限公司 电子商务产业园人防监理部 2017 年 04 月 01 日 中兴豫建设管理有限公司 新乡电子商务产业园人防监理部 2 第一部分:人防工程主体施工 人防工程要达到三个条件: 1、有足够的强度
2、有足够的密闭性
3、有足够的厚度(防核辐射能力)
所依据的规范、标准、设计图集和报验表格与普通建筑相比,也是有所区别
所以不要单以经验施工,仔细审查图纸,有疑问处,及时与建设单位、监理单位及设计单位沟通
对于人防工程而言,主要依据下列规范、标准和设计图集:《人民防空地下室设计规范》GB50038 、《人民防空地下室施工与验收规范》GB50134 、《人民防空工程质量检验评定标准》RFJ01-2015 以及相应的 07F 图集,包括:FJ01-03《防空地下室建筑设计》、FS 02《防空地下室给排水设施安装》、FG01-05《防空地下室结构设计》、FS02《防空地下室建筑设计》、FK 01-02《防空地下室通风设计》、FD 01-02《防空地下室电气设计》等

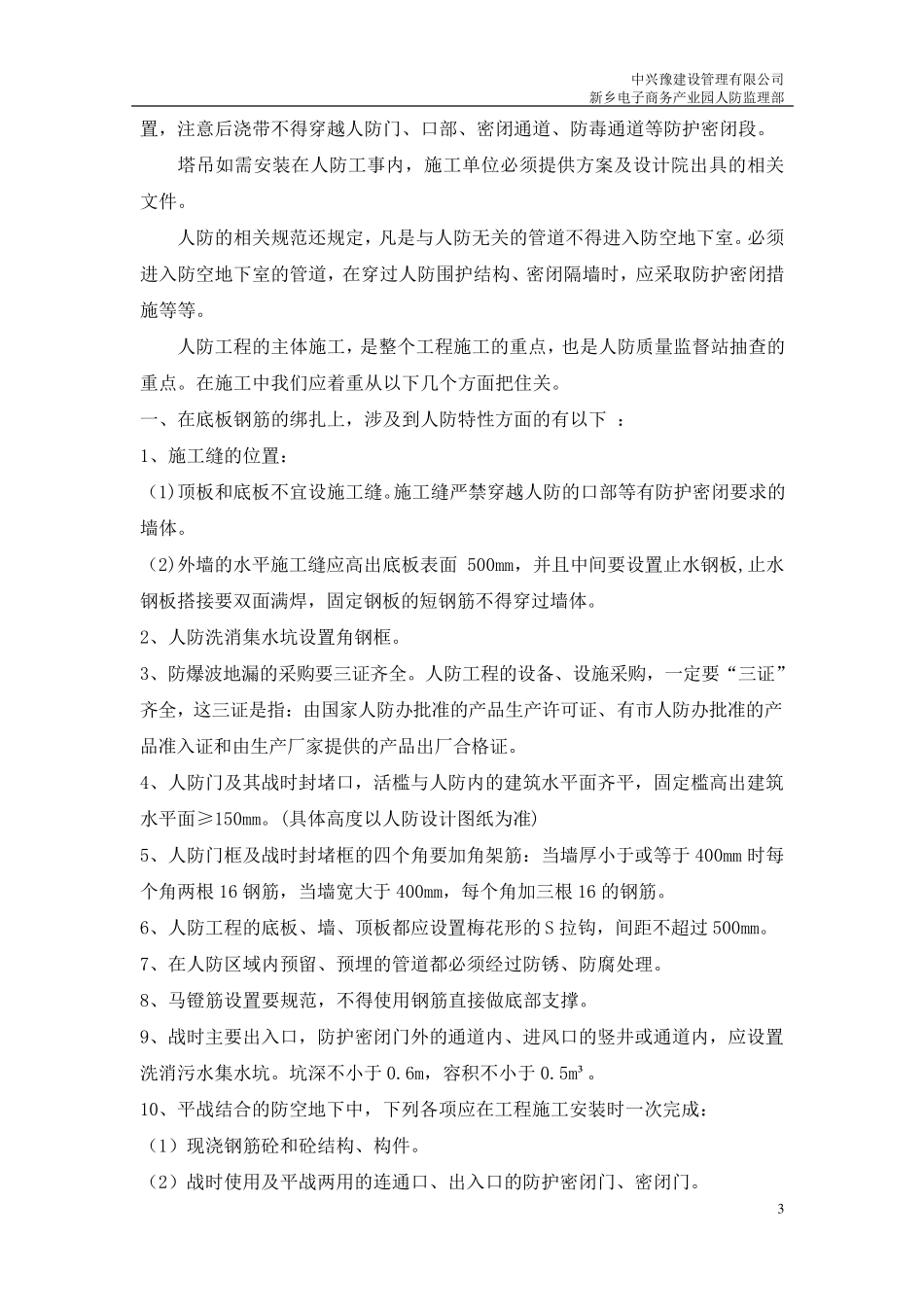

(一)人防工程的特点 根据《人民防空工程质量检验评定标准》RFJ01-2012 第3
2 条及表 3
2 规定:孔口防护是人防工程的主要分布工程,也是人防主体施工中,应该抓住的重点部分
该分部包括:防护门、防护密闭门、及密闭门的门框墙制作:防护门、防护密闭门和密闭门的安装;防爆波活门、防爆波活门、防爆超压排气活门的安装;进出工程管线的防护密闭(措施)等分项工程; 人防工程的给排水分部工程,除常规的设施安装外 ,还 包括:洗 消 器 具 、洗消 集水井 、防爆波地漏 等各 分项工程的施工与安装
人防工程的通风、采 暖 与空调 分部工程,是在 普通地下工程的基 础 上 增
