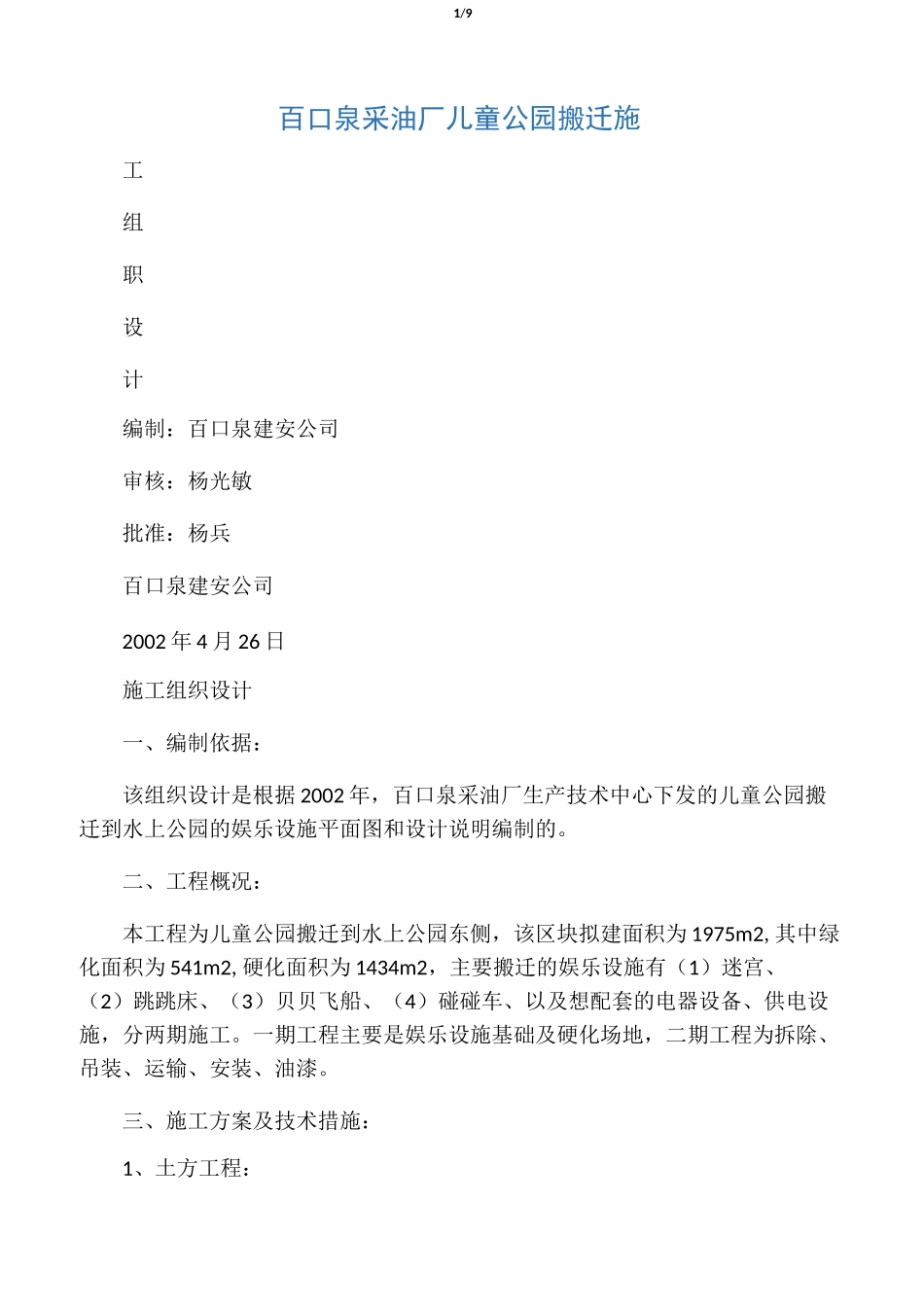

1/9百口泉采油厂儿童公园搬迁施工组职设计编制:百口泉建安公司审核:杨光敏批准:杨兵百口泉建安公司2002 年 4 月 26 日施工组织设计一、编制依据:该组织设计是根据 2002 年,百口泉采油厂生产技术中心下发的儿童公园搬迁到水上公园的娱乐设施平面图和设计说明编制的
二、工程概况:本工程为儿童公园搬迁到水上公园东侧,该区块拟建面积为 1975m2,其中绿化面积为 541m2,硬化面积为 1434m2,主要搬迁的娱乐设施有(1)迷宫、(2)跳跳床、(3)贝贝飞船、(4)碰碰车、以及想配套的电器设备、供电设施,分两期施工
一期工程主要是娱乐设施基础及硬化场地,二期工程为拆除、吊装、运输、安装、油漆
三、施工方案及技术措施:1、土方工程:2/9基础采用人工挖土,由上而下依次进行,随时作成一定的坡势,以利泄水,开挖过程中应随时检查壁和边坡状态,深度超过 1

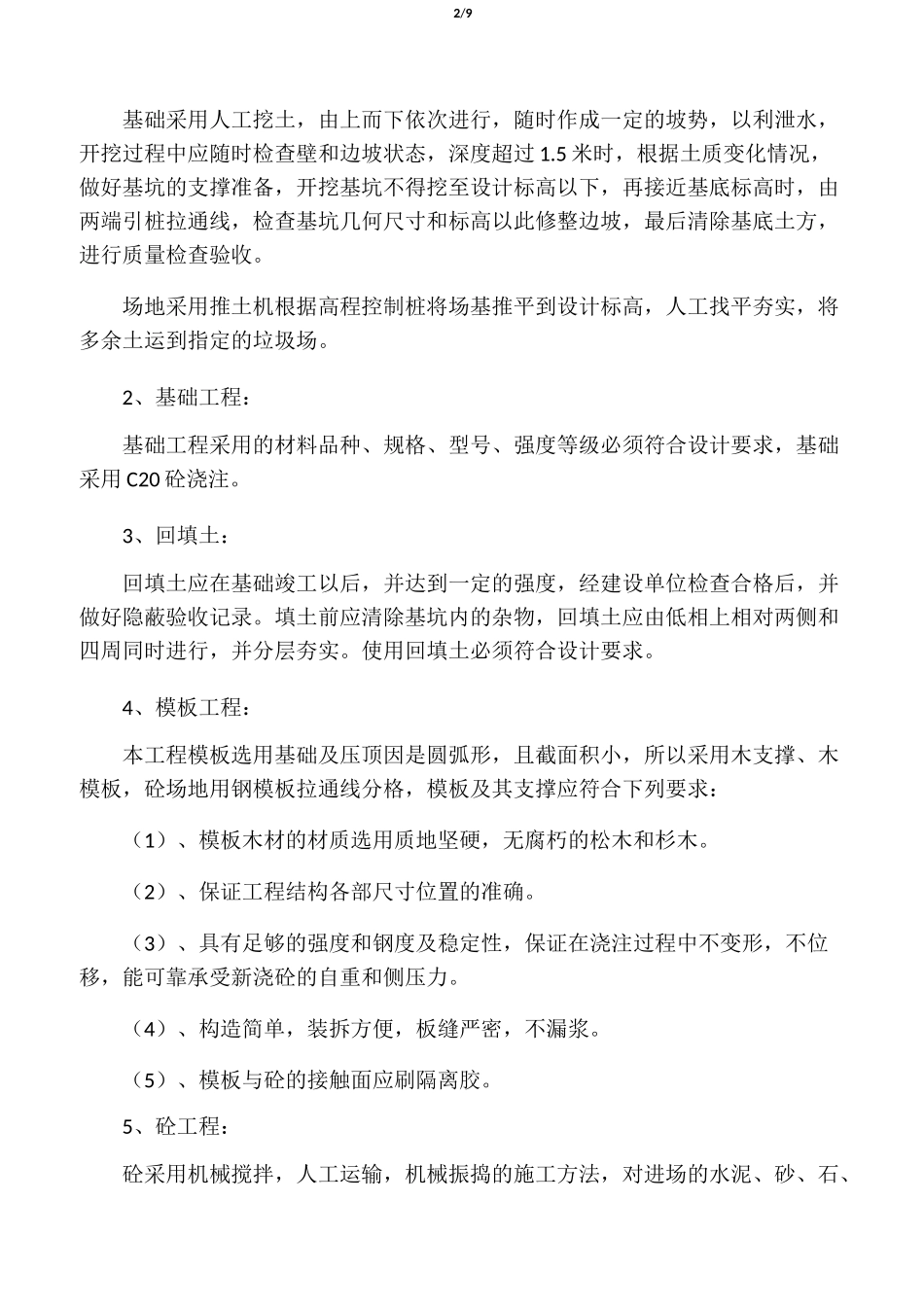

5 米时,根据土质变化情况,做好基坑的支撑准备,开挖基坑不得挖至设计标高以下,再接近基底标高时,由两端引桩拉通线,检查基坑几何尺寸和标高以此修整边坡,最后清除基底土方,进行质量检查验收
场地采用推土机根据高程控制桩将场基推平到设计标高,人工找平夯实,将多余土运到指定的垃圾场
2、基础工程:基础工程采用的材料品种、规格、型号、强度等级必须符合设计要求,基础采用 C20 砼浇注
3、回填土:回填土应在基础竣工以后,并达到一定的强度,经建设单位检查合格后,并做好隐蔽验收记录
填土前应清除基坑内的杂物,回填土应由低相上相对两侧和四周同时进行,并分层夯实
使用回填土必须符合设计要求
4、模板工程:本工程模板选用基础及压顶因是圆弧形,且截面积小,所以采用木支撑、木模板,砼场地用钢模板拉通线分格,模板及其支撑应符合下列要求:(1)、模板木材的材质选用质地坚硬,无腐朽的松木和杉木
(2)、保证工程结构各部尺寸位置的准确
(3)、具有足够的强
