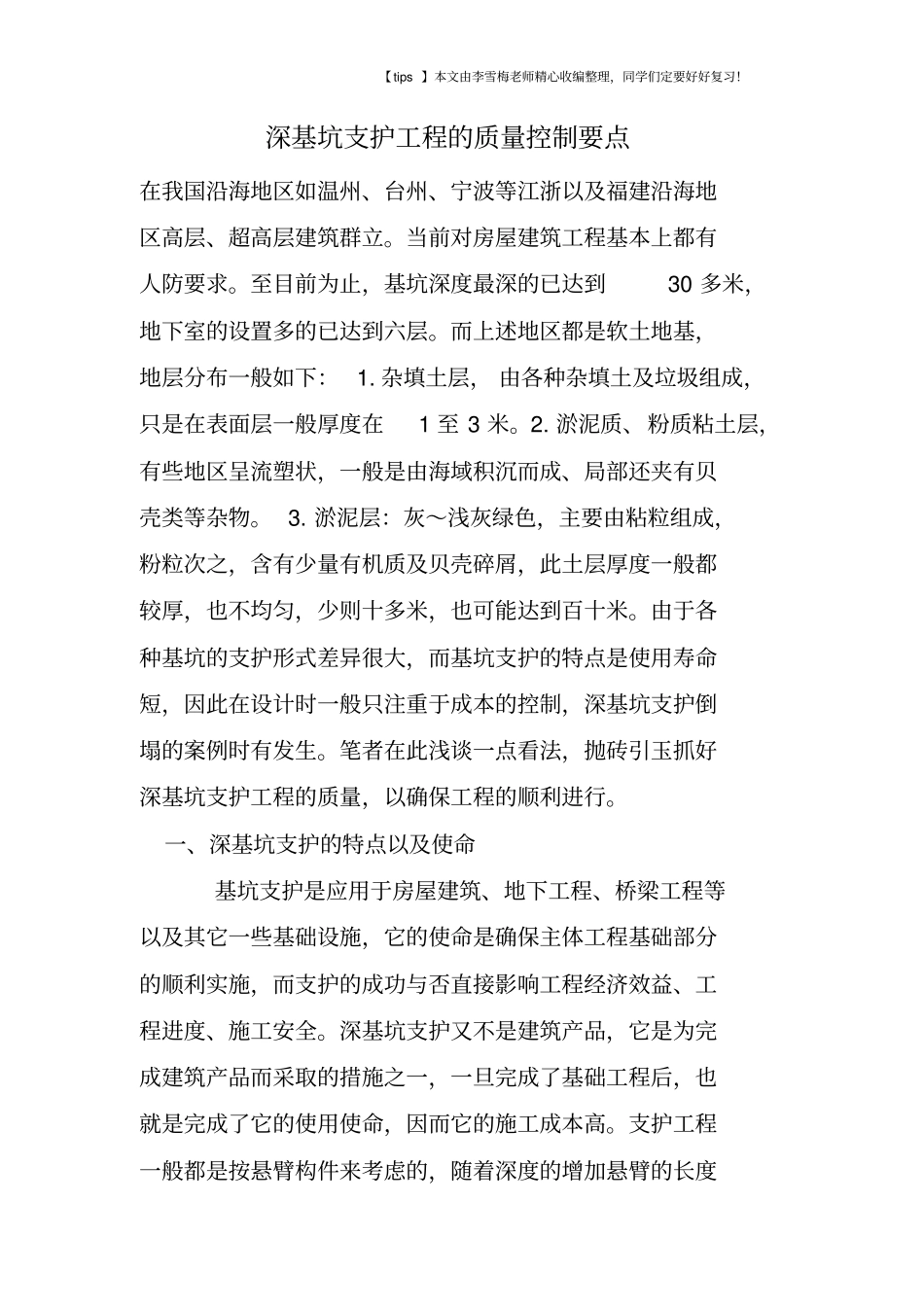

【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!深基坑支护工程的质量控制要点在我国沿海地区如温州、台州、宁波等江浙以及福建沿海地区高层、超高层建筑群立。当前对房屋建筑工程基本上都有人防要求。至目前为止,基坑深度最深的已达到30 多米,地下室的设置多的已达到六层。而上述地区都是软土地基,地层分布一般如下: 1. 杂填土层, 由各种杂填土及垃圾组成,只是在表面层一般厚度在1 至 3 米。2. 淤泥质、粉质粘土层,有些地区呈流塑状,一般是由海域积沉而成、局部还夹有贝壳类等杂物。 3. 淤泥层:灰~浅灰绿色,主要由粘粒组成,粉粒次之,含有少量有机质及贝壳碎屑,此土层厚度一般都较厚,也不均匀,少则十多米,也可能达到百十米。由于各种基坑的支护形式差异很大,而基坑支护的特点是使用寿命短,因此在设计时一般只注重于成本的控制,深基坑支护倒塌的案例时有发生。笔者在此浅谈一点看法,抛砖引玉抓好深基坑支护工程的质量,以确保工程的顺利进行。一、深基坑支护的特点以及使命基坑支护是应用于房屋建筑、地下工程、桥梁工程等以及其它一些基础设施,它的使命是确保主体工程基础部分的顺利实施,而支护的成功与否直接影响工程经济效益、工程进度、施工安全。深基坑支护又不是建筑产品,它是为完成建筑产品而采取的措施之一,一旦完成了基础工程后,也就是完成了它的使用使命,因而它的施工成本高。支护工程一般都是按悬臂构件来考虑的,随着深度的增加悬臂的长度【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!也增加或者是在中间部分增加内撑。受地质条件、地下水的情况、岩土成份的不同也会直接影响支护工程的造价。它的施工技术有:桩基工程、喷射砼技术、锚杆技术、钢筋砼、多层支撑换撑、土方开挖、基坑排水、地基土处理等。二、支护工程的阶段划分一般工程中的支护可以划分为以下几个阶段:1. 设计阶段;2. 支护施工阶段;3. 房屋基础施工阶段。三、各阶段的质量控制 1.设计阶段的质量控制在设计阶段应尽量与房屋设计相结合,使立柱桩尽可能利用工程桩进行设计,而由于支护特点在最不利因素同时发生的概率很小,因此在设计计算时一般设计人员往往会在荷载取值 ( 或者是在安全系数取值) 时进行打折,这一折扣一般为0.7 ~0.85 左右,折扣的比例一般是由设计的结构工程师凭着经验取值。在进行专家论证时,往往对支护的安全系取值也是凭各专家的经验进行,而且是偏高一点...
