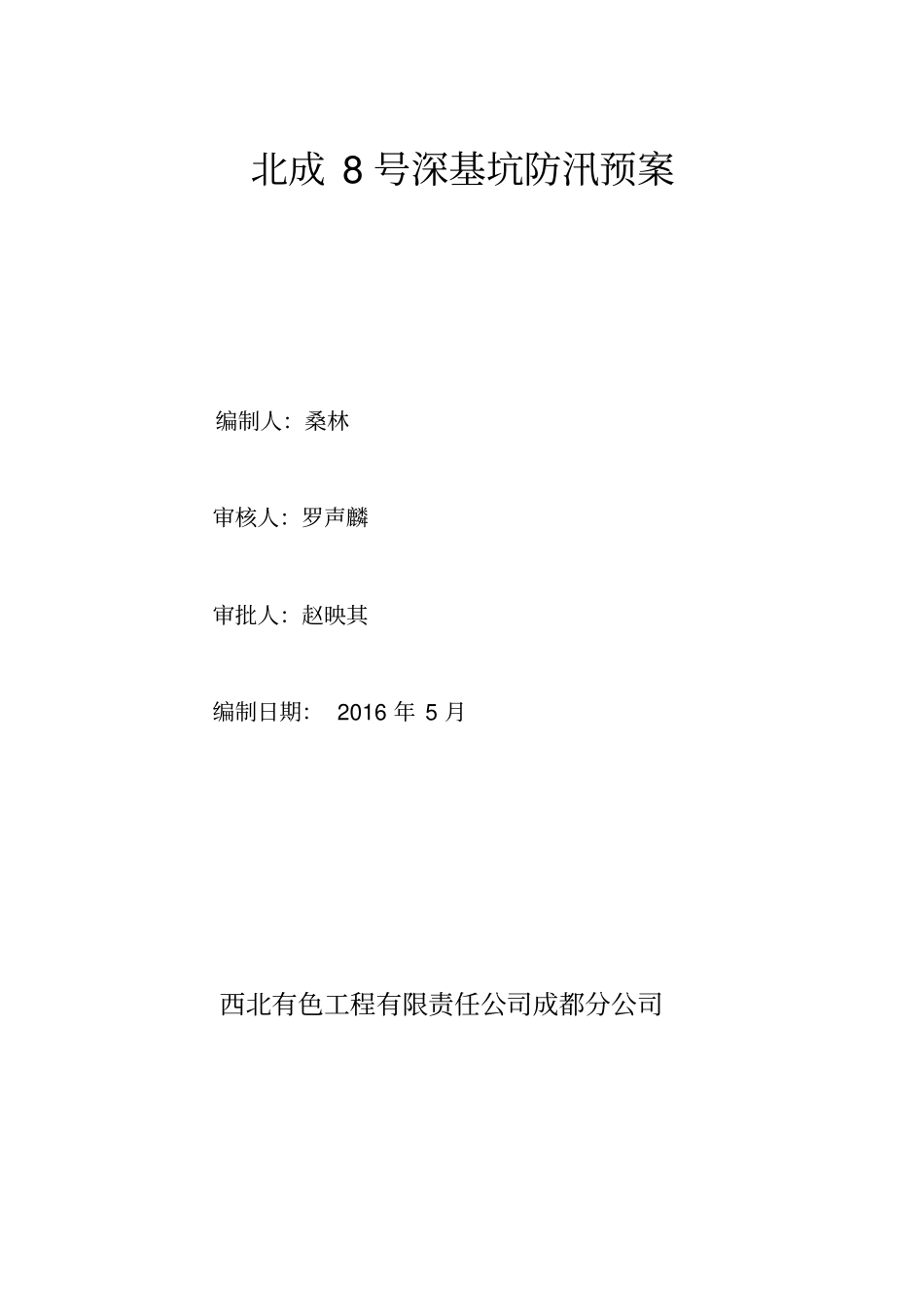

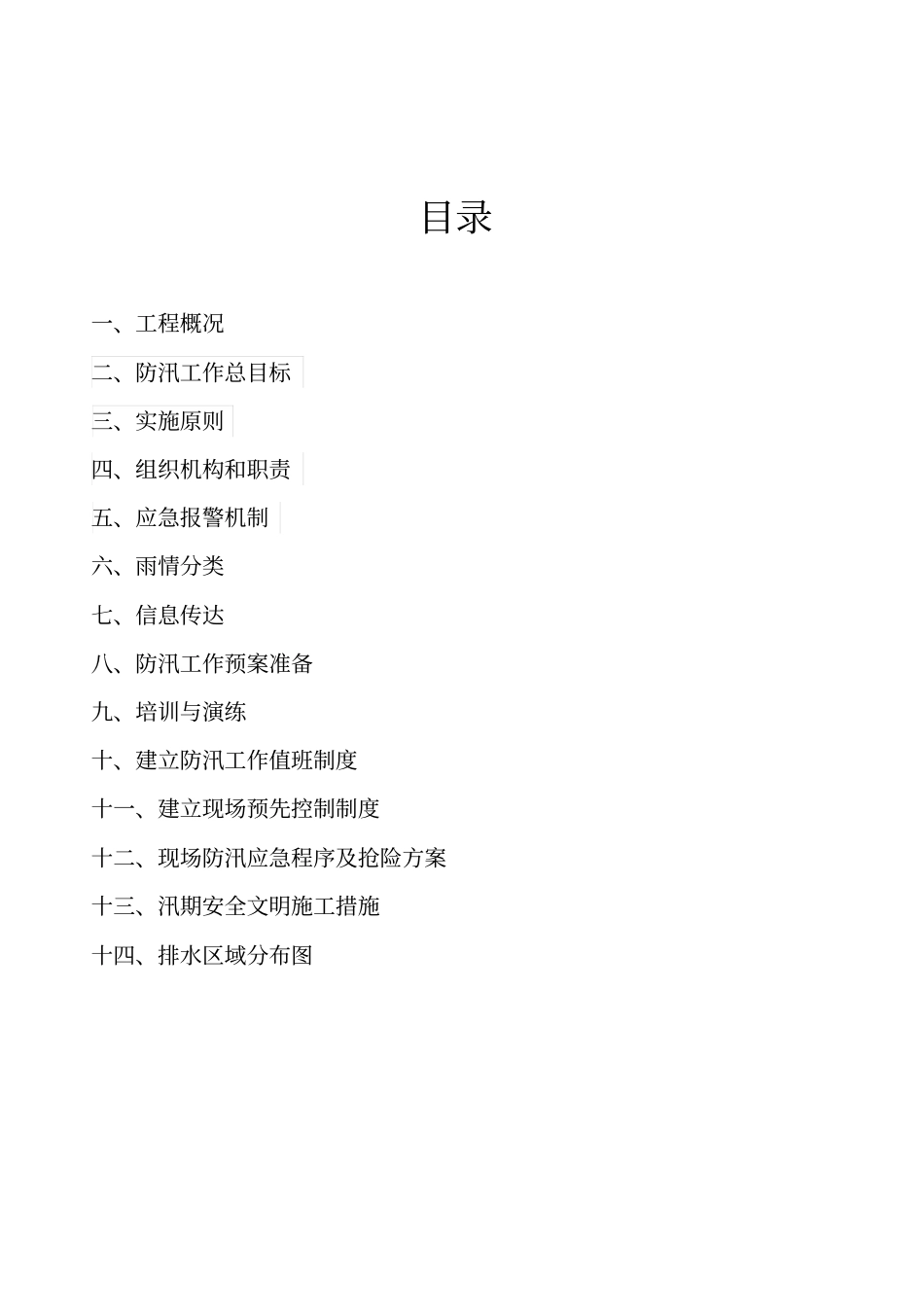

北成 8 号深基坑防汛预案西北有色工程有限责任公司成都分公司北成 8 号深基坑防汛预案编制人:桑林审核人:罗声麟审批人:赵映其编制日期: 2016 年 5 月西北有色工程有限责任公司成都分公司目录一、工程概况二、防汛工作总目标三、实施原则四、组织机构和职责五、应急报警机制六、雨情分类七、信息传达八、防汛工作预案准备九、培训与演练十、建立防汛工作值班制度十一、建立现场预先控制制度十二、现场防汛应急程序及抢险方案十三、汛期安全文明施工措施十四、排水区域分布图为了切实做好本项目防汛工作确保施工期深基坑的防汛工作万无一失,根据
中华人民共和国防汛法
中华人民共和国防汛法条例
、结合我项目实际工作情况,按照“安全第一、预防为主、安全治理”的方针,为快速、有效、有序的应对在项目部施工范围内发生洪水时,通过启动本防汛预案方案,确保我施工区域在遭受暴雨时,在最短的时间内充分发挥安全保障机制的作用,快速、有效、有序的实施救援工作,最大限度的使事故损失减少到最低程度,减轻人员伤亡和财产损失,增强防汛安全意识,提高抵御洪水和应对紧急突发事件的能力,特制定如下应急预案
一、工程概况北成 8 号位于成都市人民北路与新村河边街交汇处,为超高层住宅,地下三层,基坑面积约 30000M2;本工程东侧为地铁一号线,西侧底层住宅小区,北侧为西藏饭店,南侧为高层与底层住宅
现在西侧与南侧地下室建筑以出±
东侧、北侧正在做抗水板与垫层
本工程防汛抢险工作特点: 1、基坑深、面积大,基坑上层滞水比较丰富
2 、汛期正处于基础施工阶段
防汛抢险重点部位:基坑边坡
其中东侧最为重要基坑边坡离地铁一号线约 12 米
对基坑变形要求更高
其中 1、2 号门在东侧,门内道路比市政道路要低
如市政道路上要积水排放不畅通就会向基坑内流
二、防汛工作总目标按照“安全第一、常备不懈、以防为主、全力抢救”的工作方针,切
