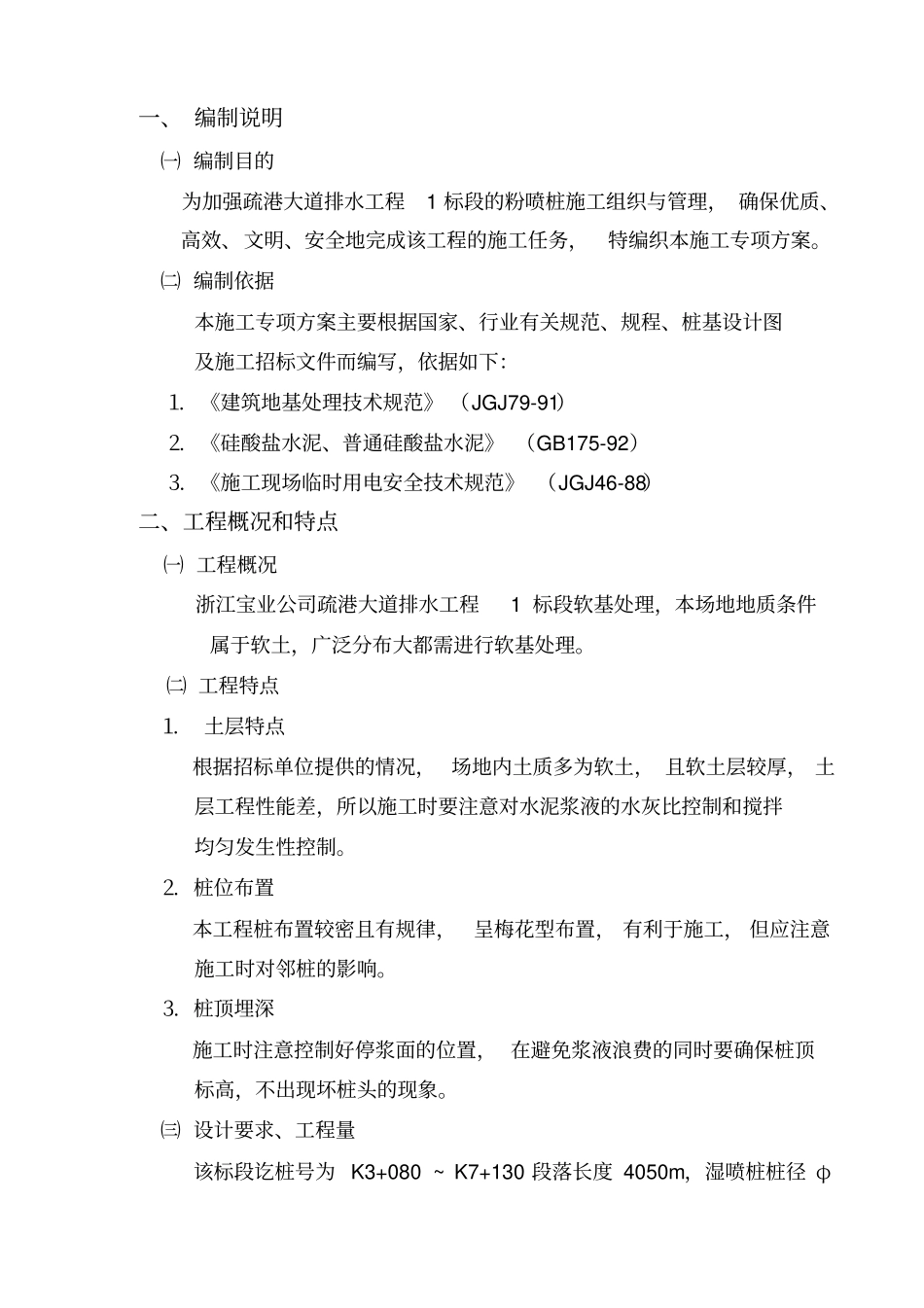

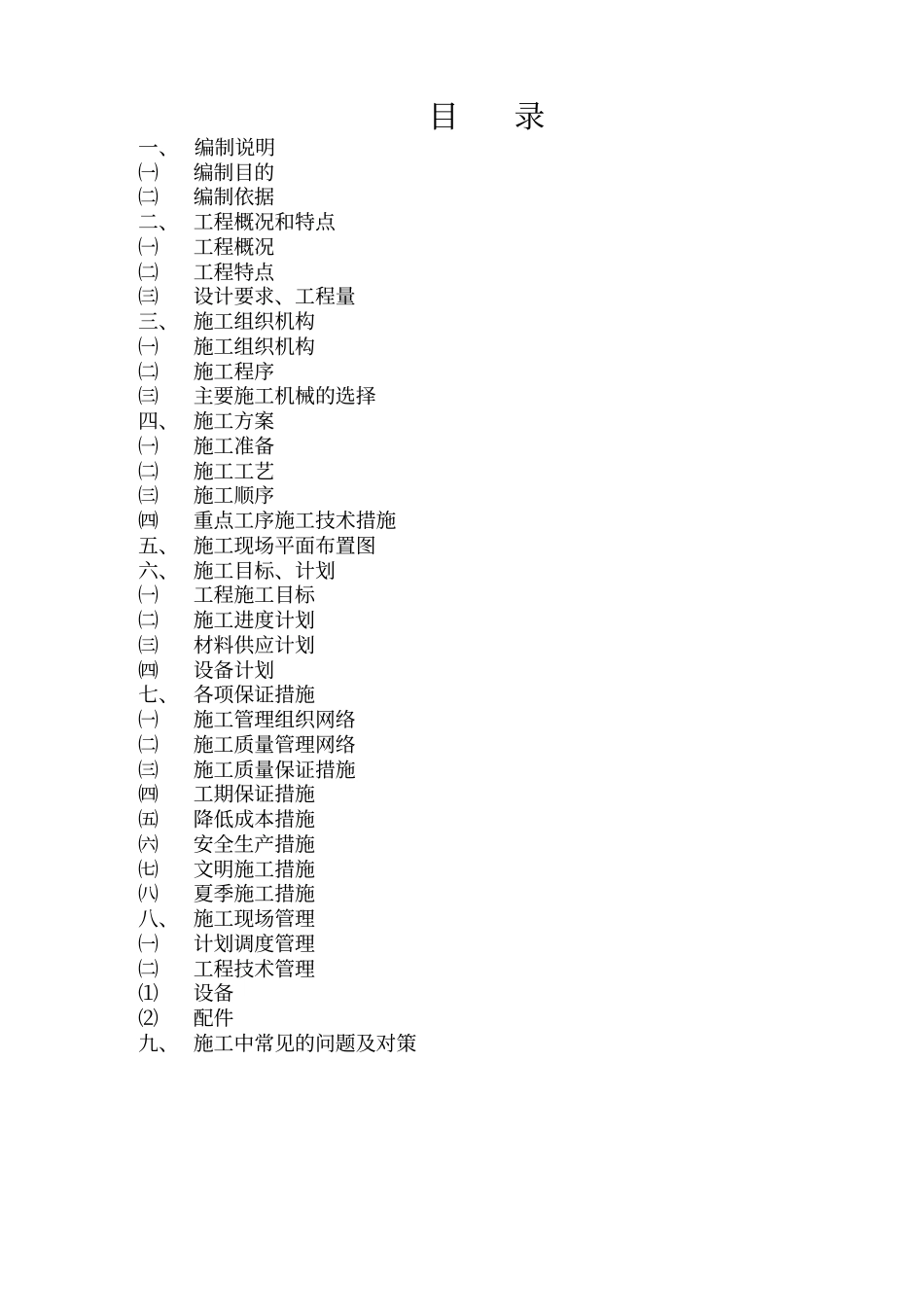

目录一、 编制说明㈠编制目的㈡编制依据二、 工程概况和特点㈠工程概况㈡工程特点㈢设计要求、工程量三、 施工组织机构㈠施工组织机构㈡施工程序㈢主要施工机械的选择四、 施工方案㈠施工准备㈡施工工艺㈢施工顺序㈣重点工序施工技术措施五、 施工现场平面布置图六、 施工目标、计划㈠工程施工目标㈡施工进度计划㈢材料供应计划㈣设备计划七、 各项保证措施㈠施工管理组织网络㈡施工质量管理网络㈢施工质量保证措施㈣工期保证措施㈤降低成本措施㈥安全生产措施㈦文明施工措施㈧夏季施工措施八、 施工现场管理㈠计划调度管理㈡工程技术管理⑴设备⑵配件九、 施工中常见的问题及对策一、 编制说明㈠ 编制目的为加强疏港大道排水工程1 标段的粉喷桩施工组织与管理, 确保优质、高效、文明、安全地完成该工程的施工任务,特编织本施工专项方案。㈡ 编制依据本施工专项方案主要根据国家、行业有关规范、规程、桩基设计图及施工招标文件而编写,依据如下:⒈ 《建筑地基处理技术规范》 (JGJ79-91)⒉ 《硅酸盐水泥、普通硅酸盐水泥》 (GB175-92)⒊ 《施工现场临时用电安全技术规范》 (JGJ46-88)二、工程概况和特点㈠ 工程概况浙江宝业公司疏港大道排水工程1 标段软基处理,本场地地质条件属于软土,广泛分布大都需进行软基处理。㈡ 工程特点⒈土层特点根据招标单位提供的情况, 场地内土质多为软土, 且软土层较厚, 土层工程性能差,所以施工时要注意对水泥浆液的水灰比控制和搅拌均匀发生性控制。⒉ 桩位布置本工程桩布置较密且有规律,呈梅花型布置, 有利于施工, 但应注意施工时对邻桩的影响。⒊ 桩顶埋深施工时注意控制好停浆面的位置, 在避免浆液浪费的同时要确保桩顶标高,不出现坏桩头的现象。㈢ 设计要求、工程量该标段讫桩号为 K3+080 ~ K7+130 段落长度 4050m,湿喷桩桩径 φ500mm,累计为 1121184延米。桩基施工说明中还有如下设计要求:⒈ 桩身质量检查,工程结束后按规定做检测试验。⒉ 不详之处见“桩基平面图”三、施工组织机构㈠ 施工组织机构根据我公司关于项目管理办法规定,本着优化配置便于决策、更好地为业主服务的原则,我公司决定组建疏港大道排水工程1 标段工程项目部,由项目经理全面负责该工程施工全过程的组织管理。㈡ 施工程序根据本工程的特点,分为三个阶段⒈ 准备工作阶段接到施工通知后,立即和甲方洽谈合同,同时进场做施工准备工作,如:搭建临设,建立供电、供...
