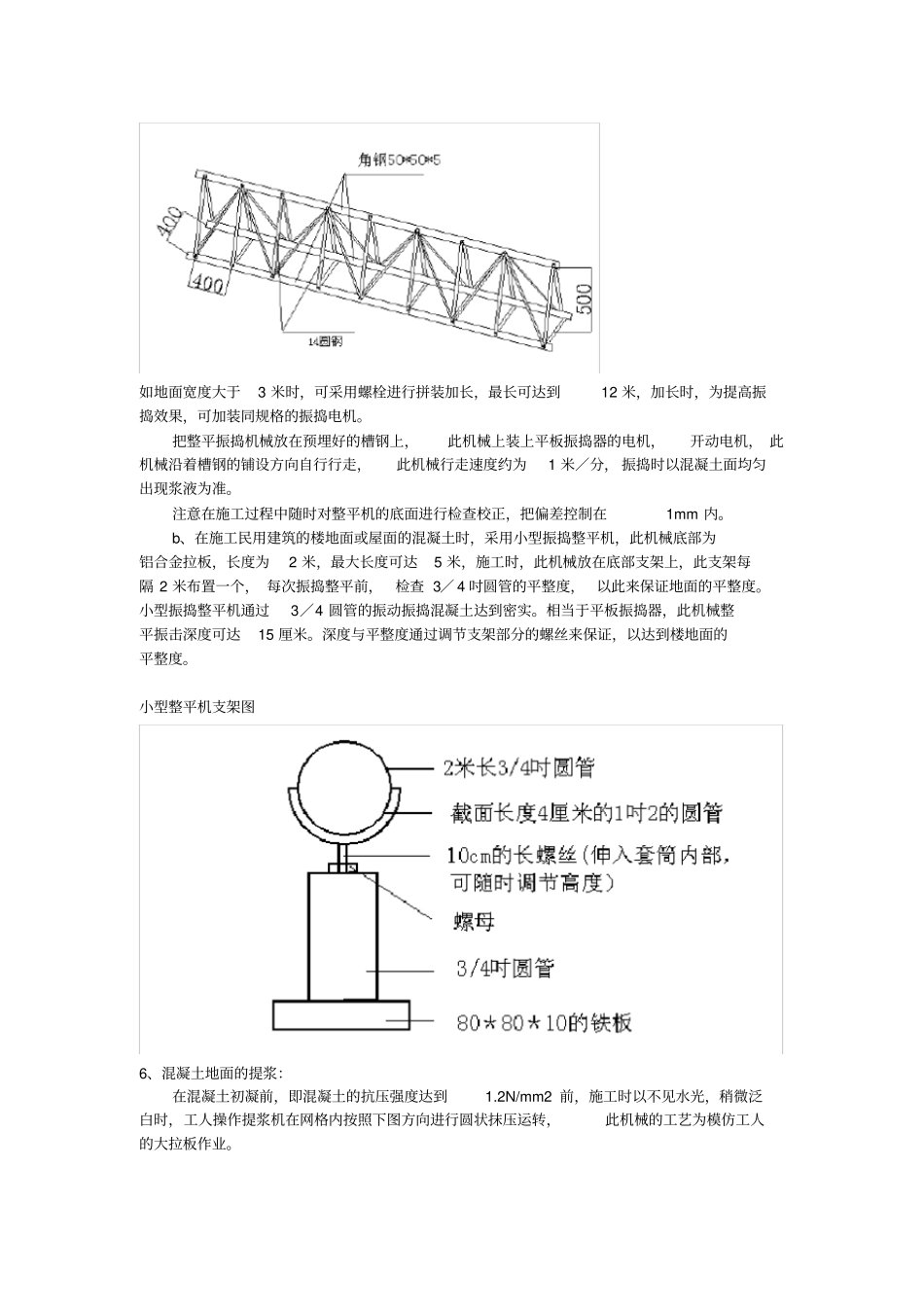

混凝土地面一次成型来源:中国论文下载中心[ 06-03-15 15:32:00 ] 作者:佚名编辑: studa9ngns 摘要:利用混凝土垫层,经机械的找平振捣、提浆、抹光等工序,使垫层与面层一次成型,达到水泥砂浆地面的质量要求,减少了找平层、面层的施工工序。可避免工期、质量的问题,能节省投资,真正达到技术与经济相结合。是一项非常值得推广的施工技术。关键词:混凝土地面一次成型空鼓提浆 抹光在地面施工工艺中,传统做法是先施工混凝土垫层、地面找平层、再作水泥砂浆面层,造成施工层次多,工期长,若地面基层处理不好,会造成地面面层的空鼓开裂。采用混凝土地面一次成型施工工艺,可避免上述工期、质量的问题,能节省投资, 真正达到技术与经济相结合。故混凝土地面一次成型施工工艺是一项非常值得推广的施工技术。一、特点:1、采用此项工艺,地面工程可以仅做垫层,不做地面找平层及面层等,操作简便,降低成本。2、地面垫层及面层一次成型,提高了地面的整体性。3、可杜绝地面的空鼓等质量通病。二、适用范围:适用于工业与民用建筑地面与楼面的施工。与清水混凝土施工技术配套使用,其效果更佳。三、工艺原理:利用混凝土垫层,经机械的找平振捣、提浆、抹光等工序,使垫层与面层一次成型,达到水泥砂浆地面的质量要求,减少了找平层、面层的施工工序。四、操作要点:1、夯实土层:大面积地面回填土可采用压路机压实,沟槽及边角处回填土,采用内燃式冲击夯夯实地面(每 20 厘米分一层) ,并将土层整平,避免基土的沉降造成地面开裂下沉。2、布置钢筋:按工程设计要求将钢筋网布置在混凝土垫层的下部承受地面的荷载。3、槽钢模板及支架设置并找平: 按地面设计总厚度选择槽钢将其置于混凝土垫层内紧贴柱网分格处,使上表面标高与设计标高一致, 用水准仪抄平利用垫块进行调整,然后用钢筋打楔固定。此槽钢既可用来支模,又可作为混凝土整平机的支座,使整平机在槽钢上进行振动振捣,贴墙皮处的槽钢,待混凝土浇筑振捣后 ,把槽钢取出 ,然后用小型振捣机振捣补齐。4、浇筑混凝土:1)、基本规定:根据规范要求,混凝土的强度等级宜大于C15。混凝土的坍落度控制在3— 5cm。2)、地面混凝土浇筑:A、地面的混凝土的浇筑顺序:a 大面积混凝土地面的浇筑顺序翻斗车沿着建筑物纵向大箭头的走向进行供料,把混凝土倾倒在柱网分区内(也是混凝土地面的分隔缝间距6 米*6 米)。混凝土在浇筑振捣过程中顺着下图中小箭头方向进行施工。浇筑...
